PARA QUE NOS SIRVE EL PMBOK

¡Descubre el apasionante mundo de la gestión de proyectos con PMBOK!

Si eres un entusiasta de la planificación, organización y ejecución de proyectos, o simplemente te interesa conocer las mejores prácticas en este campo, estás en el lugar adecuado. En este artículo, exploraremos el PMBOK (Project Management Body of Knowledge) y su impacto en la gestión de proyectos.

Desde su primera edición, el PMBOK ha evolucionado para convertirse en el estándar reconocido a nivel mundial en la gestión de proyectos. Pero no te preocupes, aquí te llevaremos de la mano a través de su historia, evolución y utilidad para que puedas aprovechar al máximo sus beneficios.

Además, analizaremos los grupos de procesos de la gestión de proyectos, las áreas de conocimiento clave y las herramientas y técnicas utilizadas para llevar a cabo proyectos exitosos. Descubriremos cómo el análisis de riesgos, la matriz de probabilidad e impacto, el análisis DAFO, el diagrama de Gantt y muchas otras herramientas pueden ayudarte a gestionar proyectos de manera eficiente y efectiva.

Pero esto no es todo. También exploraremos la aplicación del PMBOK en el tercer sector, donde su enfoque estructurado y sus mejores prácticas pueden marcar la diferencia en proyectos de ayuda y desarrollo social.

Y si estás buscando ejemplos concretos, no te preocupes, presentaremos casos de éxito en la aplicación del PMBOK que te inspirarán y te mostrarán cómo esta metodología ha transformado proyectos reales en éxitos tangibles.

Finalmente, no olvidaremos mencionar las principales publicaciones de referencia y enlaces útiles para que puedas profundizar aún más en el fascinante mundo de la gestión de proyectos con PMBOK.

Prepárate para adentrarte en este emocionante viaje, donde descubrirás cómo el PMBOK puede ser tu guía confiable en el apasionante mundo de la gestión de proyectos. ¡Comencemos juntos esta travesía hacia el éxito!

1. Introducción al PMBOK

El Project Management Body of Knowledge (PMBOK), o Guía de los Fundamentos para la Dirección de Proyectos, es un estándar reconocido internacionalmente para la gestión de proyectos. Desarrollado por el Project Management Institute (PMI), el PMBOK proporciona un marco de trabajo que define los conceptos, prácticas y procesos clave que son fundamentales para llevar a cabo proyectos exitosos.

La importancia del PMBOK radica en su capacidad para establecer un lenguaje común y una base sólida de conocimientos en la gestión de proyectos. Al seguir las pautas y principios establecidos en el PMBOK, los profesionales de la gestión de proyectos pueden mejorar su eficiencia, reducir los riesgos y aumentar las posibilidades de alcanzar los objetivos del proyecto de manera exitosa.

El PMBOK abarca diez áreas de conocimiento que son fundamentales para la gestión de proyectos. Estas áreas incluyen la gestión de la integración, el alcance, el tiempo, los costos, la calidad, los recursos humanos, las comunicaciones, los riesgos, las adquisiciones y los interesados. Cada una de estas áreas se enfoca en aspectos específicos de un proyecto y proporciona directrices detalladas sobre cómo abordarlos de manera efectiva.

Además de las áreas de conocimiento, el PMBOK también describe los cinco grupos de procesos de la gestión de proyectos: inicio, planificación, ejecución, monitoreo y control, y cierre. Estos grupos de procesos representan las diferentes etapas por las que pasa un proyecto desde su concepción hasta su finalización y proporcionan una estructura clara para la gestión del proyecto.

La guía PMBOK también incluye un conjunto de procesos interrelacionados que se aplican a cada área de conocimiento. Estos procesos abarcan desde la identificación de requisitos hasta la gestión de cambios, la comunicación efectiva, la mitigación de riesgos y la evaluación del rendimiento del proyecto. Al seguir estos procesos, los profesionales de la gestión de proyectos pueden mantener el control y la visibilidad sobre todas las etapas del proyecto.

Es importante destacar que el PMBOK no es una metodología de gestión de proyectos en sí misma, sino más bien un conjunto de mejores prácticas y directrices ampliamente aceptadas. Proporciona un marco flexible y adaptable que se puede aplicar a proyectos de diferentes tamaños, industrias y complejidades. Los profesionales de la gestión de proyectos pueden utilizar el PMBOK como base y adaptarlo a las necesidades y características específicas de su proyecto.

ÁREAS DE CONOCIMIENTO PROCESOS
1.      Integración

2.      Alcance

3.      Tiempo

4.      Costos,

5.      Calidad,

6.      Recursos humanos

7.      Comunicaciones

8.      Riesgos

9.      Adquisiciones

10.   Interesados

1.      Inicio

2.      Planificación

3.      Ejecución

4.      Monitoreo y control

5.      Cierre

En resumen, el PMBOK es una guía integral y valiosa para la gestión de proyectos. Proporciona una base sólida de conocimientos, conceptos y prácticas clave que ayudan a los profesionales a llevar a cabo proyectos de manera efectiva. Al seguir los principios y directrices del PMBOK, los equipos de proyecto pueden aumentar sus posibilidades de éxito al tiempo que garantizan una gestión eficiente, controlada y estructurada.

2. Historia y evolución de PMBOK

El PMBOK (Project Management Body of Knowledge) es una guía de buenas prácticas en la gestión de proyectos desarrollada por el Project Management Institute (PMI). A lo largo de los años, el PMBOK ha experimentado una evolución significativa en términos de contenido, estructura y enfoque. A continuación, se presenta un resumen de la historia y evolución del PMBOK:

En 1987, el PMI publicó la primera edición del PMBOK Guide, que establecía un conjunto de estándares y mejores prácticas en la gestión de proyectos. En esta edición inicial, se presentaron los conceptos y procesos fundamentales de la gestión de proyectos.

A lo largo de los años, el PMI ha realizado actualizaciones periódicas del PMBOK Guide para reflejar los avances en la gestión de proyectos y para mantenerse al día con las mejores prácticas de la industria. Estas actualizaciones han incluido cambios en la estructura, la terminología y la incorporación de nuevos conocimientos y enfoques.

En la segunda edición del PMBOK Guide, publicada en 1996, se introdujeron las nueve áreas de conocimiento que forman la base del marco actual. Estas áreas de conocimiento incluyen el alcance, el tiempo, los costos, la calidad, los recursos humanos, las comunicaciones, los riesgos, las adquisiciones y la integración.

En la tercera edición del PMBOK Guide, lanzada en el año 2000, se agregaron los procesos específicos de la gestión de proyectos. Los procesos se organizaron en cinco grupos: inicio, planificación, ejecución, control y cierre. Esta estructura basada en grupos de procesos proporciona una secuencia lógica para la gestión de proyectos.

En 2013, se publicó la quinta edición del PMBOK Guide, que presentó cambios significativos en términos de estructura y contenido. Se realizaron mejoras en la organización de los procesos y se incorporaron nuevos temas, como la gestión del valor ganado y la gestión de los interesados.

La sexta edición del PMBOK Guide, lanzada en 2017, enfatizó aún más las habilidades y competencias necesarias para la gestión de proyectos efectiva. Se reconoció la importancia de las habilidades de liderazgo, comunicación y trabajo en equipo, además de los aspectos técnicos de la gestión de proyectos.

En la séptima edición del PMBOK Guide, lanzada en 2021, se realizaron cambios significativos en la estructura y el enfoque. Se introdujo un nuevo marco conceptual con tres dimensiones: principios, dominios y procesos. Además, se enfatizó la adaptabilidad y la flexibilidad en la gestión de proyectos, reconociendo la necesidad de abordar diferentes tipos de proyectos y entornos.

La evolución del PMBOK refleja la evolución de la gestión de proyectos como disciplina y la necesidad de adaptarse a los cambios y desafíos en el mundo empresarial. A medida que las prácticas y los enfoques de gestión de proyectos continúan evolucionando, es probable que el PMBOK siga siendo actualizado para reflejar las mejores prácticas y las tendencias emergentes en la gestión de proyectos.

3. Inconvenientes de PMBOK

Aunque el PMBOK (Project Management Body of Knowledge) es ampliamente utilizado y reconocido en la gestión de proyectos, también presenta algunos inconvenientes que vale la pena mencionar. Estos inconvenientes incluyen:

  1. Complejidad y tamaño: El PMBOK es una guía extensa y compleja que abarca numerosos procesos, áreas de conocimiento y prácticas recomendadas. Esto puede resultar abrumador para los profesionales de la gestión de proyectos, especialmente aquellos que están empezando en el campo.
  2. Enfoque tradicional: El PMBOK se basa principalmente en enfoques tradicionales y lineales de gestión de proyectos, como el enfoque en cascada. Esto puede limitar su aplicabilidad en proyectos más ágiles o adaptativos, donde los enfoques iterativos e incrementales son más efectivos.
  3. Falta de enfoque en habilidades blandas: Si bien el PMBOK aborda aspectos técnicos y procesuales de la gestión de proyectos, puede haber una falta de énfasis en las habilidades blandas o competencias interpersonales necesarias para liderar y gestionar equipos de manera efectiva.
  4. Actualizaciones periódicas: El PMBOK se actualiza periódicamente para reflejar los cambios en la industria de la gestión de proyectos y las mejores prácticas emergentes. Sin embargo, estas actualizaciones pueden llevar tiempo y puede resultar difícil mantenerse al día con las últimas versiones y cambios.
  5. Enfoque centrado en la gestión: El PMBOK se centra principalmente en la gestión del proyecto, haciendo hincapié en la planificación, ejecución y control. Sin embargo, puede haber una falta de enfoque en la estrategia empresarial y la entrega de valor al cliente, aspectos fundamentales en la gestión exitosa de proyectos.

Es importante tener en cuenta estos inconvenientes al utilizar el PMBOK como guía de gestión de proyectos y considerar la adaptación y complementación con otros enfoques y marcos de trabajo según las necesidades y características específicas de cada proyecto.

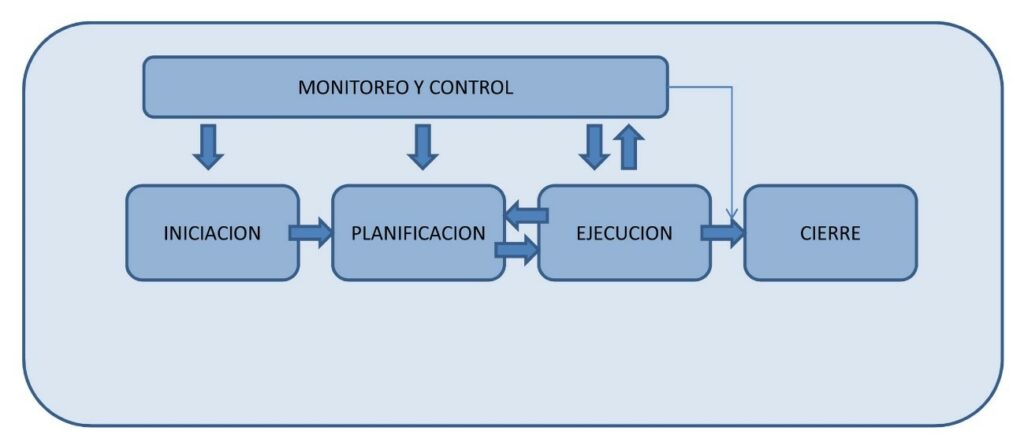

4. Procesos de la Gestión de Proyectos

La gestión de proyectos se lleva a cabo a través de una serie de procesos interrelacionados que se agrupan en cinco categorías principales. Estos grupos de procesos proporcionan una estructura lógica y secuencial para la gestión efectiva de un proyecto desde su inicio hasta su cierre. En este artículo, exploraremos en detalle cada uno de los grupos de procesos de la gestión de proyectos: inicio, planificación, ejecución, monitoreo y control, y cierre.

Tomado de https://www.linkedin.com/pulse/los-5-grupos-de-procesos-gestion-proyectos-cardoso-pmp-/?originalSubdomain=es

4.1. Procesos de Inicio:

El grupo de procesos de inicio marca el comienzo del proyecto y establece las bases para su ejecución exitosa. En esta etapa, se definen los objetivos y alcance del proyecto, se identifican los interesados clave y se desarrolla el acta de constitución del proyecto. Algunas actividades clave en este grupo de procesos incluyen:

  • Desarrollar el acta de constitución del proyecto: Documento que establece la autoridad del proyecto, define sus objetivos y alcance, identifica a los interesados y establece las responsabilidades del equipo del proyecto.
  • Identificar a los interesados: Identificar a todas las partes interesadas relevantes para el proyecto, comprender sus necesidades y expectativas, y determinar cómo involucrarlos de manera efectiva.
  • Definir los objetivos del proyecto: Establecer metas claras y medibles que el proyecto debe lograr, en línea con las necesidades y expectativas de los interesados.
  • Realizar un análisis de viabilidad: Evaluar la viabilidad del proyecto en términos de recursos, tiempo, costos y factores externos que puedan afectar su éxito.

El grupo de procesos de inicio proporciona una base sólida para el desarrollo del proyecto y establece las expectativas y requisitos iniciales.

Ejemplo de proceso de inicio

Aquí tienes un ejemplo de un proceso de inicio aplicado a una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable:

Proyecto: Programa de Ayuda Alimentaria

1.     Establecimiento del objetivo del proyecto:

·       Objetivo: Proporcionar alimentos y apoyo nutricional a las familias en situación de vulnerabilidad en la comunidad XYZ.

·       Alcance: El programa se enfocará en brindar asistencia alimentaria a 100 familias durante un período de 6 meses.

2. Identificación de las partes interesadas:

·       Identificar a las partes interesadas clave, como los beneficiarios, el equipo interno de la ONG, donantes, colaboradores locales y autoridades gubernamentales.

3. Análisis de viabilidad:

·       Evaluar la viabilidad del proyecto, considerando factores como los recursos disponibles, el presupuesto necesario, la capacidad operativa y la aceptación de la comunidad.

4.     Análisis de necesidades:

·       Realizar un estudio de las necesidades alimentarias en la comunidad, recopilando datos sobre el número de personas afectadas, los problemas de seguridad alimentaria y los grupos demográficos más vulnerables.

5.     Análisis de riesgos:

·       Identificar y evaluar los posibles riesgos asociados al proyecto, como la disponibilidad de alimentos, la sostenibilidad a largo plazo, los desafíos logísticos y la dependencia de los donantes.

6.     Planificación de recursos:

·       Determinar los recursos necesarios para el proyecto, como alimentos, personal, transporte, instalaciones de almacenamiento y equipos. Establecer un presupuesto y buscar fuentes de financiamiento.

7.     Desarrollo del plan de proyecto:

·       Elaborar un plan de proyecto detallado que incluya los objetivos específicos, los indicadores de éxito, el cronograma, el presupuesto, los roles y responsabilidades, y los métodos de monitoreo y evaluación.

8.     Obtención de aprobaciones:

·       Presentar el plan de proyecto a las autoridades internas de la ONG y obtener las aprobaciones necesarias antes de continuar con la ejecución del proyecto.

9.     Comunicación y sensibilización:

·       Diseñar una estrategia de comunicación para informar a la comunidad y a las partes interesadas sobre el proyecto, sus objetivos y beneficios, fomentando la participación y el apoyo.

10.  Lanzamiento del proyecto:

·       Organizar un evento de lanzamiento para dar inicio oficialmente al programa de ayuda alimentaria, involucrando a la comunidad y generando conciencia sobre la iniciativa.

4.2. Procesos de Planificación

Una vez que se ha completado el grupo de procesos de inicio, se pasa a la etapa de planificación. En esta fase, se desarrolla un plan detallado que guiará la ejecución del proyecto. Algunas actividades clave en este grupo de procesos incluyen:

  • Desarrollar el plan de gestión del proyecto: Documento que describe cómo se llevará a cabo el proyecto, incluyendo los procesos, recursos, cronograma, presupuesto y enfoque de gestión.
  • Definir el alcance del proyecto: Establecer los límites y las entregables del proyecto, identificando qué se incluirá y qué se excluirá.
  • Establecer el cronograma del proyecto: Determinar las actividades necesarias para completar el proyecto, secuenciarlas lógicamente y asignarles recursos y duración.
  • Realizar la gestión de riesgos: Identificar los riesgos potenciales del proyecto, evaluar su impacto y probabilidad, y desarrollar estrategias para mitigarlos.
  • Planificar la gestión de los interesados: Determinar cómo se comunicará y gestionará la participación de los interesados durante el proyecto.

El grupo de procesos de planificación establece la hoja de ruta detallada para el proyecto y garantiza que se tengan en cuenta todos los aspectos clave.

Ejemplo de proceso de planificación

Aquí tienes un ejemplo de un proceso de planificación aplicado a una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable:

Proyecto: Programa de Ayuda Alimentaria

  1. Definición de objetivos y alcance:
    • Objetivo general: Proporcionar alimentos y apoyo nutricional a las familias en situación de vulnerabilidad en la comunidad XYZ.
    • Objetivos específicos:

·       Establecer un comité de selección de beneficiarios y criterios de elegibilidad.

·       Establecer una red de proveedores de alimentos y establecer acuerdos de colaboración.

·       Realizar campañas de sensibilización sobre seguridad alimentaria y nutrición.

·       Distribuir alimentos y brindar apoyo nutricional a las familias seleccionadas.

2. Identificación de recursos necesarios:

·       Identificar los recursos necesarios para el proyecto, como alimentos, personal, instalaciones de almacenamiento, transporte, equipo de cocina y utensilios.

3. Planificación del cronograma:

·       Elaborar un cronograma detallado que incluya las actividades clave, los hitos y los plazos de ejecución. Considerar los recursos disponibles y la capacidad operativa de la ONG.

4. Desarrollo de presupuesto:

·       Estimar los costos asociados al proyecto, incluyendo la adquisición de alimentos, el transporte, el personal, los materiales y cualquier otro gasto relacionado. Elaborar un presupuesto detallado.

5. Identificación y evaluación de riesgos:

·       Identificar los posibles riesgos que pueden afectar el éxito del proyecto, como la escasez de alimentos, problemas logísticos, falta de financiamiento, cambios en las políticas gubernamentales, etc. Evaluar la probabilidad e impacto de cada riesgo y desarrollar estrategias de mitigación.

6. Definición de roles y responsabilidades:

·       Asignar responsabilidades claras a los miembros del equipo, estableciendo quiénes serán responsables de cada actividad y quiénes serán los responsables de la toma de decisiones.

7. Elaboración de plan de comunicación:

·       Diseñar una estrategia de comunicación que incluya los mensajes clave, los canales de comunicación y las audiencias objetivo. Establecer formas de involucrar a la comunidad y mantener informadas a las partes interesadas.

8. Desarrollo de un plan de monitoreo y evaluación:

·       Establecer indicadores de rendimiento y sistemas de seguimiento para evaluar el progreso del proyecto. Definir las actividades de monitoreo y evaluación, así como los criterios de éxito.

9. Aprobación del plan:

·       Presentar el plan de proyecto completo a las autoridades internas de la ONG para su revisión y aprobación. Realizar los ajustes necesarios según las retroalimentaciones recibidas.

4.3. Procesos de Ejecución

Una vez que se ha completado el plan, se pasa a la fase de ejecución, donde se llevan a cabo las actividades reales del proyecto. Algunas actividades clave en este grupo de procesos incluyen:

  • Dirigir y gestionar la ejecución del proyecto: Supervisar y coordinar las actividades del equipo del proyecto, asegurando que se sigan los procesos establecidos y se cumplan los plazos y estándares de calidad.
  • Adquirir y gestionar los recursos del proyecto: Asegurar que se disponga de los recursos necesarios para ejecutar el proyecto, incluyendo personal, equipos, materiales y presupuesto.
  • Realizar las actividades del proyecto: Llevar a cabo las tareas planificadas, producir las entregables y garantizar que se cumplan los requisitos y estándares establecidos.
  • Gestionar las comunicaciones del proyecto: Mantener una comunicación efectiva y fluida entre todos los interesados, asegurando que se comparta la información relevante y se resuelvan los problemas de manera oportuna.

El grupo de procesos de ejecución es donde el proyecto cobra vida y se realizan las actividades necesarias para alcanzar los objetivos establecidos.

Ejemplo de proceso de Ejecución

Ejemplo de un proceso de ejecución aplicado a una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable:

Proyecto: Programa de Ayuda Alimentaria

  1. Movilización de recursos:

·       Adquisición de alimentos: Contactar a los proveedores previamente identificados y realizar las compras necesarias según las cantidades y tipos de alimentos requeridos.

·       Personal y voluntarios: Asignar tareas y responsabilidades específicas al personal y voluntarios involucrados en la distribución de alimentos y apoyo nutricional.

2. Preparación de los alimentos:

·       Establecer un espacio adecuado para la preparación de los alimentos, cumpliendo con las normas de higiene y seguridad alimentaria.

·       Elaborar menús equilibrados y nutritivos que se ajusten a las necesidades de las familias beneficiarias.

3. Distribución de alimentos:

·       Organizar puntos de distribución estratégicos en la comunidad, teniendo en cuenta la accesibilidad para las familias beneficiarias.

·       Establecer horarios y protocolos para la entrega de alimentos, garantizando un proceso ordenado y respetando las medidas de distanciamiento social.

4. Apoyo nutricional:

·       Brindar orientación y asesoramiento sobre alimentación saludable y prácticas nutricionales adecuadas a las familias beneficiarias.

·       Realizar talleres educativos sobre nutrición y hábitos alimentarios saludables.

5. Monitoreo y seguimiento:

·       Establecer sistemas de seguimiento para evaluar la efectividad del proyecto y el impacto en las familias beneficiarias.

·       Realizar visitas de seguimiento a las familias para recopilar información sobre su estado nutricional y recabar retroalimentación sobre el programa.

6. Registro y documentación:

·       Mantener un registro detallado de las actividades realizadas, incluyendo la cantidad de alimentos distribuidos, los beneficiarios atendidos, los talleres realizados, entre otros.

·       Documentar casos de éxito, testimonios y lecciones aprendidas durante la ejecución del proyecto.

7. Comunicación y difusión:

·       Comunicar de manera efectiva a la comunidad y las partes interesadas sobre el progreso y los logros alcanzados en el proyecto.

·       Utilizar diferentes canales de comunicación, como redes sociales, boletines informativos, y medios de comunicación locales, para generar conciencia sobre la iniciativa y fomentar la participación y apoyo de la comunidad.

8. Coordinación con otros actores:

·       Establecer alianzas y colaborar con otras organizaciones, instituciones gubernamentales y comunidades locales para maximizar el impacto del proyecto y evitar la duplicación de esfuerzos.

4.4. Procesos de Monitoreo y Control

Durante toda la ejecución del proyecto, es esencial monitorear y controlar su progreso para asegurar que se esté llevando a cabo según lo planificado y que se cumplan los estándares de calidad. Algunas actividades clave en este grupo de procesos incluyen:

  • Monitorear el desempeño del proyecto: Comparar el progreso real del proyecto con el plan establecido, identificar desviaciones y tomar medidas correctivas cuando sea necesario.
  • Controlar los cambios del proyecto: Evaluar y aprobar los cambios solicitados, asegurando que se realicen de manera controlada y que no afecten negativamente al proyecto.
  • Realizar el control de calidad: Evaluar el cumplimiento de los estándares de calidad establecidos y asegurar que las entregables del proyecto cumplan con los requisitos.
  • Gestionar los riesgos: Monitorear y evaluar continuamente los riesgos identificados, implementar estrategias de mitigación y tomar medidas para minimizar su impacto.
  • Realizar el control de las comunicaciones del proyecto: Asegurar que la información se comparta de manera efectiva y oportuna con los interesados, y que se resuelvan los problemas de comunicación.

El grupo de procesos de monitoreo y control permite mantener el control y la visibilidad del proyecto, y realizar ajustes según sea necesario para garantizar su éxito.

Ejemplo de proceso de Monitoreo y Control

Ejemplo de un proceso de monitoreo y control aplicado a una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable:

Proyecto: Programa de Ayuda Alimentaria

  1. Establecimiento de indicadores:

·       Definir indicadores clave para medir el progreso y el impacto del proyecto, como la cantidad de alimentos distribuidos, el número de familias beneficiadas, la mejora en el estado nutricional de los beneficiarios, entre otros.

2. Recolección de datos:

·       Establecer un sistema de recolección de datos que permita recopilar información relevante de manera regular y sistemática.

·       Designar responsables para recopilar y registrar los datos requeridos en cada etapa del proyecto.

3. Análisis de datos:

·       Analizar los datos recopilados para evaluar el cumplimiento de los objetivos del proyecto y detectar posibles desviaciones o áreas de mejora.

·       Comparar los datos obtenidos con los indicadores establecidos y realizar un análisis de brechas para identificar las áreas que requieren atención adicional.

4. Evaluación del impacto:

·       Realizar evaluaciones periódicas del impacto del programa en la comunidad vulnerable, a través de encuestas, entrevistas y observación directa.

·       Evaluar el grado de satisfacción de los beneficiarios y recabar sus comentarios y sugerencias para mejorar el programa.

5. Seguimiento del presupuesto:

·       Realizar un seguimiento detallado de los gastos relacionados con el proyecto de ayuda alimentaria.

·       Comparar los gastos reales con el presupuesto asignado y tomar medidas correctivas si es necesario.

6. Revisión y ajuste del plan:

·       Realizar revisiones periódicas del plan de proyecto y ajustarlo según los resultados del monitoreo y control.

·       Identificar riesgos y desafíos emergentes y desarrollar estrategias para mitigarlos.

7. Comunicación de resultados:

·       Comunicar regularmente los resultados del monitoreo y control a las partes interesadas, como el equipo de la ONG, los donantes y la comunidad beneficiaria.

·       Compartir los logros alcanzados, los desafíos enfrentados y las medidas tomadas para mejorar el programa.

8. Mejora continua:

·       Utilizar los datos y resultados del monitoreo y control para identificar áreas de mejora y realizar ajustes en el programa de ayuda alimentaria.

·       Aprender de las lecciones aprendidas y aplicarlas en proyectos futuros para mejorar la efectividad y eficiencia de la ONG.

4.5. Procesos de Cierre

Una vez que el proyecto ha alcanzado sus objetivos y entregables, se pasa a la fase de cierre. Algunas actividades clave en este grupo de procesos incluyen:

  • Finalizar todas las actividades restantes: Completar las tareas finales del proyecto, como la documentación, el cierre de contratos y la liberación de los recursos utilizados.
  • Realizar una evaluación del proyecto: Evaluar el rendimiento del proyecto, revisar los logros y lecciones aprendidas, y documentar las mejores prácticas para futuros proyectos.
  • Cerrar las adquisiciones: Asegurar que todas las adquisiciones relacionadas con el proyecto se hayan finalizado y que se cumplan los acuerdos contractuales.
  • Celebrar la finalización del proyecto: Reconocer y celebrar los logros del equipo del proyecto y agradecer a los interesados clave por su participación y apoyo.

El grupo de procesos de cierre marca el fin formal del proyecto y garantiza una finalización adecuada y ordenada.

Ejemplo de proceso de cierre

Ejemplo de un proceso de cierre aplicado a una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable:

  1. Evaluación final del proyecto:

·       Realizar una evaluación exhaustiva del proyecto de ayuda alimentaria, revisando los logros alcanzados, los desafíos enfrentados y el impacto generado en la comunidad vulnerable.

·       Analizar los indicadores clave y los resultados obtenidos en comparación con los objetivos establecidos.

2. Recopilación y documentación de lecciones aprendidas:

·       Identificar y documentar las lecciones aprendidas durante la implementación del proyecto.

·       Registrar las mejores prácticas y las estrategias efectivas que podrían ser útiles para futuros proyectos similares.

3. Cierre financiero:

·       Realizar un cierre financiero completo, revisando los registros de ingresos y gastos del proyecto y asegurándose de que todos los fondos se hayan utilizado adecuadamente y de acuerdo con los requisitos establecidos.

4. Evaluación de impacto a largo plazo:

·       Realizar una evaluación del impacto a largo plazo del proyecto en la comunidad vulnerable, considerando los cambios sostenibles y las mejoras en las condiciones de vida de los beneficiarios.

5. Despedida y agradecimiento:

·       Organizar un evento de cierre para agradecer a todos los miembros del equipo, voluntarios, donantes y colaboradores que participaron en el proyecto de ayuda alimentaria.

·       Reconocer el apoyo y la contribución de la comunidad beneficiaria en la implementación exitosa del proyecto.

6. Informe final del proyecto:

·       Preparar un informe final detallado que incluya una descripción general del proyecto, los objetivos alcanzados, los desafíos enfrentados, los resultados obtenidos y las recomendaciones para futuros proyectos similares.

·       Compartir el informe con las partes interesadas y las autoridades relevantes.

7. Cierre administrativo:

·       Realizar todos los trámites administrativos necesarios para cerrar oficialmente el proyecto, incluyendo la cancelación de contratos, la entrega de informes finales y la archivo de la documentación pertinente.

8. Seguimiento post-cierre:

    • Establecer un proceso de seguimiento después del cierre para monitorear el impacto a largo plazo del proyecto y brindar apoyo adicional a la comunidad vulnerable si es necesario.

En resumen, los cinco grupos de procesos de la gestión de proyectos (inicio, planificación, ejecución, monitoreo y control, cierre) proporcionan una estructura lógica y secuencial para la gestión efectiva de un proyecto. Cada grupo de procesos tiene sus propias actividades clave y secuencia lógica, y juntos forman el marco completo para llevar a cabo un proyecto exitoso desde su inicio hasta su cierre. Es importante entender y aplicar adecuadamente estos grupos de procesos para asegurar la eficiencia y efectividad en la gestión de proyectos.

5. Áreas de Conocimiento del PMBOK

Las áreas de conocimiento del PMBOK (Project Management Body of Knowledge) son diez áreas clave que abarcan diferentes aspectos de la gestión de proyectos. Estas áreas proporcionan un marco completo para comprender y aplicar las mejores prácticas en la gestión de proyectos.

En cada una de estas áreas de conocimiento, se aplican diferentes procesos y prácticas recomendadas para asegurar una gestión efectiva del proyecto. Estos procesos están interrelacionados y se aplican en diferentes momentos y en diferentes etapas del proyecto. La aplicación adecuada de los procesos y prácticas recomendadas en cada área de conocimiento contribuye al éxito general del proyecto y ayuda a garantizar que se alcancen los objetivos establecidos.

Es importante tener en cuenta que las áreas de conocimiento del PMBOK no se consideran procesos lineales, sino que se integran y se aplican de manera iterativa y adaptativa a lo largo del ciclo de vida del proyecto. Esto permite una gestión más efectiva y flexible, teniendo en cuenta las particularidades y necesidades específicas de cada proyecto.

5.1. Gestión del Alcance

La gestión del alcance se centra en definir y controlar el alcance del proyecto, asegurando que se incluyan todos los trabajos necesarios y se excluyan los que no son parte del proyecto. Los procesos incluidos en esta área de conocimiento son la recopilación de requisitos, la definición del alcance, la creación de la estructura de desglose del trabajo (EDT), la verificación del alcance y el control del alcance.

A continuación, se describen brevemente los procesos incluidos en la gestión del alcance:

  1. Recopilación de requisitos: Este proceso implica la identificación, documentación y validación de los requisitos del proyecto. Se realizan entrevistas, talleres y otras técnicas para recopilar información de los stakeholders y determinar qué se espera lograr con el proyecto.
  2. Definición del alcance: En este proceso se establece el alcance del proyecto, es decir, que incluirá y qué no incluirá. Se elabora una declaración del alcance del proyecto que describe los objetivos, los entregables y los límites del proyecto.
  3. Creación de la estructura de desglose del trabajo (EDT): La EDT es una descomposición jerárquica de las tareas y los entregables del proyecto. Este proceso implica la subdivisión del alcance del proyecto en componentes más pequeños y manejables, lo que facilita la planificación y la asignación de recursos.
  4. Verificación del alcance: La verificación del alcance se realiza para garantizar que se cumplan los requisitos establecidos y que los entregables sean aceptados por los stakeholders. Se lleva a cabo una revisión formal para confirmar que el trabajo realizado cumple con las expectativas.
  5. Control del alcance: El control del alcance se refiere al monitoreo y control de los cambios en el alcance del proyecto. Se evalúan las solicitudes de cambio, se gestionan los riesgos relacionados con el alcance y se toman medidas para mantener el alcance dentro de los límites establecidos.

Ejemplo de gestión del alcance

Ejemplo de gestión del alcance aplicado a una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable

La gestión del alcance es fundamental para el éxito de cualquier proyecto, especialmente en el caso de una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable. A continuación, te presento un ejemplo de cómo se podría llevar a cabo la gestión del alcance en este contexto:

  1. Recopilación de requisitos: En esta etapa, la ONG se involucra con la comunidad vulnerable y otras partes interesadas para comprender sus necesidades y expectativas. Se realizan entrevistas, encuestas y sesiones de trabajo colaborativas para identificar los requisitos específicos del proyecto, como la cantidad de beneficiarios, el tipo de alimentos requeridos, las restricciones dietéticas, las capacidades logísticas, etc.
  2. Definición del alcance: Con base en los requisitos recopilados, la ONG define el alcance del proyecto de ayuda alimentaria. Esto incluye establecer los objetivos y los resultados esperados, determinar los límites del proyecto, identificar los entregables clave y establecer los criterios de aceptación.
  3. Creación de la estructura de desglose del trabajo (EDT): La ONG descompone el alcance del proyecto en tareas más pequeñas y manejables utilizando una EDT. Por ejemplo, las tareas pueden incluir la adquisición de alimentos, el establecimiento de alianzas con proveedores, la distribución de alimentos, la capacitación en nutrición, etc. Cada tarea se organiza en niveles jerárquicos para facilitar la planificación y asignación de recursos.
  4. Verificación del alcance: Durante la ejecución del proyecto, se realiza la verificación del alcance para asegurarse de que todas las actividades planificadas se estén llevando a cabo según lo establecido. Se comparan los entregables reales con los definidos en la definición del alcance y se realizan ajustes si es necesario.
  5. Control del alcance: A lo largo del proyecto, la ONG debe controlar y gestionar los cambios en el alcance. Esto implica evaluar las solicitudes de cambio, analizar su impacto en el proyecto y tomar decisiones informadas sobre si se deben aceptar, rechazar o gestionar de manera adecuada. Es importante mantener una comunicación clara y abierta con las partes interesadas para garantizar que se cumplan los objetivos del proyecto sin desviarse del alcance inicial.

Estos procesos son fundamentales para asegurar que el proyecto se mantenga enfocado, se cumplan los objetivos y se evite la expansión innecesaria del alcance. La gestión del alcance es crucial para establecer expectativas claras, evitar problemas de alcance descontrolado y garantizar la satisfacción de los stakeholders.

5.2. Gestión del Tiempo

La gestión del tiempo implica la planificación y el control de las actividades del proyecto para cumplir con los plazos establecidos. Los procesos clave en esta área incluyen la definición de las actividades, la secuenciación, la estimación de la duración, la creación del cronograma y el control del cronograma.

A continuación, se describen brevemente los procesos involucrados en la gestión del tiempo:

  1. Definición de las actividades: En este proceso, se identifican y documentan las tareas específicas que deben llevarse a cabo para completar el proyecto. Cada actividad se describe en detalle y se determina su secuencia lógica.
  2. Secuenciación de actividades: En este proceso, se establece el orden en el que deben realizarse las actividades. Se identifican las dependencias entre las actividades y se crea un diagrama de red para visualizar la secuencia y las relaciones entre ellas.
  3. Estimación de la duración de las actividades: En este proceso, se determina la cantidad de tiempo necesario para completar cada actividad. Se utilizan técnicas como la estimación basada en expertos, la estimación análoga y la estimación paramétrica para calcular la duración aproximada de las actividades.
  4. Creación del cronograma: En este proceso, se desarrolla el cronograma del proyecto, que muestra las fechas de inicio y finalización de las actividades, así como los hitos importantes. Se utilizan técnicas como el método de ruta crítica (CPM) y el análisis de cadena crítica para determinar la duración total del proyecto y identificar las actividades críticas.
  5. Control del cronograma: En este proceso, se monitorea y controla el avance del proyecto en comparación con el cronograma planificado. Se registran los cambios en las actividades y se toman medidas correctivas para mantener el proyecto en el camino correcto y cumplir con los plazos establecidos.

Ejemplo de gestión del tiempo

Ejemplo de gestión del tiempo aplicado a una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable

La gestión del tiempo es esencial para asegurar que el proyecto de ayuda alimentaria de la ONG se lleve a cabo de manera eficiente y dentro de los plazos establecidos. A continuación, te presento un ejemplo de cómo se podría llevar a cabo la gestión del tiempo en este contexto:

  1. Definición de las actividades: La ONG identifica y enumera todas las actividades necesarias para implementar el proyecto de ayuda alimentaria. Por ejemplo, esto podría incluir la investigación de proveedores de alimentos, la obtención de financiamiento, la contratación de personal, la logística de distribución, la capacitación en nutrición, entre otras.
  2. Secuenciación de las actividades: Una vez que se han definido todas las actividades, se establece el orden en el que deben realizarse. Se determinan las dependencias entre las actividades, es decir, qué actividades deben completarse antes de que otras puedan comenzar. Esto ayuda a crear un flujo lógico de trabajo y minimizar los retrasos.
  3. Estimación de la duración: La ONG realiza una estimación de la duración de cada actividad. Esto implica determinar cuánto tiempo tomará completar cada tarea, considerando factores como la disponibilidad de recursos, la complejidad de la tarea y la experiencia del equipo.
  4. Creación del cronograma: Utilizando las estimaciones de duración y la secuenciación de las actividades, la ONG desarrolla un cronograma detallado para el proyecto. Esto muestra el inicio y la finalización de cada actividad, así como las fechas clave y los hitos importantes.
  5. Control del cronograma: A lo largo del proyecto, la ONG monitorea y controla el avance del cronograma. Esto implica comparar el progreso real con el cronograma planificado, identificar desviaciones y tomar medidas correctivas cuando sea necesario. Se pueden utilizar técnicas como el seguimiento del avance, la reprogramación de actividades y la asignación adecuada de recursos para mantener el proyecto en el camino correcto.

5.3. Gestión de Costos

La gestión de costos se enfoca en la estimación, el presupuesto y el control de los costos del proyecto. Los procesos involucrados incluyen la estimación de los costos, la determinación del presupuesto, el control de los costos y la gestión de cambios relacionados con los costos.

A continuación, se describen brevemente los procesos involucrados en la gestión de costos:

  1. Estimación de costos: En este proceso, se determina la cantidad de recursos monetarios necesarios para completar el proyecto. Se utilizan técnicas como la estimación paramétrica, la estimación basada en analogía y la estimación de tres puntos para calcular los costos de las actividades.
  2. Determinación del presupuesto: En este proceso, se asigna un presupuesto a cada actividad y se crea un presupuesto general para el proyecto. Se tiene en cuenta la estimación de costos, los recursos disponibles y las restricciones financieras para establecer el presupuesto.
  3. Control de costos: En este proceso, se monitorean y controlan los costos del proyecto en comparación con el presupuesto establecido. Se realizan seguimientos regulares para verificar si los costos reales se encuentran dentro de los límites aceptables y se toman medidas correctivas en caso de desviaciones significativas.
  4. Gestión de cambios relacionados con los costos: Durante el transcurso del proyecto, pueden surgir cambios que afecten los costos. En este proceso, se evalúan los cambios propuestos, se determina su impacto en los costos y se toman decisiones sobre si se aprueban o rechazan dichos cambios.

Ejemplo de Gestión de Costo

Ejemplo de gestión de costo aplicado a una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable

  1. Estimación de costos: La ONG realiza una estimación detallada de los costos asociados con el proyecto de ayuda alimentaria. Esto incluye la identificación de todos los elementos de costo, como la adquisición de alimentos, los gastos de transporte y logística, los honorarios del personal, los costos de capacitación, los gastos administrativos, entre otros.
  2. Determinación del presupuesto: Una vez que se han estimado los costos, la ONG establece un presupuesto total para el proyecto. Esto implica asignar los recursos financieros disponibles de manera adecuada para cubrir todos los costos previstos. Además, se pueden establecer reservas de contingencia para hacer frente a imprevistos o riesgos.
  3. Control de los costos: A lo largo del proyecto, la ONG monitorea y controla los costos para asegurarse de que se mantengan dentro del presupuesto establecido. Esto implica realizar un seguimiento regular de los gastos reales en comparación con los presupuestados, identificar cualquier desviación y tomar medidas correctivas según sea necesario. Se pueden utilizar herramientas como informes financieros, registros de gastos y análisis de variaciones para mantener el control de los costos.
  4. Gestión de cambios relacionados con los costos: Durante la implementación del proyecto, pueden surgir cambios en los requisitos o circunstancias que afecten los costos. En tales casos, la ONG debe evaluar cuidadosamente el impacto de estos cambios en el presupuesto y tomar decisiones informadas sobre su aprobación o rechazo. Se deben establecer procesos claros para gestionar las solicitudes de cambio y garantizar que se realice una evaluación adecuada de costos antes de su implementación.

La gestión de costos es fundamental para el éxito del proyecto, ya que permite mantener el control sobre los recursos financieros y garantizar que se utilicen de manera efectiva y eficiente. Un adecuado seguimiento y control de los costos ayuda a evitar desviaciones significativas, optimizar el uso de los recursos y tomar decisiones informadas en relación con los cambios propuestos.

5.4. Gestión de la Calidad

La gestión de la calidad se ocupa de asegurar que el proyecto cumpla con los requisitos y estándares de calidad establecidos. Los procesos clave incluyen la planificación de la calidad, la realización del aseguramiento de la calidad y el control de la calidad.

A continuación, se describen brevemente los procesos involucrados en la gestión de la calidad:

  1. Planificación de la calidad: En este proceso, se establecen los estándares y requisitos de calidad del proyecto. Se definen los criterios de calidad, se identifican las métricas y se determinan las actividades necesarias para cumplir con los estándares de calidad.
  2. Aseguramiento de la calidad: En este proceso, se implementan las actividades planificadas para asegurar que se cumplan los estándares de calidad establecidos. Se llevan a cabo revisiones, inspecciones y auditorías para garantizar que los productos, servicios o resultados del proyecto cumplen con los requisitos de calidad.
  3. Control de la calidad: En este proceso, se monitorea y controla la calidad durante la ejecución del proyecto. Se realizan mediciones, pruebas y verificaciones para evaluar si se cumplen los estándares de calidad establecidos. En caso de desviaciones o no conformidades, se toman medidas correctivas para resolver los problemas identificados.

Ejemplo de gestión de la calidad

Ejemplo de gestión de la calidad aplicado a una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable

La gestión de la calidad es esencial para asegurar que el proyecto de ayuda alimentaria de la ONG cumpla con los estándares y requisitos establecidos, y que brinde resultados efectivos a la comunidad vulnerable. A continuación, se presenta un ejemplo de cómo se podría llevar a cabo la gestión de la calidad en este contexto:

  1. Planificación de la calidad: La ONG desarrolla un plan de calidad que establece los objetivos de calidad del proyecto, los criterios de medición, los estándares a cumplir y las actividades necesarias para lograrlos. Se identifican los indicadores clave de rendimiento (KPI) relacionados con la calidad de los alimentos, el servicio de distribución, la satisfacción de los beneficiarios, entre otros aspectos relevantes.
  2. Aseguramiento de la calidad: Se implementan actividades para garantizar que los procesos y productos cumplan con los estándares de calidad establecidos. Esto puede incluir la selección de proveedores confiables y la verificación de sus certificaciones, la realización de inspecciones de los alimentos recibidos, el seguimiento de los procedimientos de manipulación y almacenamiento adecuados, y la capacitación del personal involucrado en el proyecto.
  3. Control de la calidad: Se establecen mecanismos para monitorear y medir la calidad durante la implementación del proyecto. Esto implica realizar inspecciones regulares de los alimentos, evaluar la satisfacción de los beneficiarios, llevar a cabo análisis de laboratorio para garantizar la seguridad alimentaria, entre otras actividades de control. Se establecen puntos de control y se definen acciones correctivas en caso de desviaciones.
  4. Mejora continua: La ONG busca constantemente mejorar la calidad de su proyecto de ayuda alimentaria. Se recopilan y analizan datos sobre la calidad y se utilizan para identificar áreas de mejora. Se fomenta la participación de los beneficiarios y se recopilan sus comentarios para realizar ajustes y adaptaciones en función de sus necesidades y expectativas.
  5. Auditoría de calidad: Se pueden realizar auditorías internas o externas para evaluar el cumplimiento de los estándares de calidad establecidos y garantizar la conformidad con las normativas vigentes. Las auditorías ayudan a identificar oportunidades de mejora y a mantener la transparencia y la rendición de cuentas en la gestión de la calidad.

La gestión de la calidad implica un enfoque sistemático y proactivo para garantizar que los productos o servicios entregados cumplan con las expectativas y necesidades de los interesados. Esto se logra a través de la planificación, implementación y seguimiento de actividades de calidad. Un enfoque sólido en la gestión de la calidad contribuye a la satisfacción del cliente, mejora la reputación de la organización y aumenta las posibilidades de éxito del proyecto.

5.5. Gestión de los Riesgos

La gestión de los riesgos implica la identificación, evaluación, respuesta y monitoreo de los riesgos que pueden afectar el proyecto. Los procesos en esta área incluyen la planificación del riesgo, la identificación de los riesgos, la realización de análisis cualitativos y cuantitativos de riesgos, la planificación de respuestas a los riesgos y el monitoreo y control de los riesgos.

A continuación, se describen brevemente los procesos involucrados en la gestión de los riesgos:

  1. Planificación del riesgo: En este proceso, se establece cómo se abordarán y gestionarán los riesgos a lo largo del proyecto. Se definen las metodologías, las responsabilidades, los criterios de evaluación y las herramientas a utilizar para la gestión de riesgos.
  2. Identificación de los riesgos: En este proceso, se identifican los riesgos potenciales que podrían afectar el proyecto. Se utilizan técnicas como la lluvia de ideas, la revisión de documentos y la consulta a expertos para identificar los riesgos específicos.
  3. Análisis cualitativo de riesgos: En este proceso, se evalúa la probabilidad e impacto de los riesgos identificados. Se asignan valores cualitativos a los riesgos para priorizarlos en función de su importancia.
  4. Análisis cuantitativo de riesgos: En este proceso, se realiza un análisis numérico más detallado de los riesgos, utilizando técnicas como el análisis Monte Carlo. Se cuantifican los impactos y probabilidades de los riesgos para obtener una evaluación más precisa.
  5. Planificación de respuestas a los riesgos: En este proceso, se desarrollan estrategias para responder a los riesgos identificados. Se establecen medidas preventivas, acciones de mitigación y planes de contingencia para abordar los riesgos de manera efectiva.
  6. Monitoreo y control de los riesgos: En este proceso, se supervisan y controlan los riesgos a lo largo del proyecto. Se monitorean los riesgos identificados, se actualiza el registro de riesgos y se implementan las respuestas planificadas. Además, se realizan ajustes y se toman acciones correctivas si es necesario.

Ejemplo de gestión de riesgos

Ejemplo de gestión de riesgos aplicado a una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable

La gestión de riesgos es fundamental para identificar y abordar los posibles riesgos que podrían afectar el proyecto de ayuda alimentaria de una ONG en una comunidad vulnerable. A continuación, se presenta un ejemplo de cómo se podría llevar a cabo la gestión de riesgos en este contexto:

  1. Planificación del riesgo: La ONG realiza un análisis exhaustivo de los riesgos potenciales asociados con el proyecto de ayuda alimentaria. Esto implica identificar los riesgos internos y externos, como la escasez de fondos, la falta de suministros, las condiciones climáticas adversas, la falta de participación de la comunidad, entre otros. Se clasifican los riesgos en función de su probabilidad de ocurrencia y su impacto en el proyecto.
  2. Identificación de riesgos: Se lleva a cabo una evaluación detallada de los riesgos identificados en la etapa de planificación. Esto implica involucrar a todas las partes interesadas relevantes, incluyendo a los beneficiarios de la comunidad vulnerable. Se busca obtener una comprensión completa de los riesgos y se registran en una lista detallada.
  3. Análisis de riesgos: Se realiza un análisis cualitativo y cuantitativo de los riesgos identificados. En el análisis cualitativo, se evalúa la probabilidad e impacto de cada riesgo en una escala predeterminada. En el análisis cuantitativo, se asignan valores numéricos a los riesgos para calcular su impacto financiero o cronológico en el proyecto. Esto permite priorizar los riesgos y focalizar los esfuerzos en los más significativos.
  4. Planificación de respuestas a los riesgos: Para cada riesgo identificado, se desarrollan estrategias de respuesta. Esto implica determinar si se deben evitar, mitigar, transferir o aceptar los riesgos. Por ejemplo, si existe el riesgo de escasez de fondos, se pueden buscar fuentes adicionales de financiamiento o establecer alianzas con otras organizaciones. Si hay riesgo de falta de suministros, se pueden buscar proveedores alternativos o establecer acuerdos de contingencia.
  5. Monitoreo y control de riesgos: Durante la implementación del proyecto, se realiza un seguimiento continuo de los riesgos y de las estrategias de respuesta adoptadas. Se establecen indicadores clave para identificar las señales tempranas de los riesgos y se implementan medidas correctivas cuando sea necesario. Esto garantiza que los riesgos sean gestionados de manera efectiva y se minimice su impacto negativo en el proyecto.

5.6. Gestión de las Comunicaciones

La gestión de las comunicaciones se ocupa de asegurar una comunicación efectiva entre todos los interesados del proyecto. Los procesos clave en esta área incluyen la planificación de las comunicaciones, la gestión de las comunicaciones y el control de las comunicaciones.

A continuación, se describen brevemente los procesos involucrados en la gestión de las comunicaciones:

  1. Planificación de las comunicaciones: En este proceso, se determina qué información debe comunicarse, quién debe recibirla, cuándo y con qué frecuencia. Se desarrolla un plan de comunicaciones que establece los objetivos de comunicación, los métodos, las herramientas y los responsables de la comunicación.
  2. Gestión de las comunicaciones: En este proceso, se lleva a cabo la ejecución del plan de comunicaciones. Se recopila, genera, distribuye y almacena la información del proyecto de manera adecuada. Se utilizan diferentes medios de comunicación, como reuniones, informes, correos electrónicos, entre otros, para transmitir la información necesaria a las partes interesadas.
  3. Control de las comunicaciones: En este proceso, se monitorea y se controla la efectividad de las comunicaciones del proyecto. Se revisa la retroalimentación recibida, se realiza un seguimiento de los problemas y se toman medidas correctivas si es necesario. Además, se realiza una evaluación continua de la eficiencia y la eficacia de las comunicaciones para garantizar que se satisfagan las necesidades de las partes interesadas.

La gestión de las comunicaciones juega un papel fundamental en el éxito del proyecto, ya que una comunicación efectiva fomenta la comprensión mutua, promueve la colaboración y ayuda a resolver problemas y conflictos de manera oportuna. Un flujo de información claro y transparente contribuye a mantener a todas las partes interesadas informadas y comprometidas con el proyecto.

Ejemplo de Gestión de las comunicaciones

Ejemplo de Gestión de las comunicaciones aplicado a una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable

La gestión de las comunicaciones es esencial para asegurar una comunicación efectiva entre la ONG, los miembros del equipo, los beneficiarios y otras partes interesadas involucradas en el proyecto de ayuda alimentaria en la comunidad vulnerable. A continuación, se presenta un ejemplo de cómo se podría llevar a cabo la gestión de las comunicaciones en este contexto:

  1. Planificación de las comunicaciones: La ONG realiza una planificación detallada de las comunicaciones para identificar las necesidades de información de todas las partes interesadas. Se determina qué información es crucial, quiénes deben recibirla, cuándo y con qué frecuencia. También se establecen los métodos de comunicación más adecuados, como reuniones, correos electrónicos, boletines informativos, redes sociales, entre otros.
  2. Gestión de las comunicaciones: Se establece un sistema de comunicación formal para el proyecto, que incluye la designación de un responsable de comunicaciones. Este responsable se encarga de coordinar y supervisar todas las actividades de comunicación. Se establecen canales de comunicación claros y se promueve la transparencia y la apertura en la comunicación.
  3. Creación de contenidos: Se desarrolla contenido relevante y efectivo para las comunicaciones, adaptado a las necesidades y características de cada grupo de interés. Esto puede incluir informes de progreso, actualizaciones del proyecto, historias de éxito, testimonios de beneficiarios, entre otros. Se asegura que la información sea clara, concisa y comprensible para el público objetivo.
  4. Distribución de la información: Se implementa un plan de distribución de la información que asegure que la comunicación llegue a las partes interesadas de manera oportuna. Esto puede incluir la programación de reuniones regulares, el envío de boletines informativos por correo electrónico, la publicación de actualizaciones en el sitio web de la ONG y la utilización de las redes sociales para difundir información relevante.
  5. Retroalimentación y participación: Se fomenta la retroalimentación y la participación activa de todas las partes interesadas. Se establecen canales de retroalimentación abiertos y se promueve la participación de la comunidad en la toma de decisiones relacionadas con el proyecto. Esto puede incluir encuestas, sesiones de retroalimentación, grupos de enfoque u otros métodos participativos.
  6. Evaluación de la efectividad de las comunicaciones: Se realiza una evaluación regular de la efectividad de las comunicaciones para garantizar que la información esté llegando de manera adecuada y cumpla con los objetivos establecidos. Se recopila retroalimentación de las partes interesadas y se realizan ajustes en la estrategia de comunicación según sea necesario.

5.7. Gestión de los Recursos Humanos

La gestión de los recursos humanos se centra en la gestión de las personas involucradas en el proyecto. Los procesos involucrados incluyen la planificación de los recursos humanos, la adquisición del equipo del proyecto, el desarrollo del equipo y el manejo del equipo.

A continuación, se describen brevemente los procesos involucrados en la gestión de los recursos humanos:

  1. Planificación de los recursos humanos: En este proceso, se determinan y documentan las habilidades, competencias y roles necesarios para llevar a cabo el proyecto. Se identifican las necesidades de capacitación y desarrollo del equipo, así como los factores que pueden afectar la disponibilidad y asignación de recursos humanos.
  2. Adquisición del equipo del proyecto: En este proceso, se recluta, selecciona y asigna al personal adecuado para el proyecto. Se definen los criterios de selección, se publican las oportunidades de trabajo, se entrevista a los candidatos y se toman decisiones de contratación basadas en las necesidades del proyecto.
  3. Desarrollo del equipo: En este proceso, se proporciona capacitación, orientación y desarrollo profesional a los miembros del equipo del proyecto. Se fomenta la colaboración, se establecen metas de desarrollo individual y se brinda retroalimentación para mejorar las habilidades y el desempeño del equipo.
  4. Manejo del equipo: En este proceso, se supervisa y se gestiona el desempeño del equipo del proyecto. Se brinda apoyo, se resuelven conflictos, se reconocen los logros y se motivan a los miembros del equipo. Además, se identifican y se abordan las necesidades de capacitación y se realizan evaluaciones periódicas del desempeño.

Ejemplo de Gestión de los Recursos Humanos

Ejemplo de Gestión de los recursos humanos aplicado a una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable

La gestión de los recursos humanos es crucial para el éxito de un proyecto de ayuda alimentaria de una ONG en una comunidad vulnerable. A continuación, se presenta un ejemplo de cómo se podría llevar a cabo la gestión de los recursos humanos en este contexto:

  1. Planificación de los recursos humanos: La ONG identifica las habilidades y competencias necesarias para implementar el proyecto de ayuda alimentaria. Se determina el número y el tipo de personal requerido, considerando aspectos como la experiencia en programas similares, conocimientos sobre seguridad alimentaria, capacidad de trabajo en equipo y empatía hacia la comunidad vulnerable.
  2. Adquisición del equipo del proyecto: Se inicia el proceso de reclutamiento y selección de personal. Se publican las vacantes en diversos medios, como el sitio web de la ONG, redes sociales y portales de empleo. Se lleva a cabo una evaluación exhaustiva de los candidatos, teniendo en cuenta sus habilidades, experiencia y valores alineados con la misión de la organización.
  3. Desarrollo del equipo: Una vez que se ha seleccionado al personal, se brinda capacitación y desarrollo continuo para fortalecer sus habilidades y conocimientos relacionados con la implementación del proyecto de ayuda alimentaria. Esto puede incluir talleres de seguridad alimentaria, capacitación en técnicas de entrega de ayuda humanitaria, cursos de comunicación intercultural, entre otros.
  4. Gestión del equipo: Se establece un sistema de gestión del desempeño para evaluar y supervisar el rendimiento del personal. Se asignan responsabilidades y se establecen metas claras para cada miembro del equipo. Se fomenta la colaboración, el trabajo en equipo y la comunicación efectiva. Además, se promueve un ambiente de trabajo positivo y se brinda apoyo emocional y psicológico a los miembros del equipo cuando sea necesario.
  5. Manejo del equipo: La ONG se encarga de administrar los recursos humanos de manera eficiente, incluyendo la asignación adecuada de personal a las diferentes tareas y actividades del proyecto. Se garantiza un equilibrio adecuado de carga de trabajo y se proporciona un ambiente seguro y saludable para el equipo.

La gestión efectiva de los recursos humanos contribuye al éxito del proyecto al asegurar que se cuente con un equipo competente y motivado. Un equipo bien gestionado aumenta la productividad, mejora la colaboración y reduce los riesgos relacionados con la falta de recursos o problemas de comunicación.

5.8. Gestión de las Adquisiciones

La gestión de las adquisiciones se refiere a la identificación, adquisición y administración de los bienes y servicios necesarios para el proyecto. Los procesos clave incluyen la planificación de las adquisiciones, la solicitud de propuestas, la selección de proveedores, la administración de contratos y el cierre de las adquisiciones.

A continuación, se describen brevemente los procesos involucrados en la gestión de las adquisiciones:

  1. Planificación de las adquisiciones: En este proceso, se determinan las necesidades de adquisición del proyecto y se desarrolla un plan que define cómo se realizarán las adquisiciones. Se identifican los bienes y servicios requeridos, se establecen los criterios de selección de proveedores, se determina el enfoque de adquisiciones (como contratación, compras o arrendamiento) y se elabora un cronograma de adquisiciones.
  2. Solicitud de propuestas: En este proceso, se solicitan propuestas a los proveedores interesados en suministrar los bienes o servicios requeridos. Se elabora y se distribuye un documento de solicitud de propuestas que describe los requisitos y criterios de selección, y se establece un plazo para que los proveedores presenten sus propuestas.
  3. Selección de proveedores: En este proceso, se evalúan las propuestas recibidas y se selecciona al proveedor más adecuado para satisfacer las necesidades del proyecto. Se realiza una evaluación de las propuestas utilizando criterios predefinidos, se llevan a cabo negociaciones con los proveedores y se toma una decisión de selección basada en factores como la calidad, el costo, la capacidad y la reputación del proveedor.
  4. Administración de contratos: En este proceso, se establecen y se administran los contratos con los proveedores seleccionados. Se negocian los términos y condiciones del contrato, se monitorea el cumplimiento de los compromisos contractuales, se realiza un seguimiento de los pagos y se resuelven los problemas o disputas que puedan surgir durante la ejecución del contrato.
  5. Cierre de las adquisiciones: En este proceso, se verifica que todas las entregas de bienes y servicios se hayan realizado de acuerdo con los términos del contrato. Se revisan los entregables, se realizan los pagos finales, se recopilan lecciones aprendidas y se cierran los contratos de manera adecuada.

La gestión eficiente de las adquisiciones contribuye a asegurar la disponibilidad oportuna de los recursos necesarios para el proyecto, así como a minimizar los riesgos asociados con la adquisición de bienes y servicios. Además, una buena gestión de las adquisiciones puede generar ahorros de costos y optimizar los resultados del proyecto.

Ejemplo de Gestión de las adquisiciones

Ejemplo de Gestión de las adquisiciones aplicado a una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable

La gestión de las adquisiciones es esencial para asegurar que una ONG pueda obtener los bienes y servicios necesarios para implementar un proyecto de ayuda alimentaria en una comunidad vulnerable de manera eficiente y efectiva. A continuación se presenta un ejemplo de cómo se podría llevar a cabo la gestión de las adquisiciones en este contexto:

  1. Planificación de las adquisiciones: La ONG realiza una evaluación de las necesidades del proyecto, identificando los bienes y servicios requeridos. Esto puede incluir alimentos, suministros de cocina, equipos de almacenamiento, transporte, servicios de distribución, entre otros. Se determina la cantidad necesaria y los plazos de entrega, considerando las necesidades de la comunidad vulnerable y los recursos disponibles.
  2. Solicitud de propuestas: La ONG emite solicitudes de propuestas (RFP) a proveedores potenciales, detallando los requisitos y especificaciones de los bienes y servicios necesarios. Los proveedores interesados ​​presentan sus propuestas, indicando precios, plazos de entrega y condiciones.
  3. Evaluación y selección de proveedores: La ONG revisa y evalúa las propuestas recibidas, considerando factores como la calidad de los productos o servicios ofrecidos, el costo, la capacidad de entrega, la reputación del proveedor y su compromiso social. Se seleccionan los proveedores más adecuados, estableciendo contratos claros y negociando los términos y condiciones.
  4. Administración de contratos: Una vez seleccionados los proveedores, se establecen contratos que detallan las responsabilidades, los plazos de entrega, los precios y cualquier otra condición relevante. Se establece un sistema de seguimiento para asegurar el cumplimiento de los contratos y la calidad de los bienes y servicios entregados.
  5. Cierre de las adquisiciones: Al finalizar el proyecto, se realiza una evaluación final de las adquisiciones, verificando que se hayan cumplido satisfactoriamente todos los acuerdos contractuales. Se realiza un proceso de cierre de contratos, asegurando la liquidación final y la satisfacción de ambas partes involucradas.

5.9. Gestión de la Integración

La gestión de la integración aborda la coordinación y la integración de todos los aspectos del proyecto. Los procesos involucrados incluyen el desarrollo del acta de constitución del proyecto, el desarrollo del plan para la dirección del proyecto, la dirección y la gestión del trabajo del proyecto, el monitoreo y control del trabajo del proyecto, y el cierre del proyecto.

A continuación, se describen brevemente los procesos involucrados en la gestión de la integración:

  1. Desarrollo del acta de constitución del proyecto: En este proceso, se crea el acta de constitución del proyecto, que es un documento formal que autoriza oficialmente el inicio del proyecto. El acta de constitución establece los objetivos del proyecto, los requisitos de alto nivel, los entregables y los interesados clave. También identifica al director del proyecto y brinda una visión general del alcance del proyecto.
  2. Desarrollo del plan para la dirección del proyecto: En este proceso, se elabora un plan detallado que establece cómo se llevará a cabo y se controlará el proyecto. El plan para la dirección del proyecto aborda aspectos como el alcance, el cronograma, los costos, la calidad, los recursos humanos, las comunicaciones, los riesgos y las adquisiciones. Sirve como una guía para la ejecución y el control del proyecto.
  3. Dirección y gestión del trabajo del proyecto: En este proceso, se ejecutan las actividades planificadas y se gestionan los recursos del proyecto. Se coordina y supervisa el trabajo de los equipos, se realizan las tareas según lo programado y se toman medidas para mantener el proyecto en el camino correcto.
  4. Monitoreo y control del trabajo del proyecto: En este proceso, se supervisa y se controla el progreso del proyecto en relación con el plan establecido. Se recopilan datos de desempeño, se comparan con las líneas base establecidas y se toman acciones correctivas si es necesario. Este proceso también implica la comunicación regular del estado del proyecto a los interesados y la actualización del plan para la dirección del proyecto según sea necesario.
  5. Cierre del proyecto: En este proceso, se finaliza el proyecto y se realizan todas las actividades necesarias para cerrarlo de manera adecuada. Se verifica que todos los entregables estén completos y se obtiene la aceptación del cliente. También se revisan las lecciones aprendidas, se archivan los documentos relevantes y se celebra una reunión de cierre del proyecto para evaluar los resultados y reconocer los logros.

La gestión de la integración garantiza que todos los procesos y componentes del proyecto estén alineados y se ejecuten de manera coherente. Esto permite una gestión eficiente y efectiva del proyecto, lo que a su vez mejora las posibilidades de éxito en términos de alcanzar los objetivos y satisfacer las expectativas de los interesados.

Ejemplo de Gestión de la integración

Ejemplo de gestión de la integración aplicado a una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable

La gestión de la integración es esencial para asegurar que todos los aspectos del proyecto de ayuda alimentaria en una comunidad vulnerable sean coordinados de manera efectiva y se alcancen los objetivos establecidos. A continuación se presenta un ejemplo de cómo se podría llevar a cabo la gestión de la integración en este contexto:

  1. Desarrollo del acta de constitución del proyecto: La ONG elabora un acta de constitución del proyecto que define los objetivos, los entregables, los requisitos y los alcances del proyecto. También se identifican los principales interesados y se establece una visión general del plan de gestión.
  2. Desarrollo del plan para la dirección del proyecto: La ONG elabora un plan detallado que incluye la planificación de los plazos, los costos, los recursos humanos, la calidad, los riesgos, las comunicaciones y las adquisiciones del proyecto. Se establecen los procesos y las metodologías que se utilizarán para la ejecución y el control del proyecto.
  3. Dirección y gestión del trabajo del proyecto: La ONG asigna responsabilidades y supervisa la ejecución de las actividades del proyecto. Se establecen reuniones regulares con el equipo para revisar el avance, solucionar problemas y tomar decisiones. Se asegura la coordinación entre los diferentes equipos y se garantiza el cumplimiento de los plazos y los entregables.
  4. Monitoreo y control del trabajo del proyecto: La ONG realiza un seguimiento continuo del progreso del proyecto, comparando el avance real con el plan establecido. Se identifican desviaciones y se toman acciones correctivas para mantener el proyecto en el camino correcto. Se realizan reuniones de seguimiento y se actualiza regularmente la documentación del proyecto.
  5. Cierre del proyecto: Al finalizar el proyecto, la ONG realiza una evaluación final para asegurarse de que se hayan cumplido todos los objetivos establecidos. Se realiza una revisión de lecciones aprendidas para identificar las mejores prácticas y las áreas de mejora. Se realiza una documentación final y se cierran los contratos y los recursos utilizados en el proyecto.

5.10. Gestión de las Partes Interesadas

La gestión de las partes interesadas implica identificar, analizar y gestionar las expectativas de las partes interesadas del proyecto. Los procesos clave en esta área incluyen la identificación de las partes interesadas, la planificación de la gestión de las partes interesadas, la gestión de las partes interesadas y el control de las partes interesadas.

A continuación, se describen brevemente los procesos clave de la gestión de las partes interesadas:

  1. Identificación de las partes interesadas: En este proceso, se identifican todas las personas, grupos u organizaciones que pueden afectar o verse afectados por el proyecto. Se recopila información sobre las partes interesadas, como sus roles, intereses, expectativas y nivel de influencia en el proyecto.
  2. Planificación de la gestión de las partes interesadas: En este proceso, se desarrolla un plan que establece cómo se gestionarán las expectativas y la participación de las partes interesadas durante todo el proyecto. El plan de gestión de las partes interesadas define las estrategias de comunicación, las actividades de participación de las partes interesadas, los enfoques de gestión de conflictos y las formas de influir en las partes interesadas.
  3. Gestión de las partes interesadas: En este proceso, se implementa el plan de gestión de las partes interesadas y se lleva a cabo la comunicación y la participación activa de las partes interesadas. Se establecen canales de comunicación efectivos, se realizan reuniones, se brinda información oportuna y relevante, y se busca la colaboración y el compromiso de las partes interesadas en el proyecto.
  4. Control de las partes interesadas: En este proceso, se monitorea y se controla la participación y las expectativas de las partes interesadas a lo largo del proyecto. Se evalúa el impacto de las partes interesadas en el proyecto, se gestionan los cambios en sus expectativas y se toman medidas para abordar cualquier conflicto o problema que pueda surgir.

La gestión de las partes interesadas es esencial para asegurar que las necesidades, preocupaciones y expectativas de todas las partes interesadas se tengan en cuenta y se gestionen de manera efectiva. Esto ayuda a minimizar los riesgos y los obstáculos que pueden surgir debido a problemas de comunicación o a la falta de participación de las partes interesadas clave. Al involucrar a las partes interesadas de manera adecuada, se aumenta la probabilidad de obtener su apoyo y colaboración, lo que contribuye al éxito general del proyecto.

Ejemplo de Gestión de las partes interesadas

Ejemplo de gestión de las partes interesadas aplicado a una ONG que desea implementar un nuevo proyecto de ayuda alimentaria en una comunidad vulnerable

La gestión de las partes interesadas es crucial para asegurar que las necesidades, expectativas y preocupaciones de todas las partes involucradas en el proyecto de ayuda alimentaria en una comunidad vulnerable sean identificadas, comprendidas y gestionadas de manera efectiva. A continuación, se presenta un ejemplo de cómo se podría llevar a cabo la gestión de las partes interesadas en este contexto:

  1. Identificación de las partes interesadas: La ONG identifica a todas las partes interesadas relevantes para el proyecto de ayuda alimentaria, como la comunidad vulnerable, organizaciones locales, autoridades gubernamentales, donantes, voluntarios y personal interno. Se recopila información sobre sus intereses, poder e influencia en el proyecto.
  2. Planificación de la gestión de las partes interesadas: La ONG desarrolla un plan para la gestión de las partes interesadas que describe cómo se abordarán las necesidades y expectativas de cada grupo. Se establecen estrategias de comunicación, consultas y participación, así como actividades específicas para generar compromiso y apoyo.
  3. Gestión de las partes interesadas: La ONG establece canales de comunicación efectivos y transparentes con las partes interesadas clave. Se establecen reuniones regulares, se comparten actualizaciones del proyecto y se brinda la oportunidad de dar retroalimentación. Se involucra a las partes interesadas en la toma de decisiones y se busca su colaboración activa en la implementación del proyecto.
  4. Control de las partes interesadas: La ONG monitorea continuamente las necesidades, expectativas y preocupaciones de las partes interesadas. Se recopila retroalimentación a través de encuestas, entrevistas y reuniones de seguimiento. Se abordan los problemas y conflictos de manera oportuna y se toman medidas correctivas para garantizar una gestión adecuada de las partes interesadas.

6. Herramientas y Técnicas de Gestión de Proyectos

En la gestión de proyectos, existen diversas herramientas y técnicas que son ampliamente utilizadas para planificar, monitorear y controlar las actividades del proyecto. Estas herramientas y técnicas ayudan a los equipos de proyecto a visualizar, analizar y tomar decisiones informadas. A continuación, se presenta un resumen de algunas de las herramientas y técnicas más comunes en la gestión de proyectos:

6.1. Análisis de riesgos

El análisis de riesgos es una herramienta que ayuda a identificar, evaluar y mitigar los riesgos potenciales que pueden afectar el éxito del proyecto. Se utilizan técnicas como la matriz de probabilidad e impacto, el análisis DAFO (debilidades, amenazas, fortalezas y oportunidades) y el análisis de sensibilidad para evaluar los riesgos y desarrollar estrategias de mitigación.

Estos son los pasos generales para realizar un análisis de riesgos:

  1. Identificación de riesgos: Identifica los posibles riesgos que podrían afectar tu proyecto. Puedes utilizar técnicas como la lluvia de ideas, revisar lecciones aprendidas de proyectos anteriores o consultar a expertos en la materia. Registra todos los riesgos identificados.
  2. Evaluación de riesgos: Evalúa la probabilidad y el impacto de cada riesgo identificado. La probabilidad se refiere a la posibilidad de que ocurra un riesgo, y el impacto se refiere a la magnitud de las consecuencias si el riesgo se materializa. Utiliza escalas de evaluación para asignar valores a la probabilidad y el impacto.
  3. Priorización de riesgos: Prioriza los riesgos en función de su probabilidad e impacto. Puedes utilizar técnicas como la matriz de probabilidad e impacto para clasificar los riesgos en categorías como alta, media y baja prioridad. Esto te ayudará a enfocarte en los riesgos más críticos.
  4. Análisis de causas y efectos: Analiza las causas y efectos de cada riesgo. Comprender las causas subyacentes te permitirá identificar acciones de mitigación adecuadas. Examina los posibles efectos del riesgo para evaluar cómo podrían afectar a tu proyecto.
  5. Desarrollo de estrategias de respuesta: Desarrolla estrategias para responder a cada riesgo identificado. Las estrategias pueden incluir evitar, mitigar, transferir o aceptar los riesgos. Por ejemplo, puedes evitar un riesgo eliminando una actividad que lo genere, mitigar un riesgo implementando medidas de control, transferir un riesgo mediante un seguro o aceptar un riesgo si su probabilidad e impacto son bajos.
  6. Implementación de acciones de mitigación: Implementa las acciones de mitigación planificadas para cada riesgo. Asigna responsabilidades claras y establece un cronograma para llevar a cabo estas acciones.
  7. Monitoreo y revisión: Monitorea regularmente los riesgos y su evolución a lo largo del proyecto. Realiza revisiones periódicas para evaluar la efectividad de las acciones de mitigación y realizar ajustes si es necesario. A medida que avanzas en el proyecto, nuevos riesgos pueden surgir, por lo que es importante estar atento a ellos.

Ejemplo de análisis de riesgos

ONG que está planeando un proyecto de ayuda humanitaria en una zona afectada por un desastre natural:

  1. Identificación de riesgos:

·       Riesgo 1: Escasez de recursos financieros para llevar a cabo el proyecto.

·       Riesgo 2: Dificultades logísticas para acceder a las áreas afectadas y distribuir la ayuda.

·       Riesgo 3: Inestabilidad política o conflictos en la zona que puedan afectar la implementación del proyecto.

·       Riesgo 4: Problemas de seguridad para el personal de la ONG y los beneficiarios debido a la situación post-desastre.

·       Riesgo 5: Falta de colaboración y coordinación con otras organizaciones presentes en el área.

2. Evaluación de riesgos:

·       Riesgo 1: Se considera de alta probabilidad, ya que depende de la capacidad de recaudar fondos, pero el impacto se considera moderado debido a la posibilidad de buscar fuentes de financiamiento alternativas.

·       Riesgo 2: La probabilidad es moderada debido a las dificultades logísticas habituales en situaciones de desastre, y el impacto es alto ya que puede retrasar o dificultar la entrega de la ayuda.

·       Riesgo 3: La probabilidad puede variar dependiendo del contexto político actual, y el impacto puede ser alto si la inestabilidad afecta directamente al proyecto.

·       Riesgo 4: La probabilidad puede ser alta en áreas inseguras y el impacto puede ser crítico para la seguridad y el bienestar de las personas involucradas.

·       Riesgo 5: La probabilidad puede variar según la cooperación y coordinación con otras organizaciones, y el impacto puede afectar la eficiencia y efectividad del proyecto.

3. Plan de mitigación:

·       Riesgo 1: Diversificar las fuentes de financiamiento y establecer alianzas estratégicas con donantes y patrocinadores.

·       Riesgo 2: Realizar un análisis detallado de las rutas de acceso y establecer acuerdos con socios locales para garantizar una logística eficiente.

·       Riesgo 3: Mantenerse informado sobre el contexto político y establecer canales de comunicación con las partes interesadas relevantes.

·       Riesgo 4: Implementar medidas de seguridad adecuadas para el personal y los beneficiarios, como el entrenamiento en seguridad, la contratación de guardias de seguridad y la colaboración con agencias de seguridad locales.

·       Riesgo 5: Establecer mecanismos de coordinación y colaboración con otras organizaciones presentes en el área, como reuniones regulares y compartir información.

4. Seguimiento y revisión:

·       Realizar evaluaciones periódicas de riesgos a lo largo del proyecto para identificar nuevos riesgos o cambios en los riesgos existentes.

·       Actualizar el plan de mitigación según sea necesario y asegurarse de que se estén implementando las medidas adecuadas para minimizar los riesgos.

6.2. Matriz de probabilidad e impacto

Es utilizada en la gestión de riesgos para evaluar y clasificar los riesgos según su probabilidad de ocurrencia y su impacto en el proyecto. Esta matriz ayuda a priorizar los riesgos y tomar decisiones informadas sobre las estrategias de respuesta adecuadas.

La matriz de probabilidad e impacto generalmente tiene una escala de valores que van desde bajo hasta alto para ambas dimensiones. La probabilidad se refiere a la posibilidad de que ocurra un riesgo, mientras que el impacto se refiere a las consecuencias que tendría en el proyecto si el riesgo se materializa.

Aquí tienes un ejemplo de una matriz de probabilidad e impacto básica:

Probabilidad Impacto
Alto Alta probabilidad Alto impacto
Medio Media probabilidad Medio impacto
Bajo Baja probabilidad Bajo impacto

Para utilizar esta matriz, se asigna a cada riesgo identificado un nivel de probabilidad (alta, media, baja) y un nivel de impacto (alto, medio, bajo). Luego, el riesgo se ubica en la celda correspondiente en la matriz. Por ejemplo, si un riesgo tiene una probabilidad alta y un impacto alto, se colocará en la celda «Alto-Alto«.

Una vez que los riesgos se han clasificado en la matriz, se pueden establecer estrategias de respuesta adecuadas para cada categoría. Los riesgos que caen en la categoría «Alto-Alto» requerirán una atención prioritaria y acciones de mitigación más rigurosas, mientras que los riesgos en la categoría «Bajo-Bajo» pueden requerir una supervisión menos intensiva.

Es importante tener en cuenta que la matriz de probabilidad e impacto puede adaptarse a las necesidades y preferencias de cada proyecto. Algunas organizaciones pueden utilizar escalas numéricas o agregar categorías adicionales, como «Medio-Alto» o «Medio-Bajo«. Lo esencial es que la matriz sea coherente y útil para evaluar y priorizar los riesgos de manera efectiva.

Ejemplo de cómo se podría aplicar una matriz de probabilidad e impacto a una ONG:

Supongamos que una ONG se encuentra planificando un proyecto de reforestación en una zona afectada por la deforestación. La organización desea identificar y evaluar los riesgos asociados al proyecto utilizando una matriz de probabilidad e impacto.

1. Definir las categorías de probabilidad e impacto:

·       Probabilidad: Alta, Media, Baja.

·       Impacto: Alto, Medio, Bajo.

2. Identificar los riesgos relacionados con el proyecto de reforestación:

·       Riesgo 1: Falta de financiamiento.

·       Riesgo 2: Condiciones climáticas adversas.

·       Riesgo 3: Falta de participación comunitaria.

·       Riesgo 4: Escasez de mano de obra.

·       Riesgo 5: Problemas legales relacionados con la propiedad de la tierra.

3. Evaluar la probabilidad y el impacto de cada riesgo:

    • Riesgo 1: Falta de financiamiento.

·       Probabilidad: Alta (debido a la dependencia de donaciones externas).

·       Impacto: Alto (puede afectar la ejecución del proyecto en su totalidad).

    • Riesgo 2: Condiciones climáticas adversas.

·       Probabilidad: Media (según el análisis histórico de las condiciones climáticas en la zona).

·       Impacto: Medio (puede afectar la productividad y el crecimiento de las plantas).

    • Riesgo 3: Falta de participación comunitaria.

·       Probabilidad: Alta (si no se logra involucrar a la comunidad en el proyecto).

·       Impacto: Medio (puede afectar el éxito a largo plazo del proyecto).

    • Riesgo 4: Escasez de mano de obra.

·       Probabilidad: Media (dependiendo de la disponibilidad de voluntarios y trabajadores locales).

·       Impacto: Bajo (puede retrasar algunas actividades, pero no afectaría gravemente el proyecto).

    • Riesgo 5: Problemas legales relacionados con la propiedad de la tierra.

·       Probabilidad: Baja (si se han obtenido los permisos y acuerdos necesarios).

·       Impacto: Alto (puede detener o restringir por completo el proyecto).

4. Calcular la evaluación general de riesgos:

Para ello, se multiplica la probabilidad por el impacto para obtener un valor numérico que refleje la evaluación general de cada riesgo.

    • Riesgo 1: Probabilidad (Alta) x Impacto (Alto) = Evaluación de riesgo (Alta).
    • Riesgo 2: Probabilidad (Media) x Impacto (Medio) = Evaluación de riesgo (Media).
    • Riesgo 3: Probabilidad (Alta) x Impacto (Medio) = Evaluación de riesgo (Alta).
    • Riesgo 4: Probabilidad (Media) x Impacto (Bajo) = Evaluación de riesgo (Baja).
    • Riesgo 5: Probabilidad (Baja) x Impacto (Alto) = Evaluación de riesgo (Media).
  1.  5. Priorizar y desarrollar estrategias de mitigación:

Con base en la evaluación de riesgos, la organización puede priorizar los riesgos de mayor evaluación (alta o media) y desarrollar estrategias de mitigación específicas para abordar cada riesgo. Esto puede incluir acciones como buscar fuentes de financiamiento alternativas, establecer planes de contingencia para condiciones climáticas adversas, fortalecer la participación comunitaria a través de actividades de sensibilización, buscar más voluntarios o desarrollar acuerdos legales claros sobre la propiedad de la tierra.

6.3. Análisis de sensibilidad

Es una técnica utilizada en la gestión de riesgos para evaluar cómo los cambios en determinadas variables pueden afectar el resultado del proyecto. Ayuda a identificar los riesgos más significativos y a desarrollar estrategias de mitigación adecuadas para abordarlos. A continuación, se presentan los pasos básicos para realizar un análisis de sensibilidad:

  1. Identificar las variables clave: Identifica las variables o factores que tienen un impacto significativo en el proyecto. Estas variables pueden ser costos, plazos, recursos, demanda del mercado, entre otros.
  2. Definir los rangos de variación: Establece los rangos de variación para cada variable identificada. Por ejemplo, si la variable es el costo, puedes definir un rango bajo, medio y alto de costos.
  3. Evaluar el impacto en el resultado: Realiza una evaluación de cómo cada variable afecta el resultado del proyecto. Puedes hacer esto utilizando herramientas como análisis de escenarios o simulaciones. Analiza cómo los cambios en cada variable afectan el costo, el tiempo de entrega, la calidad u otros aspectos relevantes del proyecto.
  4. Identificar los riesgos más significativos: Identifica las variables que tienen un mayor impacto en el resultado del proyecto. Estas variables representan los riesgos más críticos que deben ser abordados.
  5. Desarrollar estrategias de mitigación: Una vez identificados los riesgos más significativos, desarrolla estrategias de mitigación adecuadas para abordarlos. Esto puede incluir la asignación de recursos adicionales, la implementación de medidas de contingencia, la búsqueda de alternativas o la revisión de los planes de proyecto.

El análisis de sensibilidad ayuda a comprender mejor los riesgos y sus implicaciones en el proyecto. Permite tomar decisiones informadas y desarrollar estrategias de mitigación efectivas para reducir la probabilidad de ocurrencia o el impacto de los riesgos identificados. Es importante realizar un seguimiento continuo y actualizar el análisis de sensibilidad a medida que el proyecto avanza y las circunstancias cambian.

Ejemplo de análisis de sensibilidad aplicado a una ONG que está llevando a cabo un proyecto de educación en comunidades rurales:

Supongamos que la ONG identificó tres factores clave que podrían tener un impacto significativo en el éxito del proyecto: financiamiento, disponibilidad de personal capacitado y participación comunitaria. Se asignan diferentes niveles de sensibilidad a cada factor: alta, media y baja. Luego se realiza un análisis para evaluar cómo los cambios en cada factor pueden afectar los resultados del proyecto.

Se identifican los factores clave, se asignan niveles de sensibilidad y se analiza el impacto potencial en el resultado del proyecto. La ONG puede utilizar esta información para desarrollar estrategias de mitigación, como buscar fuentes adicionales de financiamiento, fortalecer la capacitación del personal y fomentar una mayor participación comunitaria..

6.4. Análisis DAFO

El análisis DAFO, también conocido como matriz FODA o SWOT (por sus siglas en inglés: Strengths, Weaknesses, Opportunities, Threats), es una herramienta utilizada para evaluar la situación actual de una organización, proyecto o situación, identificando sus fortalezas, debilidades, oportunidades y amenazas. El análisis DAFO proporciona una visión integral y ayuda a tomar decisiones estratégicas.

A continuación, se explica cada uno de los componentes del análisis DAFO:

  1. Fortalezas (Strengths): Son las características internas positivas de la organización o proyecto que la distinguen y le proporcionan una ventaja competitiva. Pueden incluir recursos sólidos, habilidades especializadas, reputación favorable, relaciones sólidas con los clientes, etc.
  2. Debilidades (Weaknesses): Son las características internas negativas o áreas en las que la organización o proyecto necesita mejorar. Pueden incluir recursos limitados, falta de experiencia, procesos ineficientes, falta de capacitación, entre otros.
  3. Oportunidades (Opportunities): Son factores externos positivos que la organización o proyecto puede aprovechar para obtener ventajas competitivas o lograr sus objetivos. Pueden incluir cambios en el mercado, nuevas tecnologías, cambios en la regulación, demanda creciente, entre otros.
  4. Amenazas (Threats): Son factores externos negativos que pueden afectar la organización o proyecto y obstaculizar su éxito. Pueden incluir competidores fuertes, cambios en las tendencias del mercado, fluctuaciones económicas, cambios en las políticas gubernamentales, entre otros.

Para realizar un análisis DAFO, se pueden seguir los siguientes pasos:

  1. Identificar las fortalezas internas de la organización o proyecto. Preguntarse qué hace bien la organización y qué recursos o habilidades la distinguen.
  2. Identificar las debilidades internas. Evaluar qué aspectos necesitan mejorar y qué obstáculos pueden estar frenando el éxito de la organización o proyecto.
  3. Identificar las oportunidades externas. Analizar el entorno y considerar qué cambios o tendencias pueden beneficiar a la organización o proyecto.
  4. Identificar las amenazas externas. Evaluar los factores externos que podrían representar desafíos o riesgos para la organización o proyecto.
  5. Analizar la información recopilada y buscar relaciones entre los diferentes elementos del análisis DAFO. Identificar posibles estrategias para capitalizar las fortalezas, superar las debilidades, aprovechar las oportunidades y mitigar las amenazas.
  6. Utilizar el análisis DAFO como base para la toma de decisiones estratégicas. Desarrollar planes de acción que aprovechen las fortalezas y oportunidades, mientras se abordan las debilidades y amenazas identificadas.

El análisis DAFO es una herramienta valiosa para evaluar la situación actual y desarrollar estrategias sólidas. Ayuda a la organización a comprender su posición competitiva, identificar áreas de mejora y aprovechar las oportunidades externas.

Ejemplo de análisis DAFO aplicado a una ONG que trabaja en el sector de la salud en una región en desarrollo:

Análisis DAFO de la ONG «Salud para Todos«:

Fortalezas:

·       Equipo altamente capacitado y comprometido.

·       Amplia red de colaboradores y socios estratégicos.

·       Experiencia en la implementación de proyectos de salud en comunidades desfavorecidas.

·       Financiamiento estable de donantes internacionales.

·       Conocimiento profundo de las necesidades y desafíos locales en el sector de la salud.

Debilidades:

·       Dependencia excesiva de fuentes de financiamiento externas.

·       Limitaciones en la capacidad de infraestructura y recursos técnicos.

·       Falta de programas de capacitación y desarrollo profesional continuo para el personal.

·       Baja visibilidad y reconocimiento a nivel nacional e internacional.

Oportunidades:

·       Colaboración con organizaciones gubernamentales y otras ONG locales.

·       Acceso a fondos de financiamiento adicionales a través de programas nacionales e internacionales.

·       Aumento de la conciencia pública sobre la importancia de la atención médica en la región.

·       Apoyo de líderes comunitarios y grupos de interés locales.

Amenazas:

·       Inestabilidad política y social en la región.

·       Competencia de otras organizaciones no gubernamentales en el mismo sector.

·       Cambios en las políticas gubernamentales de financiamiento y regulación.

·       Limitaciones logísticas y de infraestructura en áreas rurales y remotas.

6.5. Diagrama de Gantt

El diagrama de Gantt es una herramienta visual que muestra la programación de las actividades del proyecto en una línea de tiempo. Permite identificar las dependencias entre las actividades, establecer fechas de inicio y finalización, asignar recursos y realizar un seguimiento del progreso del proyecto. El diagrama de Gantt es útil para la planificación y comunicación del proyecto.

El diagrama de Gantt se compone de barras horizontales que representan las actividades del proyecto. Cada barra muestra la duración de una actividad y su posición en la línea de tiempo. Las actividades pueden ser organizadas en diferentes niveles, como tareas individuales, paquetes de trabajo o fases del proyecto.

Algunos elementos clave del diagrama de Gantt incluyen:

  1. Actividades: Cada actividad se representa como una barra horizontal en el diagrama. La longitud de la barra indica la duración de la actividad.
  2. Fechas de inicio y finalización: Se muestra la fecha de inicio y la fecha de finalización de cada actividad. Estas fechas permiten establecer una secuencia lógica de actividades y determinar el tiempo total necesario para completar el proyecto.
  3. Dependencias: Las dependencias entre actividades se representan mediante líneas o flechas que conectan las barras. Esto muestra la relación de precedencia entre las actividades, es decir, qué actividades deben completarse antes de que otras puedan comenzar.
  4. Recursos asignados: En algunos casos, se puede indicar qué recursos están asignados a cada actividad. Esto puede incluir personas, equipos, materiales o cualquier otro recurso necesario para completar la actividad.
  5. Hitos: Los hitos son eventos o logros importantes dentro del proyecto. Se representan como marcadores en el diagrama de Gantt y ayudan a marcar puntos clave en el progreso del proyecto.

El diagrama de Gantt proporciona una visión general del proyecto, mostrando la secuencia y duración de las actividades, así como las dependencias entre ellas. Esto facilita la planificación y asignación de recursos, y también ayuda a identificar posibles retrasos o superposiciones de actividades. Además, el diagrama de Gantt es una herramienta de comunicación eficaz para mostrar el progreso del proyecto a los interesados y mantener a todos informados sobre las fechas clave y los hitos alcanzados.

Existen diversas herramientas de software disponibles que permiten crear y actualizar fácilmente diagramas de Gantt, lo que facilita la gestión y seguimiento del proyecto en tiempo real.

Estas herramientas ofrecen características adicionales que ayudan en la gestión y seguimiento del proyecto en tiempo real. Algunas de las herramientas más populares son:

  1. Microsoft Project: Es una de las herramientas más conocidas y utilizadas para la gestión de proyectos. Permite crear diagramas de Gantt, asignar recursos, realizar un seguimiento del progreso y generar informes detallados.
  2. Trello: Aunque no es exclusivamente una herramienta de diagramas de Gantt, Trello es una plataforma de gestión de proyectos basada en tableros que permite organizar y visualizar las tareas en forma de tarjetas. Se pueden utilizar complementos de terceros para agregar funciones de diagramas de Gantt a Trello.
  3. Asana: Es otra herramienta popular para la gestión de proyectos que también ofrece la funcionalidad de diagramas de Gantt a través de complementos. Permite la planificación y seguimiento de proyectos de forma colaborativa.
  4. Smartsheet: Es una herramienta en línea que combina características de planificación, seguimiento y colaboración. Proporciona una interfaz intuitiva para crear y compartir diagramas de Gantt, y permite la integración con otras aplicaciones.
  5. Wrike: Es una plataforma de gestión de proyectos y colaboración en equipo que incluye funcionalidades de diagramas de Gantt. Permite la programación y seguimiento de tareas, así como la colaboración en tiempo real.

Estas son solo algunas de las muchas opciones disponibles en el mercado. Cada herramienta tiene sus propias características y beneficios, por lo que es importante evaluarlas en función de las necesidades y requisitos específicos del proyecto. También es recomendable considerar factores como la facilidad de uso, la capacidad de colaboración, la integración con otras herramientas y el presupuesto disponible al seleccionar una herramienta de diagramas de Gantt.

Ejemplo de diagrama de Gantt aplicado a una ONG

Aquí tienes un ejemplo de un diagrama de Gantt aplicado a una ONG que implementa un proyecto de educación en una comunidad rural:

Proyecto: Programa de Educación Rural

Objetivo principal: Mejorar el acceso a la educación de calidad en la comunidad rural XYZ.

Actividades:

1.     Investigación de necesidades y evaluación de la comunidad (2 semanas)

2.     Diseño del plan educativo y selección de recursos (1 semana)

3.     Construcción de aulas y espacios educativos (4 semanas)

4.     Contratación y capacitación de docentes (2 semanas)

5.     Desarrollo de currículo y materiales educativos (3 semanas)

6.     Lanzamiento del programa educativo (1 día)

7.     Implementación del programa educativo (6 meses)

8.     Monitoreo y evaluación del programa (en curso durante todo el proyecto)

9.     Realización de actividades extracurriculares y eventos comunitarios (a lo largo del programa)

10.  Cierre del proyecto y entrega de informes finales (1 semana)

6.6. Matriz de asignación de responsabilidades (RACI)

La matriz RACI es una herramienta que define y clarifica los roles y responsabilidades de los miembros del equipo en relación con las actividades del proyecto. Cada actividad se asigna a uno o varios roles: Responsable (quien realiza la actividad), Aprobador (quien aprueba los resultados), Consultado (quien brinda información o asesoramiento) e Informado (quien debe recibir información sobre la actividad).

La matriz RACI es una herramienta efectiva para definir y comunicar los roles y responsabilidades dentro de un proyecto. Está compuesta por cuatro roles principales:

  1. Responsable (Responsible): Es la persona o grupo de personas que son responsables de realizar la actividad y completarla con éxito. Son quienes ejecutan las tareas y aseguran que se cumplan los plazos y los estándares de calidad.
  2. Aprobador (Accountable): Es la persona o entidad responsable de aprobar y tomar decisiones finales sobre la actividad. Esta persona tiene la autoridad y la responsabilidad de asegurar que el trabajo se realice correctamente y cumpla con los requisitos establecidos.
  3. Consultado (Consulted): Son las personas o grupos que poseen el conocimiento o la información necesaria para apoyar o asesorar en la actividad. Estas personas se consultan para obtener su perspectiva, conocimientos o experiencia relevantes para el éxito de la tarea.
  4. Informado (Informed): Son las personas o grupos que deben ser notificados o recibir información sobre la actividad. No están directamente involucrados en la ejecución o toma de decisiones, pero deben mantenerse informados sobre el progreso o los resultados.

La matriz RACI se representa en forma de una tabla, donde las actividades del proyecto se enumeran en las filas y los roles se enumeran en las columnas. Se asigna una letra correspondiente a cada rol para cada actividad, indicando quién tiene qué nivel de participación en esa actividad. La matriz RACI ayuda a evitar confusiones y asegura que todos los miembros del equipo comprendan claramente sus responsabilidades y las de los demás.

Es importante destacar que la matriz RACI es una herramienta dinámica y puede variar a lo largo del proyecto. A medida que evoluciona el proyecto, los roles y responsabilidades pueden cambiar, y es esencial mantener la matriz RACI actualizada y comunicar cualquier cambio relevante a todos los involucrados. Esto garantiza una colaboración efectiva y una clara asignación de tareas dentro del equipo de proyecto.

Ejemplo de matriz RACI para una ONG

Aquí tienes un ejemplo de una matriz RACI para una ONG que está implementando un proyecto de ayuda alimentaria en una comunidad vulnerable:

Actividad Responsable Aprobador Consultado Informado

1.     Identificar las Coordinador Director de Personal de Personal de necesidades de la Proyecto campo campo comunidad vulnerable

2.     Elaborar el plan de Equipo de Coordinador Director de Personal de acción Proyecto Proyecto campo

3.     Realizar el mapeo Equipo de Coordinador Director de Personal de de recursos Proyecto Proyecto campo

4.     Establecer Coordinador Director de Personal de Personal de alianzas con otras Proyecto campo campo organizaciones

5.     Organizar eventos Coordinador Director de Personal de Personal de de recolección de Proyecto campo campo alimentos

6.     Distribuir alimentos Equipo de Coordinador Director de Personal de a la comunidad Proyecto Proyecto campo

En esta matriz RACI, se definen cuatro roles clave: Responsable (quien realiza la actividad), Aprobador (quien aprueba los resultados), Consultado (quien brinda información o asesoramiento) e Informado (quien debe recibir información sobre la actividad). Los nombres específicos de los roles pueden variar según la estructura y el personal de la ONG.

Cada actividad del proyecto se asigna a uno o más roles, según su responsabilidad en esa actividad. Por ejemplo, el Coordinador del proyecto es responsable de organizar eventos de recolección de alimentos, el Director de Proyecto aprueba los resultados de las actividades, el Personal de campo brinda información y asesoramiento, y el resto del personal de campo está informado sobre las actividades.

6.7. Matriz de priorización

La matriz de priorización es una herramienta que ayuda a tomar decisiones basadas en la importancia y el impacto de diferentes elementos o criterios. Se utiliza para clasificar y ordenar tareas, problemas, riesgos o requisitos según su nivel de prioridad. La matriz puede ser simple (usando una escala de alta, media y baja) o más compleja (usando valores numéricos o ponderaciones).

Así es, la matriz de priorización es una herramienta valiosa para tomar decisiones informadas al evaluar y clasificar elementos según su importancia relativa. Proporciona un marco claro para determinar qué elementos deben recibir una mayor atención o asignación de recursos en comparación con otros.

La matriz de priorización generalmente se representa en forma de tabla, con los elementos a evaluar en las filas y los criterios de evaluación en las columnas. A continuación, se enumeran algunos pasos comunes para utilizar la matriz de priorización:

  1. Identificar los elementos a evaluar: Esto puede incluir tareas, problemas, riesgos, requisitos o cualquier otro aspecto que necesite ser clasificado y priorizado.
  2. Definir los criterios de evaluación: Determine los criterios que se utilizarán para evaluar y clasificar los elementos. Estos criterios pueden variar según el contexto del proyecto, pero es importante que sean relevantes y medibles.
  3. Asignar valores o ponderaciones: Si se utiliza una matriz de priorización más compleja, puede asignar valores numéricos o ponderaciones a cada criterio para reflejar su importancia relativa. Esto permitirá una comparación más precisa entre los elementos.
  4. Evaluar los elementos: Para cada elemento, evalúe su desempeño o cumplimiento en relación con cada criterio. Utilice escalas o puntuaciones para reflejar la calidad o el nivel de cumplimiento.
  5. Calcular la puntuación total: Si se asignaron valores o ponderaciones a los criterios, calcule la puntuación total para cada elemento sumando las puntuaciones de cada criterio. Esto proporcionará una clasificación más precisa y basada en datos.
  6. Ordenar los elementos según su prioridad: Utilizando los resultados obtenidos, ordene los elementos en función de su puntuación total o de otros criterios de clasificación definidos.
  7. Tomar decisiones informadas: Utilice los resultados de la matriz de priorización para guiar la toma de decisiones. Los elementos con una mayor prioridad pueden recibir más atención, recursos o ser abordados antes que los de menor prioridad.

La matriz de priorización es una herramienta flexible y adaptable que se puede aplicar en diversos contextos. Ayuda a optimizar la toma de decisiones al proporcionar una estructura y una base objetiva para evaluar y clasificar elementos según su importancia relativa. Esto es especialmente útil en proyectos donde hay limitaciones de tiempo y recursos, ya que permite asignarlos de manera más eficiente y efectiva.

Ejemplo de matriz de priorización para una ONG

Aquí tienes un ejemplo de una matriz de priorización para una ONG que está evaluando diferentes proyectos:

Proyecto Impacto social Viabilidad técnica Recursos financieros

1.     Programa de educación Alta Media Alta

2.     Proyecto de ayuda alimentaria Alta Alta Media

3.     Campaña de sensibilización Media Alta Baja

4.     Proyecto de desarrollo Alta Media Media comunitario

En esta matriz de priorización, se evalúan los proyectos en función de tres criterios: impacto social, viabilidad técnica y recursos financieros. Cada criterio se clasifica en una escala de alta, media y baja.

El programa de educación y el proyecto de ayuda alimentaria tienen un alto impacto social, pero difieren en su viabilidad técnica y recursos financieros. El programa de educación tiene una viabilidad técnica media y recursos financieros altos, mientras que el proyecto de ayuda alimentaria tiene una alta viabilidad técnica pero recursos financieros solo de nivel medio.

La campaña de sensibilización tiene un impacto social medio, pero una alta viabilidad técnica y recursos financieros bajos. Por otro lado, el proyecto de desarrollo comunitario tiene un alto impacto social, una viabilidad técnica media y recursos financieros también de nivel medio.

6.8. Diagrama de flujo

El diagrama de flujo es una herramienta gráfica que muestra el flujo secuencial de las actividades y las decisiones en un proceso o procedimiento. Ayuda a visualizar y comprender el flujo de trabajo, identificar posibles cuellos de botella o áreas de mejora, y documentar los pasos necesarios para completar una tarea o alcanzar un objetivo.

Exactamente, el diagrama de flujo es una representación visual de un proceso que utiliza símbolos y flechas para mostrar el flujo secuencial de actividades, decisiones y eventos. Se utiliza ampliamente en la gestión de proyectos y en otros campos para visualizar y comunicar de manera clara y concisa los pasos necesarios para completar una tarea.

Al crear un diagrama de flujo, se utilizan diferentes símbolos para representar diferentes tipos de acciones. Algunos de los símbolos comunes utilizados en los diagramas de flujo son:

  1. Rectángulos: Representan actividades o tareas a realizar.
  2. Rombos: Representan decisiones que deben tomarse.
  3. Círculos: Representan eventos o puntos de inicio/fin.
  4. Flechas: Representan el flujo o la secuencia de las actividades.

A continuación, se enumeran los pasos para crear un diagrama de flujo:

  1. Identificar el proceso: Determine el proceso o procedimiento que desea representar en el diagrama de flujo.
  2. Identificar las actividades: Desglose el proceso en actividades o pasos individuales. Estas actividades deben ser secuenciales y lógicas.
  3. Definir símbolos: Asigne los símbolos apropiados a cada actividad, decisión o evento en el diagrama.
  4. Conectar las actividades: Utilice flechas para conectar las actividades en el orden correcto, mostrando la secuencia en la que deben llevarse a cabo.
  5. Agregar decisiones: Si hay decisiones que deben tomarse durante el proceso, utilice rombos para representarlas y conecte las diferentes ramas con flechas.
  6. Añadir eventos: Si hay eventos o puntos de inicio/fin en el proceso, utilice círculos para representarlos y conecte las actividades relevantes a estos puntos.
  7. Revisar y mejorar: Revise el diagrama de flujo para asegurarse de que refleje con precisión el proceso y sea comprensible para otros. Realice mejoras o ajustes según sea necesario.

El diagrama de flujo es una herramienta útil para comprender visualmente el flujo de trabajo, identificar posibles problemas o ineficiencias, y comunicar de manera efectiva los pasos requeridos en un proceso. Es especialmente útil en la planificación y ejecución de proyectos, ya que permite una comprensión clara de las actividades y la secuencia en la que deben llevarse a cabo.

Estas son solo algunas de las herramientas y técnicas más utilizadas en la gestión de proyectos. Existen muchas otras herramientas disponibles, y su elección dependerá de las necesidades específicas del proyecto y del equipo. Es importante seleccionar y utilizar las herramientas y técnicas adecuadas para cada situación, aprovechando su potencial para mejorar la planificación, el monitoreo y el control del proyecto.

7. Utilidad de PMBOK para el tercer sector

El PMBOK (Project Management Body of Knowledge) puede ser útil para el tercer sector en varias formas:

Estandarización de prácticas: El PMBOK proporciona un conjunto estandarizado de procesos, conceptos y prácticas recomendadas en la gestión de proyectos. Esto puede ser especialmente útil para organizaciones del tercer sector que buscan establecer y seguir una estructura y metodología sólida en la ejecución de sus proyectos.

Mejora de la eficiencia y efectividad: Al adoptar las prácticas recomendadas del PMBOK, las organizaciones del tercer sector pueden mejorar la eficiencia en la ejecución de proyectos y aumentar la probabilidad de éxito. La aplicación de un enfoque sistemático y disciplinado puede ayudar a evitar retrasos, desviaciones presupuestarias y problemas en la entrega de resultados.

Gestión de riesgos: El PMBOK proporciona orientación sobre la identificación, análisis y gestión de los riesgos del proyecto. Esto puede ser especialmente relevante para el tercer sector, donde los proyectos a menudo están sujetos a incertidumbre y desafíos específicos. La gestión efectiva de los riesgos puede ayudar a minimizar los impactos negativos y maximizar las oportunidades de éxito.

Comunicación y colaboración: El PMBOK también aborda la importancia de la comunicación efectiva y la colaboración en la gestión de proyectos. Esto puede ser especialmente valioso en el tercer sector, donde las organizaciones a menudo trabajan en colaboración con múltiples partes interesadas, incluidos donantes, voluntarios y beneficiarios. La aplicación de las mejores prácticas de comunicación puede ayudar a alinear expectativas, fomentar la participación y garantizar una colaboración efectiva.

Mejora de la rendición de cuentas: Al adoptar el PMBOK, las organizaciones del tercer sector pueden fortalecer su capacidad para monitorear y evaluar el progreso de sus proyectos, así como rendir cuentas ante los donantes, las comunidades a las que sirven y otros interesados. La adopción de un enfoque basado en evidencia y la implementación de prácticas de seguimiento y control pueden ayudar a demostrar la efectividad y el impacto de los proyectos.

En resumen, el PMBOK puede ser una herramienta útil para el tercer sector al proporcionar una base sólida para la gestión de proyectos. Sin embargo, es importante adaptar y contextualizar las prácticas y conceptos del PMBOK a las necesidades específicas del tercer sector, teniendo en cuenta las características y desafíos propios de este ámbito.

8. Comparación ente Marco Lógico y PMBOK

Aquí tienes una tabla comparativa entre el Marco Lógico y el PMBOK:

Aspecto Marco Lógico PMBOK (Project Management Body of Knowledge)
Enfoque Enfoque orientado a proyectos de desarrollo Enfoque general para la gestión de proyectos en cualquier contexto
Objetivo Planificación y evaluación de proyectos Gestión efectiva de proyectos
Estructura Matriz lógica y jerárquica Procesos y áreas de conocimiento
Fases Identificación, formulación, ejecución y evaluación Inicio, planificación, ejecución, monitoreo y control, cierre
Componentes Objetivos, indicadores, medios de verificación, supuestos y riesgos Alcance, tiempo, costo, calidad, riesgos, comunicaciones, recursos humanos, adquisiciones, integración, partes interesadas
Enfoque de gestión Orientado al desarrollo y resultados Orientado a la gestión eficiente y efectiva del proyecto
Herramientas Análisis de problemas, análisis de objetivos, análisis de alternativas Diagramas de flujo, matrices de asignación de responsabilidades, análisis de riesgos, diagramas de Gantt
Monitoreo y control Evaluación del logro de objetivos y ajustes necesarios Seguimiento y control de los procesos del proyecto
Aplicación Principalmente en proyectos de desarrollo y cooperación internacional Ampliamente aplicable a proyectos en diferentes industrias y sectores
Certificación No hay una certificación específica relacionada con el Marco Lógico Certificación PMP (Project Management Professional) basada en el PMBOK

Es importante destacar que, aunque hay algunas similitudes entre el Marco Lógico y el PMBOK en términos de planificación y evaluación de proyectos, el enfoque y las herramientas utilizadas difieren. El Marco Lógico se enfoca en el desarrollo y la implementación de proyectos, mientras que el PMBOK abarca una amplia gama de proyectos en diferentes industrias y sectores. Además, el PMBOK proporciona un conjunto completo de procesos y áreas de conocimiento que se pueden aplicar en cualquier contexto de gestión de proyectos.

9. Escalado de PMBOK

El escalado del PMBOK se refiere a la adaptación y personalización de las prácticas y procesos descritos en el PMBOK (Project Management Body of Knowledge) para satisfacer las necesidades de proyectos más grandes, complejos o de mayor alcance. A medida que los proyectos crecen en tamaño y complejidad, es posible que las prácticas estándar del PMBOK necesiten ser ajustadas y adaptadas para abordar los desafíos adicionales.

Existen varias consideraciones importantes al escalar el PMBOK:

  1. Contexto del proyecto: Es fundamental comprender el contexto específico del proyecto, incluyendo factores como el tamaño, la duración, el alcance, el presupuesto y los riesgos involucrados. Esto permitirá determinar qué prácticas y enfoques del PMBOK son más relevantes y efectivos para el proyecto en cuestión.
  2. Adaptación de procesos: Al escalar el PMBOK, es posible que sea necesario adaptar los procesos descritos en el PMBOK para abordar las necesidades específicas del proyecto. Esto puede implicar la adición, modificación o eliminación de procesos para asegurarse de que sean apropiados y efectivos en el contexto del proyecto.
  3. Ampliación de roles y responsabilidades: En proyectos escalados, es probable que haya una mayor cantidad de roles y responsabilidades involucrados. Es importante identificar claramente quiénes son los responsables de cada aspecto del proyecto y definir las interacciones y comunicaciones entre los diferentes roles. Esto asegurará una mejor coordinación y colaboración en el equipo del proyecto.
  4. Uso de metodologías ágiles: En proyectos escalados, puede ser beneficioso adoptar enfoques ágiles para complementar las prácticas tradicionales del PMBOK. Las metodologías ágiles, como Scrum o Kanban, pueden ser utilizadas para gestionar partes específicas del proyecto que requieren flexibilidad, iteración y entrega incremental.
  5. Gestión de múltiples subproyectos: En algunos casos, el escalado del PMBOK implica la gestión de múltiples subproyectos que se ejecutan de manera simultánea o secuencial. Es fundamental establecer mecanismos de coordinación y comunicación efectiva entre los subproyectos para asegurar que se logren los objetivos globales del proyecto.

En resumen, el escalado del PMBOK implica adaptar y personalizar las prácticas y procesos del PMBOK para satisfacer las necesidades de proyectos más grandes y complejos. Es importante considerar el contexto del proyecto, adaptar los procesos, ampliar los roles y responsabilidades, utilizar metodologías ágiles y gestionar múltiples subproyectos de manera efectiva. Esto asegurará una gestión de proyectos exitosa en proyectos de mayor envergadura.

10. Publicaciones de referencia sobre PMBOK

Existen varias publicaciones de referencia sobre el PMBOK (Project Management Body of Knowledge) que son ampliamente reconocidas en la industria de la gestión de proyectos. Estas publicaciones proporcionan una guía detallada sobre los conceptos, procesos y prácticas recomendadas en la gestión de proyectos según el enfoque del PMBOK.  Las publicaciones standard puede encontrarlas en https://www.pmi.org/

11. Principales enlaces sobre PMBOK

Aquí tienes algunos enlaces útiles sobre el PMBOK (Project Management Body of Knowledge) y la gestión de proyectos:

  1. Project Management Institute (PMI): El PMI es la organización líder a nivel mundial en la promoción y desarrollo de la gestión de proyectos. Su sitio web oficial ofrece una amplia gama de recursos y enlaces relacionados con el PMBOK, incluyendo información sobre certificaciones, eventos, publicaciones y recursos educativos. Puedes acceder a su sitio web en: https://www.pmi.org/
  2. PMBOK Guide: El PMI ofrece acceso a la guía oficial del PMBOK a través de su sitio web. Puedes obtener más información sobre el contenido y las últimas actualizaciones de la guía en: https://www.pmi.org/pmbok-guide-standards
  3. PMI Marketplace: El marketplace del PMI es una tienda en línea donde puedes encontrar libros, cursos, recursos y herramientas relacionadas con la gestión de proyectos y el PMBOK. Puedes explorar su oferta en: https://marketplace.pmi.org/
  4. ProjectManagement.com: Es una comunidad en línea para profesionales de la gestión de proyectos donde puedes encontrar artículos, blogs, recursos y discusiones relacionadas con el PMBOK y la gestión de proyectos en general. Puedes visitar el sitio web en: https://www.projectmanagement.com/

Recuerda que estos enlaces son solo algunas sugerencias y que existen numerosos recursos disponibles en línea sobre el PMBOK y la gestión de proyectos. Explorar estos recursos te ayudará a obtener más información, profundizar en los conceptos y mantenerte actualizado con las mejores prácticas en la gestión de proyectos.
