Descubre el Enfoque del Marco Lógico: Una Guía Completa para el Éxito de tus Proyectos

¡Bienvenidos a nuestro blog! En esta ocasión, vamos a sumergirnos en el fascinante mundo del Enfoque del Marco Lógico. ¿Te gustaría conocer una herramienta efectiva para planificar y evaluar proyectos de manera sistemática? ¡Has llegado al lugar correcto!

En nuestra publicación de hoy, exploraremos todos los aspectos clave del Enfoque del Marco Lógico, desde sus orígenes y evolución hasta su aplicación práctica y ejemplos reales. Descubrirás cómo esta metodología puede impulsar el éxito de tus proyectos y te proporcionará las herramientas necesarias para alcanzar tus objetivos de manera efectiva y eficiente.

Comenzaremos explorando los aspectos generales del Enfoque del Marco Lógico, adentrándonos en su introducción y comprendiendo su origen y evolución a lo largo del tiempo. También analizaremos los referentes clave que respaldan esta metodología y discutiremos las ventajas y críticas asociadas a su aplicación.

En la segunda parte de nuestro artículo, nos sumergiremos en la aplicación práctica del Enfoque del Marco Lógico. Te guiaremos a través de cada etapa, desde la identificación de proyectos hasta el diseño detallado. Exploraremos técnicas como el análisis de implicados, el análisis de problemas, el análisis de objetivos y el análisis de alternativas, brindándote las herramientas necesarias para llevar a cabo una planificación sólida y efectiva.

Además, profundizaremos en la importancia de la matriz de planificación del proyecto y su relación con los objetivos específicos y generales, los resultados esperados, las actividades necesarias y los supuestos o hipótesis. Te enseñaremos cómo asegurar una lógica vertical y horizontal coherente en tu proyecto, y cómo definir indicadores objetivamente verificables y fuentes de verificación confiables.

No podemos dejar de lado los factores de viabilidad de un proyecto. Exploraremos aspectos socioculturales, políticas de apoyo, capacidad institucional, aspectos tecnológicos, factores económicos y financieros, enfoque de género y factores medioambientales. Comprender estos factores clave es fundamental para garantizar el éxito y la sostenibilidad a largo plazo de tus proyectos.

En nuestro artículo, también encontrarás información sobre la evaluación del diseño de un proyecto, así como recomendaciones de publicaciones clave y enlaces de interés relacionados con el Enfoque del Marco Lógico. Te brindaremos ejemplos prácticos de aplicación para ayudarte a visualizar cómo esta metodología se aplica en diferentes contextos y sectores.

¿Estás listo para embarcarte en este viaje de descubrimiento del Enfoque del Marco Lógico? Únete a nosotros en nuestro próximo artículo y desbloquea el potencial para alcanzar el éxito en tus proyectos. ¡No te lo pierdas!

1.- Aspectos Generales del Enfoque del Marco Lógico

1.1.- Introducción

En el ámbito de la gestión de proyectos, el Marco Lógico se ha convertido en una herramienta fundamental para planificar, implementar y evaluar proyectos en diferentes sectores, especialmente en el ámbito del desarrollo y la cooperación internacional. Su enfoque sistemático y estructurado ha demostrado ser eficaz para lograr resultados tangibles y sostenibles en comunidades vulnerables de todo el mundo.

El Marco Lógico, también conocido como Enfoque del Marco Lógico (EML), es una metodología que se utiliza para la planificación, seguimiento y evaluación de proyectos. Se basa en la idea de que los proyectos deben estar orientados hacia resultados claros y medibles, y deben abordar las necesidades y problemas específicos de las comunidades en las que se implementan.

Definiciones

«un sistema de procedimientos e instrumentos para una planificación de proyectos orientada a objetivos». (GTZ, 1987)[1].

«Herramienta de gestión que facilita la planificación, ejecución y evaluación de un proyecto» (NORAD, 1993)[2].

«Herramienta analítica para la planificación y gestión de proyectos orientada por objetivos. Constituye un método con distintos pasos que van desde la identificación hasta la formulación y su resultado final debe ser la elaboración de una matriz de planificación del proyecto.»  (AECI, 1999)[3].

Un intento de pensar de una manera integrada, sistemática y precisa, sobre:

A) los objetivos del proyecto, distinguiendo entre niveles,

B) los nexos causales de estos diferentes niveles,

C) los supuestos acerca de los otros factores que son necesarios para que la conexión entre los diferentes niveles sea válida y

D) como evaluar el grado de cumplimiento de los varios niveles de metas y objetivos”. (Gasper, 1997)

La importancia del Marco Lógico radica en su capacidad para brindar una estructura sólida y coherente a los proyectos, permitiendo una comprensión clara de los objetivos, resultados esperados, actividades necesarias, recursos requeridos y los supuestos. Además, proporciona un marco de referencia para la toma de decisiones, la asignación de recursos y el seguimiento del progreso, lo que facilita la rendición de cuentas y la evaluación de los impactos logrados.

En el ámbito del desarrollo y la cooperación internacional, el Marco Lógico se ha convertido en una herramienta ampliamente utilizada por las organizaciones no gubernamentales (ONG), agencias de desarrollo y organismos multilaterales. Su enfoque orientado a resultados y su capacidad para alinear los esfuerzos de múltiples actores en torno a un objetivo común han demostrado ser cruciales para abordar los desafíos complejos y las necesidades urgentes de las comunidades vulnerables.

Gestión del Ciclo del Proyecto Enfoque del Marco Lógico
Define las distintas fases de la vida de un proyecto con procedimientos de toma de decisión y actividades de gestión bien definidas. Metodología para la planificación de proyectos o programas que permite mejorar la gestión de todo el ciclo del proyecto

Tomado de (Comisión Europea, 2002)[4]

El Marco Lógico no solo permite una planificación más eficiente y efectiva de los proyectos, sino que también facilita la identificación de los factores críticos de éxito y los posibles obstáculos que podrían surgir durante la implementación. Esto brinda a los responsables del proyecto la oportunidad de anticipar problemas y tomar medidas correctivas a tiempo, lo que aumenta las posibilidades de éxito y maximiza el impacto positivo en las comunidades beneficiarias.

1.2.- Origen y evolución del Marco Lógico

El Marco Lógico, también conocido como Logical Framework Approach (LFA), es una metodología de planificación y gestión de proyectos que ha evolucionado a lo largo de varias décadas. Surgió en el ámbito de la cooperación internacional y ha sido ampliamente adoptado por organizaciones internacionales, agencias de desarrollo y organizaciones no gubernamentales (ONG) en todo el mundo. En esta sección, exploraremos los antecedentes históricos y los hitos clave en la evolución del Marco Lógico.

El Enfoque del Marco Lógico ha tenido su origen y desarrollo en el ámbito de la cooperación para el desarrollo. Inicialmente, fue desarrollado por las consultoras Fry Consultants Inc. y Practical Concepts Inc. en la década de 1960, en colaboración con la United States Agency for International Development (USAID). El objetivo era abordar los principales problemas identificados en los proyectos de desarrollo.

Estos problemas incluían la falta de una planificación precisa, la difusión de responsabilidades y las dificultades en la evaluación. Para superarlos, se creó una matriz 4×4 en 1969, conocida como la matriz del Marco Lógico. Esta matriz permitía una mejor planificación al establecer objetivos claros y relacionarlos con las actividades específicas. Además, promovía la claridad en las responsabilidades y facilitaba la evaluación objetiva del proyecto.

Durante la década de 1970, la USAID refinó y perfeccionó el enfoque del Marco Lógico, y comenzó a utilizarlo ampliamente en sus proyectos de desarrollo en diferentes países. La metodología se basó en enfoques de planificación y gestión de proyectos utilizados en el sector privado, adaptándolos a las necesidades específicas de la cooperación internacional.

A medida que el enfoque del Marco Lógico demostraba su eficacia, otras agencias de desarrollo, organizaciones internacionales y ONG comenzaron a adoptarlo en sus propios proyectos. La Organización de las Naciones Unidas (ONU) y el Banco Mundial fueron algunos de los primeros en incorporar el enfoque en sus operaciones de desarrollo.

Posteriormente, en 1981, la Agencia de Cooperación Técnica Alemana (GIZ) desarrolló el método ZOPP (Planificación de Proyectos Orientada a Objetivos) basándose en el éxito de la matriz del Marco Lógico. El ZOPP incorporó nuevos elementos, como el análisis de la participación, análisis de problemas, análisis de objetivos y análisis de alternativas. También se enfocó en la participación activa de diferentes actores en la formulación de proyectos, a través de talleres participativos y equipos multidisciplinarios.

En la década de 1980, el enfoque del Marco Lógico ganó aún más reconocimiento y aceptación a nivel global. Se convirtió en una herramienta estándar utilizada por muchas organizaciones para la planificación y gestión de proyectos, especialmente en el ámbito de la cooperación internacional.

En 1993, la Comisión Europea adoptó oficialmente el Marco Lógico como parte de su enfoque de gestión del ciclo de proyectos. Esto llevó a una mayor difusión y aplicación del enfoque en proyectos financiados por la Unión Europea (UE) en todo el mundo.

Con el tiempo, el enfoque del Marco Lógico se difundió ampliamente y fue adoptado por diversas agencias de las Naciones Unidas y la Unión Europea. Incluso instituciones como el Banco Inter-Americano de Desarrollo y el Banco Mundial incorporaron este enfoque en sus procesos de preparación, monitoreo y evaluación de proyectos.

En España, el enfoque del Marco Lógico también se ha introducido en la cooperación internacional. En 1994, la Secretaría de Estado para la Cooperación Internacional y para Iberoamérica (SECIPI) elaboró bases y formularios basados en el enfoque del Marco Lógico y la «Gestión del ciclo del proyecto» para la cofinanciación de proyectos.

El Marco Lógico ha evolucionado desde su creación en la década de 1960 hasta convertirse en una herramienta estándar en la planificación y gestión de proyectos en el ámbito del desarrollo y la cooperación internacional. Ha demostrado ser eficaz para orientar proyectos hacia resultados claros y medibles, facilitar la colaboración y el diálogo, identificar riesgos y supuestos, y mejorar la evaluación y rendición de cuentas.

Además del enfoque del Marco Lógico y el ZOPP, existen otras técnicas de análisis y planificación de proyectos que también son ampliamente utilizadas en el ámbito del desarrollo. Dos de estas técnicas son el MER y el PROMES.

PROMES es un enfoque desarrollado por NEDWORK (Network for Evidence-Based Development) en Holanda para el monitoreo y la evaluación de programas y proyectos de desarrollo. PROMES, que significa «Program Monitoring and Evaluation System» (Sistema de Monitoreo y Evaluación de Programas), es una metodología sistemática y basada en evidencia que se utiliza para evaluar el impacto de las intervenciones de desarrollo.

El enfoque PROMES se centra en la medición de los resultados y el impacto de los programas y proyectos, utilizando indicadores cuantitativos y cualitativos. Proporciona un marco estructurado para la recopilación de datos, el análisis y la generación de informes, lo que facilita la toma de decisiones informadas y el aprendizaje organizativo.

La metodología PROMES se basa en los principios de la teoría del cambio, que establece la relación causal entre las actividades realizadas, los resultados obtenidos y el impacto deseado. Permite identificar y medir los resultados alcanzados en relación con los objetivos establecidos, así como analizar los factores que influyen en el logro de esos resultados.

NEDWORK ha publicado una serie de documentos técnicos y guías prácticas sobre el enfoque PROMES, que ofrecen orientación detallada sobre su aplicación en diferentes contextos de desarrollo. Estas publicaciones proporcionan información sobre los pasos a seguir, las herramientas de recopilación de datos, los métodos de análisis y la presentación de resultados.

El enfoque PROMES desarrollado por NEDWORK ha sido ampliamente utilizado en el campo del desarrollo internacional y ha demostrado ser una metodología efectiva para evaluar y mejorar la efectividad de los programas y proyectos de desarrollo. Su enfoque sistemático y basado en evidencia ayuda a las organizaciones a tomar decisiones informadas y a mejorar sus intervenciones para lograr un mayor impacto en el desarrollo sostenible.

Estas técnicas, al igual que el enfoque del Marco Lógico, son herramientas que ayudan a mejorar la planificación, ejecución y evaluación de proyectos de desarrollo. Cada una de ellas tiene sus propias características y enfoques específicos, pero comparten el objetivo común de lograr resultados efectivos y medibles en el desarrollo de proyectos. La elección de la técnica a utilizar dependerá de las necesidades y contextos específicos de cada proyecto.

Existen varias opciones de software que pueden ser utilizadas para desarrollar y gestionar el enfoque del Marco Lógico en proyectos. A continuación, mencionaré algunos ejemplos populares:

  1. OpenProject: Es una herramienta de gestión de proyectos de código abierto que incluye funcionalidades para la planificación y seguimiento basado en el enfoque del Marco Lógico. Permite crear estructuras de desglose de objetivos, establecer relaciones entre actividades y realizar un seguimiento de los indicadores y hitos del proyecto.
  2. SmartSheet: Es una plataforma en línea que ofrece características de gestión de proyectos, incluyendo la creación de matrices del Marco Lógico. Permite colaborar en tiempo real, realizar un seguimiento del progreso del proyecto y generar informes personalizados.
  3. DevResults: Es un software diseñado específicamente para organizaciones que implementan proyectos de desarrollo. Proporciona herramientas para la gestión del ciclo del proyecto, incluyendo la creación y seguimiento de matrices del Marco Lógico, monitoreo de indicadores, gestión de actividades y generación de informes.
  4. Zoho Projects: Es una plataforma de gestión de proyectos en línea que ofrece funcionalidades para la planificación y seguimiento basado en el enfoque del Marco Lógico. Permite crear estructuras de objetivos, definir actividades y tareas, y realizar un seguimiento del progreso del proyecto.

A pesar de algunas críticas, el enfoque del Marco Lógico sigue siendo ampliamente utilizado y ha sido adaptado y personalizado por muchas organizaciones para adaptarse a sus necesidades específicas. Su evolución continúa a medida que se exploran enfoques más flexibles y adaptativos en la gestión de proyectos.

1.3.- Referentes

A continuación, se presentan algunos de los principales referentes y organizaciones reconocidas en el ámbito del Marco Lógico:

Banco Mundial: El Banco Mundial ha sido pionero en la aplicación del Marco Lógico en proyectos de desarrollo. A través de su Unidad de Evaluación Independiente, ha promovido la utilización del enfoque del Marco Lógico en sus operaciones y ha desarrollado herramientas y directrices para su aplicación.

Agencia de los Estados Unidos para el Desarrollo Internacional (USAID): La USAID es una de las principales organizaciones que utiliza el Marco Lógico en la planificación, implementación y evaluación de sus programas y proyectos de desarrollo. Ha desarrollado su propio marco de resultados y utiliza el enfoque del Marco Lógico como parte de su enfoque de gestión basada en resultados.

Organización de las Naciones Unidas para la Alimentación y la Agricultura (FAO): La FAO ha adoptado el Marco Lógico como una herramienta clave en la planificación y seguimiento de sus proyectos y programas en el ámbito de la seguridad alimentaria y la agricultura sostenible. Ha desarrollado manuales y guías prácticas para la aplicación del enfoque del Marco Lógico en estos sectores.

Programa de las Naciones Unidas para el Desarrollo (PNUD): El PNUD utiliza el Marco Lógico como una herramienta central en la planificación y monitoreo de sus proyectos y programas de desarrollo. Ha desarrollado directrices y recursos para la aplicación del Marco Lógico en diferentes contextos y sectores.

Agencia Sueca de Cooperación para el Desarrollo Internacional (SIDA): SIDA ha adoptado el enfoque del Marco Lógico en la planificación y evaluación de sus proyectos y programas de desarrollo. Ha desarrollado una guía práctica sobre el uso del Marco Lógico y promueve su aplicación en diferentes contextos.

Programa de las Naciones Unidas para el Medio Ambiente (PNUMA): El PNUMA utiliza el Marco Lógico en la planificación y seguimiento de proyectos relacionados con la protección del medio ambiente y el desarrollo sostenible. Ha desarrollado herramientas y guías específicas para la aplicación del Marco Lógico en este ámbito.

Programa de las Naciones Unidas para el Desarrollo Industrial (ONUDI): La ONUDI utiliza el Marco Lógico en la planificación y evaluación de proyectos relacionados con el desarrollo industrial sostenible. Ha desarrollado una guía práctica y herramientas específicas para la aplicación del Marco Lógico en el contexto industrial.

Banco Interamericano de Desarrollo (BID): El BID ha incorporado el enfoque del Marco Lógico en su ciclo de proyectos y programas de desarrollo. Utiliza el Marco Lógico como una herramienta clave en la planificación, monitoreo y evaluación de sus operaciones en América Latina y el Caribe.

Organización para la Cooperación y el Desarrollo Económicos (OCDE): La OCDE ha promovido el uso del enfoque del Marco Lógico en la gestión de proyectos de desarrollo a nivel internacional. Ha desarrollado directrices y recomendaciones para su aplicación y ha realizado investigaciones y estudios sobre la efectividad y utilidad del enfoque del Marco Lógico.

Programa de las Naciones Unidas para los Asentamientos Humanos (ONU-Hábitat): ONU-Hábitat utiliza el Marco Lógico en proyectos relacionados con el desarrollo urbano sostenible y la mejora de los asentamientos humanos. Ha incorporado el enfoque del Marco Lógico en su metodología de planificación y gestión de proyectos.

Estos son solo algunos ejemplos de las principales referencias en el ámbito del Marco Lógico. Es importante tener en cuenta que diferentes organizaciones y agencias pueden tener enfoques y adaptaciones específicas del enfoque del Marco Lógico. Además, existen numerosos expertos y profesionales en el campo que han contribuido con sus conocimientos y experiencias a la aplicación y desarrollo del Marco Lógico en diferentes contextos y sectores.

1.4.- Ventajas y críticas

El Marco Lógico ofrece varias ventajas significativas en la gestión de proyectos, especialmente en el ámbito del desarrollo y la cooperación internacional. A continuación, se presentan algunas de las ventajas más destacadas:

  1. Enfoque sistemático: El Marco Lógico proporciona una estructura lógica y coherente para el diseño, implementación, monitoreo y evaluación de proyectos. Su enfoque basado en la lógica y la causalidad ayuda a los equipos a comprender claramente cómo se espera que los resultados y las actividades del proyecto contribuyan a alcanzar los objetivos.
  2. Enfoque participativo: El proceso de diseño del proyecto en el Marco Lógico promueve la participación activa de los actores involucrados. Al identificar y comprender los roles, responsabilidades e intereses de cada actor, se fomenta una mayor colaboración y coordinación entre ellos. Esto ayuda a garantizar que todas las partes interesadas estén alineadas y comprometidas con los objetivos y resultados del proyecto.
  3. Claridad en los objetivos: El Marco Lógico permite una definición clara y precisa de los objetivos del proyecto, estableciendo metas alcanzables y medibles. Esto ayuda a evitar ambigüedades y asegura que todos los actores involucrados tengan una comprensión común de lo que se busca lograr.
  4. Identificación de riesgos y supuestos: El enfoque ayuda a identificar los posibles riesgos y supuestos subyacentes en el proyecto. Esto permite a los responsables del proyecto anticipar problemas potenciales y tomar medidas para mitigarlos.
  5. Evaluación y rendición de cuentas: El Marco Lógico facilita la evaluación del proyecto al proporcionar una estructura clara para el seguimiento y la medición del progreso. Esto ayuda a rendir cuentas sobre los resultados alcanzados y a aprender de las lecciones aprendidas.
  6. Enfoque en resultados: El Marco Lógico se centra en la definición clara y precisa de objetivos y resultados medibles. Esto permite una mayor claridad sobre lo que se espera lograr y proporciona una base sólida para el seguimiento y la evaluación del progreso del proyecto. Además, al enfocarse en los resultados, el Marco Lógico ayuda a las organizaciones a demostrar el impacto y la eficacia de sus proyectos
  7. Enfoque adaptativo: El enfoque del Marco Lógico permite realizar ajustes y modificaciones durante la implementación del proyecto. Esto se logra a través del monitoreo continuo y la evaluación de los resultados, lo que permite tomar decisiones informadas y realizar cambios cuando sea necesario.
  8. Comunicación efectiva: El Marco Lógico facilita la comunicación entre los diferentes actores involucrados en el proyecto. La estructura lógica y clara del marco proporciona un lenguaje común y una base sólida para la comunicación, lo que ayuda a evitar malentendidos y confusiones.
  9. Enfoque en la gestión del riesgo: El Marco Lógico integra la gestión del riesgo de manera sistemática. Durante el análisis de la situación, se identifican los problemas y desafíos clave, lo que permite a los equipos comprender y abordar los posibles riesgos y obstáculos. Además, al planificar el monitoreo y la evaluación, se establecen indicadores y medios de verificación que ayudan a identificar y abordar los riesgos a medida que se presentan.

Sin embargo, el enfoque del Marco Lógico también ha recibido críticas. Algunos argumentan que su enfoque lineal y simplificado puede no ser adecuado para abordar la complejidad y la incertidumbre de ciertos proyectos. Además, se ha señalado que el enfoque puede ser demasiado centrado en la planificación inicial y puede no adaptarse fácilmente a cambios y ajustes necesarios durante la implementación del proyecto. Algunas de las principales críticas incluyen:

  1. Simplificación excesiva: Se argumenta que el Marco Lógico tiende a simplificar la realidad de los proyectos y a reducir su complejidad. Al enfocarse en resultados medibles y objetivos específicos, puede pasar por alto aspectos importantes y difíciles de cuantificar, como los aspectos sociales, culturales o políticos.
  2. Rigidez y linealidad: El enfoque del Marco Lógico se basa en una secuencia lineal de etapas, desde la planificación hasta la evaluación. Esto puede no reflejar la realidad de los proyectos, que a menudo enfrentan cambios, incertidumbre y necesidades emergentes. La rigidez del enfoque puede limitar la capacidad de adaptación y respuesta a los cambios en el contexto.
  3. Limitaciones en la participación: Aunque se promueve la participación de los actores, algunos críticos argumentan que el proceso del Marco Lógico puede limitar la verdadera participación y apropiación. Los actores pueden sentirse excluidos o tener un papel limitado en la toma de decisiones clave, lo que puede socavar la sostenibilidad y efectividad de los proyectos.
  4. Enfoque centrado en resultados a corto plazo: El énfasis en la obtención de resultados medibles y a corto plazo puede llevar a una orientación excesiva hacia los indicadores y metas establecidas, descuidando aspectos a más largo plazo y el impacto sostenible. Esto puede generar una falta de atención a la transformación social, la equidad y la participación de las comunidades beneficiarias.
  5. Dificultad para medir resultados complejos: Si bien el enfoque del Marco Lógico facilita la medición de resultados tangibles y cuantificables, puede resultar difícil capturar aspectos intangibles o de naturaleza cualitativa, como el empoderamiento comunitario, los cambios en las relaciones de poder o la construcción de capacidades a largo plazo.

Es importante tener en cuenta estas críticas y desafíos al utilizar el enfoque del Marco Lógico, y adaptarlo según las necesidades y contextos específicos de cada proyecto. Complementarlo con enfoques participativos, análisis contextual y reflexiones críticas puede ayudar a superar estas limitaciones y garantizar una gestión de proyectos más inclusiva y efectiva.

2.- Aplicación del Enfoque del Marco Lógico

La gestión del ciclo de proyecto es un enfoque sistemático y estructurado que se utiliza para planificar, ejecutar y evaluar proyectos. Se basa en la idea de que los proyectos pasan por diferentes etapas a lo largo de su vida útil, y cada etapa requiere actividades y enfoques específicos para lograr los resultados deseados.

Pasos del EML Fases del Proyecto
Análisis de la participación: Se utiliza para que todos los implicados en la gestión del futuro proyecto de desarrollo consensuen quienes serán los destinatarios de la intervención. También proporciona información sobre las relaciones que mantienen los beneficiarios directos con los otros grupos y entidades activos en el área de intervención del proyecto. Identificación
Análisis de problemas: Establecer la relación causa-efecto existente, desde el punto de vista de los beneficiarios, directos entre los problemas que estos mismos estiman que les afectan.
Análisis de objetivos: Se definen los objetivos específicos del proyecto y se establece la relación de medios-fines para alcanzarlos. Esto implica identificar las actividades necesarias para lograr los objetivos y los resultados esperados.

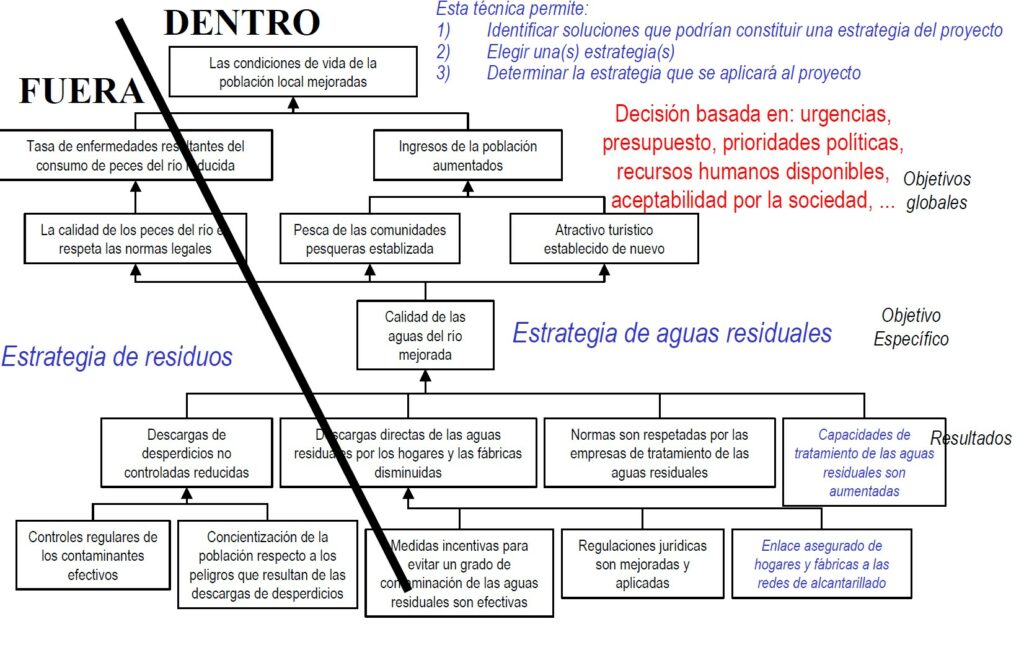

Análisis de alternativas: Se evalúan diferentes opciones y se selecciona la mejor intervención posible basada en criterios específicos, como la viabilidad, la efectividad y la sostenibilidad.

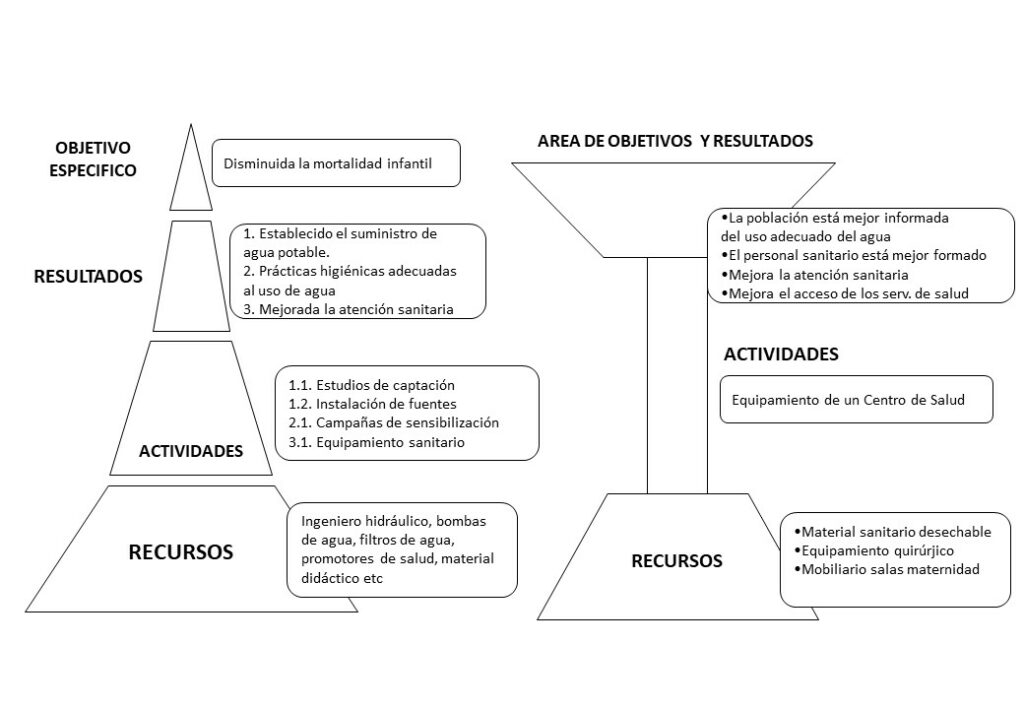

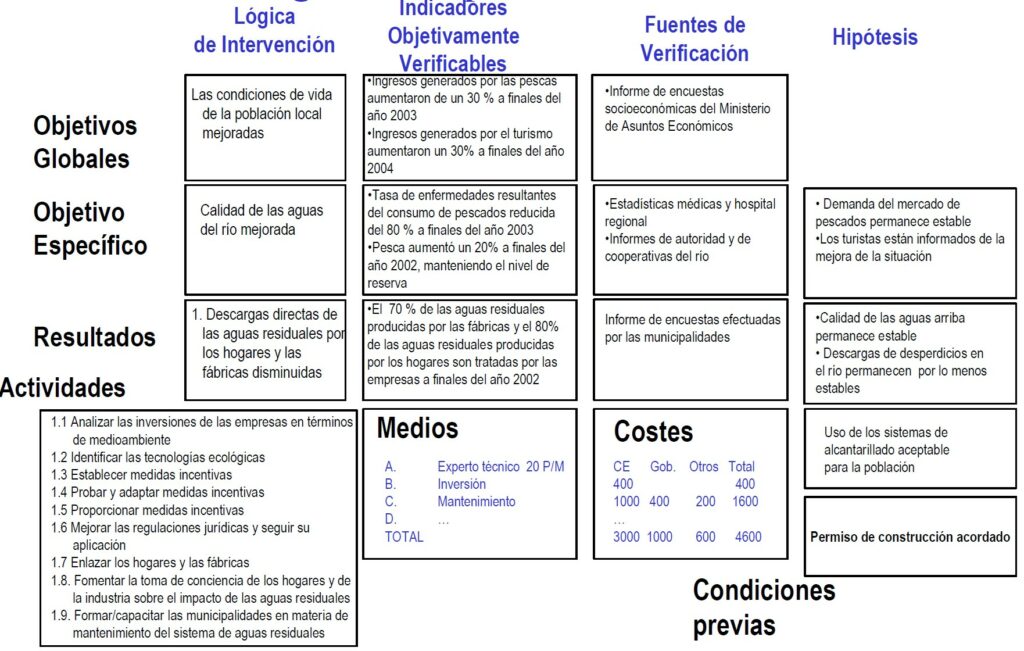

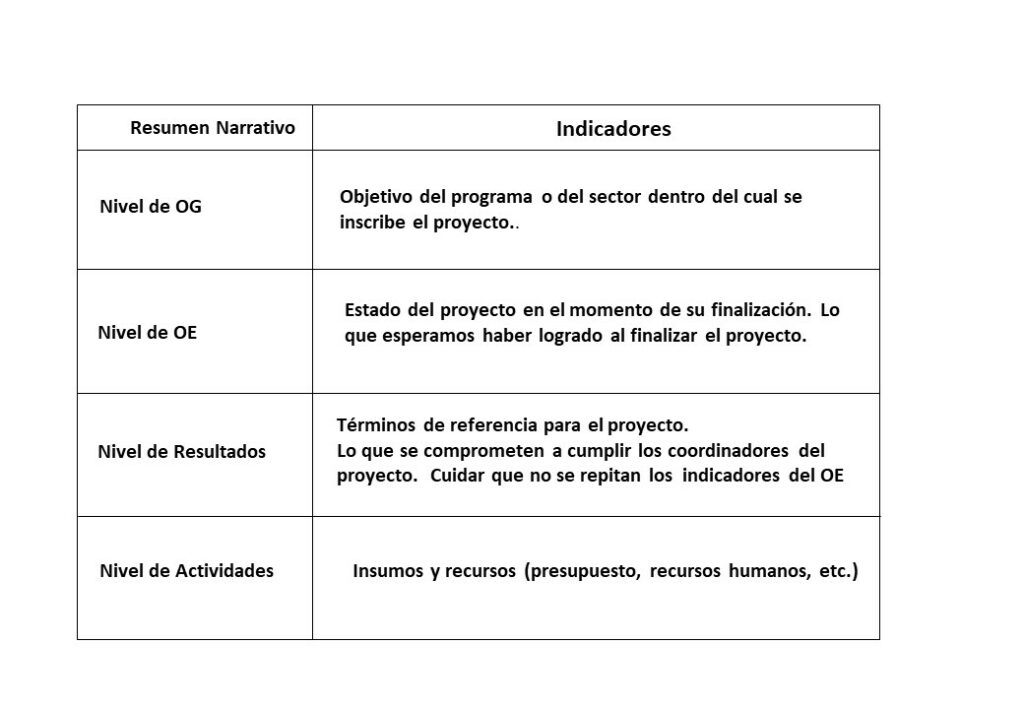

Matriz de planificación: En esta fase se desarrolla la Matriz de Planificación, también conocida como Matriz del Marco Lógico (MML). Esta matriz resume de manera estructurada los principales componentes del proyecto, incluyendo los objetivos, las actividades, los indicadores de éxito y los medios de verificación. Diseño
Ejecución: Se llevan a cabo las actividades planificadas en el proyecto, se asignan los recursos necesarios y se realiza el seguimiento del progreso. Es importante asegurar una buena gestión de los recursos, la coordinación entre los diferentes actores y la comunicación efectiva. Ejecución
Evaluación: Se realiza una evaluación periódica para medir el avance y el impacto del proyecto. Se comparan los resultados alcanzados con los objetivos establecidos y se identifican lecciones aprendidas y áreas de mejora. Evaluación

Si bien el enfoque del marco lógico influye en la ejecución, seguimiento y evaluación de los proyectos, su mayor aplicación y beneficio se encuentran en la etapa de identificación y diseño. Una vez que el proyecto se encuentra en ejecución, el marco lógico proporciona una base sólida para el seguimiento y la evaluación, ya que los indicadores y los resultados han sido claramente definidos desde el inicio.

2.1.- Identificación

La fase de identificación es el primer paso en el ciclo de vida de un proyecto y es fundamental para determinar si existe una necesidad o problema que requiera ser abordado. Durante esta fase, se lleva a cabo un análisis exhaustivo de la situación actual y se identifican las oportunidades y desafíos que podrían ser abordados mediante la implementación de un proyecto.

En esta etapa, es crucial comprender que la identificación del proyecto es un proceso iterativo, lo que significa que se revisa y ajusta continuamente a medida que se recopila más información y se adquiere un mayor entendimiento de la situación. Además, la participación activa de las partes interesadas es esencial, ya que su aporte y perspectivas ayudan a identificar de manera precisa las necesidades y a formular soluciones efectivas.

Durante la fase de identificación, se llevan a cabo varias actividades clave:

  1. Análisis de implicados: Se identifican todas las partes interesadas involucradas en el proyecto, como beneficiarios, actores clave, socios potenciales y otras partes relacionadas. Comprender sus necesidades, expectativas y capacidades es fundamental para garantizar su participación y apoyo durante todo el proyecto.
  2. Análisis de problemas: Se realiza un análisis exhaustivo de la situación actual, identificando los problemas y desafíos que requieren atención. Esto implica recopilar y analizar datos relevantes, consultar a expertos y partes interesadas, y comprender el contexto en el que se desarrollará el proyecto.
  3. Análisis de objetivos: Se definen los objetivos del proyecto, tanto generales como específicos. Los objetivos deben ser claros, medibles y alcanzables, y deben estar alineados con las políticas y estrategias de desarrollo pertinentes.
  4. Análisis de alternativas: Se exploran diferentes alternativas y enfoques para abordar los problemas identificados y lograr los objetivos del proyecto. Se evalúan los beneficios y las limitaciones de cada alternativa, considerando factores como viabilidad técnica, económica, social y ambiental.

Al final de la fase de identificación, se establecen las bases sólidas para el desarrollo del proyecto. La identificación precisa de las necesidades, la formulación de objetivos claros y la evaluación de viabilidad sientan las bases para el diseño detallado y la implementación exitosa del proyecto en las etapas posteriores.

En resumen, la fase de identificación es el punto de partida para el desarrollo de un proyecto. A través de un análisis exhaustivo y la participación de las partes interesadas, se identifican las necesidades, se definen los objetivos y se evalúa la viabilidad del proyecto. El análisis de implicados, de problemas, de objetivos y de alternativas son actividades clave que se llevan a cabo durante esta fase.

2.1.1.- Análisis de implicados

El análisis de los implicados, también conocido como análisis de las partes interesadas, es una parte fundamental en el enfoque del Marco Lógico. Nos ayuda a identificar y comprender a los grupos de personas, instituciones u organizaciones involucrados o afectados por nuestro proyecto. Esto nos permite tomar decisiones informadas y diseñar estrategias adecuadas para asegurar el éxito de nuestra intervención.

Debemos responder a las siguientes preguntas: ¿Cuáles son los grupos que más necesitan ayuda externa? ¿A qué grupos de interés habría que apoyar para asegurar un desarrollo positivo? ¿Cuáles son los conflictos que probablemente ocurrirán al apoyar a ciertos grupos y qué medidas pueden tomarse para evitar estos conflictos?

Podemos dar los siguientes pasos:

  1. Identificación de las partes interesadas: En esta etapa, es importante identificar los grupos que se encuentran en el área donde queremos implementar nuestro proyecto. Esto incluye a las personas o instituciones directamente involucradas en la implementación del proyecto (por ejemplo, el personal de la organización, los colaboradores, los beneficiarios) y aquellas que se ven indirectamente afectadas (por ejemplo, autoridades locales, la comunidad en general, otras organizaciones).
  2. Análisis de la situación de las partes interesadas: Una vez que hemos identificado a las partes interesadas, realizamos un análisis detallado de cada una de ellas. Esto implica comprender sus intereses, necesidades, expectativas, roles y poder/influencia en relación con el proyecto. También es importante tener en cuenta cómo se relacionan entre sí y cómo esas relaciones pueden influir en nuestro proyecto. Para recopilar esta información, podemos realizar entrevistas, encuestas, talleres participativos u otras técnicas de recolección de información.
  3. Clasificación de las partes interesadas: Después de analizar a las partes interesadas, las clasificamos en función de su nivel de interés y poder/influencia. Esto nos permite priorizar las acciones de participación y comunicación con las partes interesadas más relevantes y tener en cuenta sus diferentes niveles de influencia en la toma de decisiones. Así, clasificamos a los grupos en diferentes categorías en función de su relación con nuestro proyecto:
  • Beneficiarios directos: Son aquellos cuyas necesidades y problemas nos llevaran a desarrollar el proyecto. Son el grupo principal al que queremos ayudar y esperamos que se beneficien directamente de nuestras acciones.
  • Beneficiarios indirectos: Son aquellos que, aunque no son el objetivo directo de nuestro proyecto, también recibirán beneficios y mejoras en su situación como resultado de nuestras acciones.
  • Neutrales/excluidos: Son aquellos que no se verán afectados ni positiva ni negativamente por nuestro proyecto. Pueden no tener una relación directa con lo que hacemos o simplemente no estar interesados en los resultados.
  • Oponentes/perjudicados: Son aquellos que pueden verse perjudicados o tener intereses contrarios a nuestro proyecto. Pueden oponerse a nuestras acciones y presentar desafíos que debemos abordar.
  1. Selección de grupos específicos: Después de clasificar los grupos, elegimos uno o varios grupos específicos en los que nos centraremos. Estos serán los destinatarios principales de nuestro proyecto y trabajaremos para satisfacer sus necesidades y lograr resultados positivos.
  2. Diseño de estrategias de participación: Con base en el análisis y la clasificación de las partes interesadas, diseñamos estrategias específicas de participación para involucrar a cada grupo de manera adecuada y efectiva. Esto puede incluir la realización de reuniones, consultas, talleres participativos, grupos de trabajo o cualquier otra actividad que fomente la participación activa y la retroalimentación de las partes interesadas.
  3. Gestión de las expectativas: Durante todo el proyecto, es esencial gestionar las expectativas de las partes interesadas y garantizar una comunicación clara y transparente. Esto implica compartir información relevante, escuchar las preocupaciones y opiniones de las partes interesadas y buscar soluciones colaborativas cuando sea necesario.

Participantes

No participantes

Beneficiarios directos Beneficiarios indirectos Neutrales Excluidos Oponentes
Perjudicados

Al realizar este análisis, podemos comprender mejor las dinámicas y relaciones existentes en el contexto de nuestro proyecto. Esto nos permitirá diseñar estrategias de participación, comunicación y gestión de expectativas de manera más efectiva. Además, nos ayuda a anticipar posibles conflictos o resistencias y tomar medidas para abordarlos y fomentar la colaboración entre los diferentes grupos involucrados.

Los errores frecuentes en la identificación de implicados y en la selección de beneficiarios pueden obstaculizar el éxito de un proyecto. Aquí están algunos errores comunes y cómo evitarlos:

  1. No seleccionar los beneficiarios adecuados a las prioridades de receptores y donantes: Es importante identificar y seleccionar a los beneficiarios que se alineen con las prioridades y objetivos tanto de quienes reciben el proyecto como de quienes lo financian. Esto garantizará que los recursos se destinen de manera efectiva y que se satisfagan las necesidades reales de los beneficiarios.
  2. Referirse de forma general a los beneficiarios: Es un error no proporcionar una descripción clara y detallada de los beneficiarios. Es necesario tener información objetiva sobre su composición y características, como su ubicación geográfica, edad, género, nivel socioeconómico, entre otros. Esto ayudará a diseñar intervenciones específicas y adaptadas a sus necesidades particulares.
  3. No tener en cuenta a otros colectivos o actores afectados por la intervención y su influencia sobre la misma: Es importante considerar a todos los grupos o actores que puedan ser afectados de manera directa o indirecta por el proyecto. Esto incluye a las comunidades vecinas, organizaciones locales, autoridades locales u otros actores relevantes. Su participación y perspectivas son fundamentales para garantizar la sostenibilidad y el impacto positivo a largo plazo.
  4. No indicar los criterios y razones para la selección: Es fundamental establecer criterios claros y transparentes para la selección de beneficiarios. Esto puede incluir indicadores como el nivel de vulnerabilidad, la necesidad de apoyo, el potencial de desarrollo, entre otros. Además, es importante proporcionar las razones que respaldan la elección de los beneficiarios seleccionados, lo cual fomentará la confianza y la rendición de cuentas.

Es importante destacar que el análisis de las partes interesadas se realiza antes del análisis de problemas en el enfoque del Marco Lógico. Esto se debe a varias razones fundamentales:

  1. Comprensión del contexto: El análisis de las partes interesadas nos permite comprender mejor el contexto en el que se implementará el proyecto. Al identificar y analizar a los diferentes actores y grupos de interés involucrados, obtenemos información valiosa sobre sus intereses, necesidades, capacidades y relaciones entre ellos. Esta comprensión contextual es fundamental para el diseño efectivo de los objetivos del proyecto.
  2. Participación y apropiación: Al involucrar a los actores clave desde las etapas iniciales del proyecto, se promueve su participación activa y su sentido de apropiación. El análisis de las partes interesadas busca asegurar que los intereses y perspectivas de los actores se tengan en cuenta en la definición de los objetivos del proyecto. Esto contribuye a que los objetivos sean más realistas, relevantes y aceptados por los actores involucrados, lo que a su vez aumenta las posibilidades de éxito y sostenibilidad del proyecto.
  3. Identificación de necesidades y problemas: El análisis de las partes interesadas permite identificar las necesidades y problemas que enfrentan los diferentes actores. Estas necesidades y problemas pueden ser la base para la formulación de los objetivos del proyecto, ya que se busca abordar las situaciones problemáticas y satisfacer las necesidades detectadas. Al considerar estas perspectivas desde el principio, garantizamos que los objetivos sean adecuados para abordar los desafíos reales que enfrenta la comunidad o el contexto objetivo.
  4. Gestión de riesgos y conflictos: El análisis de las partes interesadas también ayuda a identificar posibles riesgos y conflictos que puedan surgir durante la implementación del proyecto. Al comprender las relaciones entre los actores y sus intereses divergentes, es posible anticipar posibles obstáculos y tomar medidas para mitigarlos o abordarlos de manera efectiva. Esto contribuye a una gestión más eficiente de los riesgos y una reducción de los conflictos potenciales, lo que favorece el logro de los objetivos del proyecto.

Si se realiza primero el análisis de problemas y luego el análisis de las partes interesadas, se pueden cometer algunos errores que podrían afectar la efectividad y el éxito del proyecto. Algunos de estos errores son:

  1. Falta de alineación entre los problemas y las partes interesadas: Al analizar los problemas antes de identificar y comprender a las partes interesadas, existe el riesgo de que no se consideren adecuadamente las perspectivas, necesidades y capacidades de los actores relevantes. Esto podría conducir a soluciones inadecuadas o a la falta de apoyo y compromiso por parte de las partes interesadas.
  2. Omisión de actores clave: Si se realiza primero el análisis de problemas y luego el análisis de las partes interesadas, existe la posibilidad de que se omitan actores clave en el proyecto. Esto puede resultar en la falta de involucramiento de aquellos que tienen un papel importante en la implementación o que pueden ser afectados por el proyecto.
  3. Dificultades en la identificación de soluciones adecuadas: Si no se ha realizado el análisis de las partes interesadas antes de definir los problemas, es posible que las soluciones propuestas no aborden completamente las necesidades y expectativas de los actores relevantes. Esto podría llevar a soluciones ineficientes o no sostenibles a largo plazo.
  4. Falta de participación y apropiación de las partes interesadas: Al realizar primero el análisis de problemas, se corre el riesgo de diseñar el proyecto sin tener en cuenta las perspectivas y opiniones de las partes interesadas. Esto podría generar falta de participación, resistencia y falta de apropiación del proyecto por parte de aquellos a quienes está destinado.

Para evitar estos errores, es recomendable seguir el enfoque secuencial del Marco Lógico, comenzando con el análisis de las partes interesadas antes de abordar el análisis de problemas. Esto garantizará que se tengan en cuenta las diferentes perspectivas, necesidades y capacidades de los actores relevantes, y permitirá diseñar soluciones más adecuadas y participativas. Además, es importante tener en cuenta que el análisis de las partes interesadas y el análisis de problemas son procesos iterativos que se retroalimentan mutuamente a lo largo del ciclo del proyecto.

Al realizar este análisis de los implicados, podemos comprender mejor las dinámicas y relaciones existentes en el contexto de nuestro proyecto. Esto nos permitirá diseñar estrategias de participación, comunicación y gestión de expectativas de manera más efectiva. Además, nos ayuda a anticipar posibles conflictos o resistencias y tomar medidas para abordarlos y fomentar la colaboración entre los diferentes grupos involucrados.

ONG XYZ – Desarrollo Comunitario

Identificación de las partes interesadas: En el proceso de desarrollo comunitario de la ONG XYZ, se identificaron las siguientes partes interesadas:

  1. Comunidad local: Los residentes de la comunidad son los principales actores involucrados en el proceso de desarrollo comunitario. Representan el grupo beneficiario directo del proyecto y son quienes se espera que se beneficien directamente de las intervenciones.
  2. Líderes comunitarios: Incluye líderes locales, representantes de organizaciones locales y otros actores clave en la comunidad que desempeñan un papel de liderazgo en la toma de decisiones y la implementación de actividades.
  3. Organizaciones no gubernamentales (ONG) locales: Son organizaciones locales que operan en la comunidad y tienen experiencia en proyectos de desarrollo. Pueden desempeñar un papel colaborativo en la implementación de actividades y en la provisión de recursos adicionales.
  4. Autoridades locales: Incluye representantes del gobierno local y otros funcionarios encargados de la toma de decisiones a nivel local. Su colaboración y apoyo son fundamentales para el éxito del proyecto.

Análisis de la situación de las partes interesadas: Se realizó un análisis detallado de cada una de las partes interesadas para comprender mejor sus intereses, necesidades, capacidades y relaciones entre ellas. Se llevaron a cabo entrevistas, encuestas y reuniones comunitarias para recopilar información relevante y establecer un diálogo abierto con todas las partes interesadas.

Clasificación de las partes interesadas: Después del análisis, se clasificaron las partes interesadas de la siguiente manera:

Beneficiarias directas:

  • Los residentes de la comunidad local que se beneficiarán directamente de las intervenciones y programas de desarrollo comunitario. Sus necesidades y problemas son la base del proyecto.

Beneficiarias indirectas:

  • Grupos o individuos que no son el objetivo directo del proyecto, pero que también experimentarán efectos positivos como resultado de las actividades de desarrollo comunitario.

Neutrales/excluidas:

  • Grupos o individuos que no se ven directamente afectados por el proyecto y que no tienen una relación estrecha con las intervenciones. Pueden estar indiferentes o no tener conocimiento del proyecto.

Oponentes/perjudicadas:

  • Grupos o individuos que pueden verse negativamente afectados por el proyecto o que tienen intereses contrarios a las intervenciones propuestas. Pueden resistirse activamente al proyecto o manifestar preocupaciones.

Selección de grupos específicos: Después de la clasificación, se seleccionaron grupos específicos para centrar los esfuerzos de desarrollo comunitario. En este caso, se decidió centrarse en los residentes de la comunidad local como grupo beneficiario directo y líderes comunitarios como actores clave para la implementación y el liderazgo del proyecto.

Diseño de estrategias de participación: Se desarrollaron estrategias de participación para involucrar activamente a las partes interesadas en el proceso de desarrollo comunitario. Esto incluyó la creación de comités comunitarios, la organización de reuniones periódicas, la realización de talleres participativos y la promoción de la participación de todos los actores relevantes en la toma de decisiones.

Gestión de las expectativas: Se implementaron acciones para gestionar las expectativas de las partes interesadas y promover una comunicación clara y abierta. Se establecieron mecanismos de retroalimentación y se realizaron esfuerzos constantes para informar y consultar a las partes interesadas sobre el progreso del proyecto, los resultados esperados y los posibles desafíos.

A través de estos enfoques, la ONG XYZ pudo involucrar a las partes interesadas de manera efectiva en el proceso de desarrollo comunitario, asegurando que se tuvieran en cuenta sus perspectivas, necesidades y capacidades. Esto contribuyó a una mayor participación, apropiación y colaboración, lo que a su vez promovió el éxito y la sostenibilidad del proyecto.

Otras técnicas de análisis de implicados

Además del análisis de las partes interesadas en el enfoque del Marco Lógico, existen otras técnicas y herramientas que se utilizan para comprender mejor a los diferentes actores involucrados en un proyecto. Estas técnicas nos ayudan a visualizar las relaciones entre los actores, identificar sus roles, intereses y nivel de influencia, así como recopilar información directa de ellos.

Una de estas técnicas es el mapa de actores, que consiste en representar gráficamente a los diferentes actores y sus interrelaciones. Esta visualización nos permite identificar quiénes son los actores clave en el proyecto y entender cómo se relacionan entre sí. Podemos observar sus roles, intereses y el poder de influencia que tienen en el contexto del proyecto.

Otra técnica es el análisis de poder e interés, que utiliza una matriz para clasificar a los actores según su nivel de poder e interés en el proyecto. Esto nos ayuda a priorizar la atención y la participación de los actores más relevantes. Por ejemplo, aquellos con alto poder e interés pueden requerir una atención especial y una mayor comunicación, mientras que aquellos con bajo poder e interés pueden necesitar una menor participación.

Las entrevistas y los grupos focales son técnicas que nos permiten recopilar información directa de los actores. Las entrevistas individuales nos brindan la oportunidad de profundizar en los puntos de vista, las necesidades y las expectativas de cada participante. Por otro lado, los grupos focales fomentan la discusión y el intercambio de ideas entre diferentes actores, lo que puede revelar diferentes perspectivas y generar nuevas ideas.

Las encuestas y los cuestionarios son herramientas que se utilizan para recopilar datos cuantitativos sobre las percepciones, opiniones y necesidades de los actores involucrados. Estas herramientas nos permiten obtener información a gran escala y comparar las respuestas de diferentes grupos de participantes. Esto puede proporcionarnos una visión más amplia y cuantificable de las necesidades y expectativas de los actores.

Finalmente, el análisis de redes sociales se enfoca en analizar las relaciones y conexiones entre los actores. Esta técnica nos ayuda a identificar los patrones de interacción, la existencia de subgrupos y la importancia de los vínculos sociales en el proyecto. Comprender cómo se conectan los actores puede ser crucial para establecer alianzas estratégicas, identificar líderes de opinión y comprender las dinámicas sociales que pueden afectar el éxito del proyecto.

Es importante tener en cuenta que estas técnicas pueden adaptarse según las necesidades y características del proyecto. La elección de la técnica adecuada dependerá de los objetivos del análisis y los recursos disponibles. Integrar estas técnicas en el proceso de análisis de las partes interesadas nos ayudará a obtener una comprensión más completa y precisa de los actores involucrados, lo que a su vez contribuirá a la planificación y ejecución exitosa del proyecto.

2.1.2.- Análisis de problemas.

Después de identificar los diferentes grupos de la comunidad y definir a los posibles beneficiarios, es importante realizar el análisis de problemas. Esta etapa nos permite entender las causas de la vulnerabilidad en la comunidad y es fundamental para los pasos siguientes en el enfoque del Marco Lógico.

Es importante recordar que los problemas no existen de forma independiente a las personas que los sufren. No podemos plantear problemas de manera genérica sin considerar a las personas afectadas por ellos. Cada grupo social enfrenta problemas específicos o, al menos, experimenta esos problemas con una intensidad particular.

Un problema es una situación negativa que afecta la vida de las personas y contribuye a su vulnerabilidad. Además, un problema es percibido por alguien, es decir, es reconocido como una situación negativa existente. Es un error común expresar un problema como la falta de ciertos medios que podrían solucionarlo. A menudo, estas «soluciones» no ayudan a resolver el problema real. Debemos evitar confundir un problema con la falta de solución, ya que esto nos llevaría a considerar una única opción sin explorar otras alternativas y limitaría la búsqueda creativa de soluciones. Por lo tanto, debemos evitar definir problemas como «falta de…» o «no hay...», ya que en realidad estaríamos describiendo el proyecto en lugar del problema.

Por ejemplo, imaginemos que estamos trabajando en una comunidad donde las tasas de mortalidad infantil son elevadas. En lugar de expresar el problema como «No existe un centro de salud«, es más preciso y claro decir «Las tasas de mortalidad infantil son elevadas«. Esta formulación nos permite analizar el problema desde diferentes perspectivas y buscar soluciones más adecuadas.

La importancia de la definición del problema[5]

Cuando la NASA inició el lanzamiento de astronautas, descubrieron rápidamente que los bolígrafos no funcionarían con gravedad cero.

Para combatir este problema, los científicos de la NASA, contrataron la compañía Andersen Consulting (ahora Accenture) como asesores-consultores, para estudiar y resolver el problema.

Emplearon una década y 12.000 millones de dólares desarrollando un bolígrafo que escribiese con gravedad cero, hacia arriba y hacia abajo, bajo el agua, en prácticamente cualquier superficie incluido el cristal y en un rango de temperaturas desde bajo cero hasta más de 300ºC

Los Soviéticos utilizaron un Lápiz

Podemos decir que el problema que tenían los astronautas es que “necesitaban un bolígrafo que escribiera en el espacio”.  Pero realmente ese no es un problema, es una solución al problema real “necesito escribir en el espacio”.   Si defino adecuadamente el problema, efectivamente un lápiz puede escribir perfectamente en situaciones de ingravidez

En un escenario ideal, la propia comunidad debe elaborar una lista de sus problemas. A partir de esa lista, se selecciona un problema focal, que es considerado por las personas implicadas como el más importante y sobre el que se debe de actuar. El análisis de problemas se realiza de forma participativa con los beneficiarios. No se trata de que los expertos señalen los problemas de la gente, sino de que las propias personas afectadas identifiquen los problemas y establezcan las relaciones entre ellos.

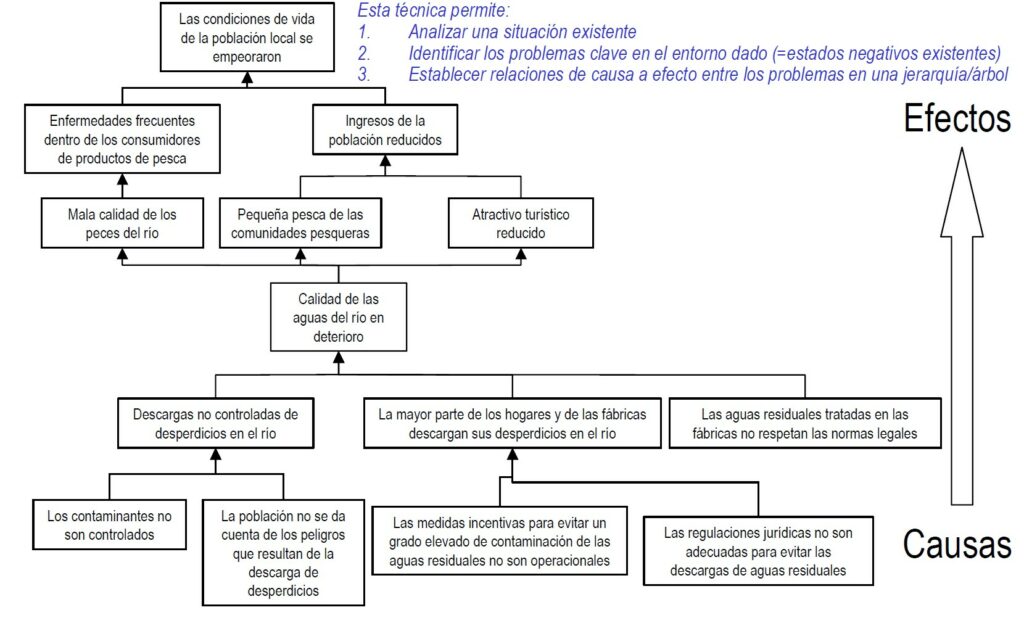

El proceso de elaboración del árbol de problemas sigue los siguientes pasos:

  1. Hay dos posibilidades para comenzar el análisis de problemas. En algunos casos, ya tenemos definido el problema focal o central. En este caso, los beneficiarios ya están predefinidos, y a partir de ahí se realiza el análisis de participación y de problemas. En otras ocasiones, es necesario comenzar la identificación de forma más abierta, pero normalmente se centra en un área o sector específico para facilitar la identificación de problemas manejables.
  2. Es importante identificar los problemas existentes de manera concreta, evitando enunciados generales y confusos. Cada problema debe ser descrito de manera clara y precisa, comprendiendo su naturaleza, alcance y características. Realizar un análisis exhaustivo: Investiga y recopila datos relevantes sobre el problema. Esto te permitirá tener una comprensión profunda de las causas subyacentes y las relaciones de causa y efecto.
  3. Cada problema se escribe en una tarjeta y se coloca en un panel visible para todos los participantes del taller. Si el problema focal no está definido, se debe seleccionar el problema considerado más importante y significativo por el grupo. Este problema se convierte en el problema focal o central y se coloca en una tarjeta en el centro del panel.
  4. Definir claramente el problema central. Comienza con una declaración clara y concisa del problema central que deseas abordar. Asegúrate de que sea específico, relevante y tenga un impacto significativo en la situación que estás analizando
  5. Una vez definido el problema central, se analizan las causas que lo provocan, preguntando «¿por qué?» se produce esa situación. Las tarjetas que responden a esa pregunta se colocan en el nivel inmediatamente inferior al problema central. Enfócate en las causas principales que contribuyen al problema central. Evita listar demasiadas causas menores, ya que esto puede complicar el análisis y dificultar la identificación de las soluciones.
  6. Luego, se continúa preguntando por las causas de las causas y así sucesivamente, ubicando las tarjetas en niveles cada vez más inferiores.
  7. Una vez completado el análisis de las causas, se deben establecer los efectos provocados por el problema central. Estas tarjetas se colocan en la parte superior del árbol.
  8. Establecer relaciones de causa y efecto. Asegúrate de que las causas estén claramente relacionadas con el problema central y que los efectos estén vinculados a las causas correspondientes. Utiliza flechas o líneas para mostrar las relaciones de causa y efecto entre las diferentes partes del árbol. Se realizan ajustes si es necesario.
  9. Revisar y refinar. Una vez que hayas elaborado el árbol de problemas, revísalo y refínalo varias veces. Asegúrate de que todas las partes estén bien conectadas y de que la representación visual sea clara y coherente. Si es posible, respalda las causas identificadas con datos y evidencias concretas. Esto fortalecerá el análisis y proporcionará una base sólida para la toma de decisiones
  10. Utilizar lenguaje claro y conciso. Asegúrate de que las descripciones de las causas y los efectos sean claras y fáciles de entender. Utiliza un lenguaje sencillo y evita el uso de terminología técnica o jerga que pueda dificultar la comprensión del árbol de problemas.
  11. Obtener retroalimentación. Comparte el árbol de problemas con otras personas involucradas en el proyecto o con expertos en el campo. Obtén su retroalimentación y comentarios para mejorar la calidad del árbol de problemas.

El árbol de problemas representa visualmente los problemas y sus relaciones, pero es importante tener en cuenta que existen múltiples causas y efectos interrelacionados en la realidad. El árbol de problemas es una herramienta que te ayudará a visualizar y analizar los problemas de manera más estructurada y facilitará la identificación de las soluciones adecuadas.

Tomado de EUROPEAN COMMISSION (2004): Aid Delivery Methods, Project Cycle Management Guidelines   [6]

Al construir un árbol de problemas, es importante evitar cometer los siguientes errores comunes:

  1. Confundir problemas con soluciones: No expreses un problema como la falta de una solución específica. En lugar de eso, enfócate en identificar el problema en sí mismo y comprender su naturaleza y alcance. Esto permitirá un análisis más amplio y flexible de las causas subyacentes y abrirá la puerta a una gama más amplia de soluciones posibles.
  2. Problemas mal definidos: Asegúrate de definir claramente los problemas identificados. Los problemas vagos o demasiado amplios pueden dificultar el análisis y la identificación de soluciones efectivas.
  3. Falta de profundidad en el análisis: Un árbol de problemas requiere un análisis exhaustivo y detallado de las causas y efectos de cada problema identificado. Es importante explorar las relaciones de causalidad y comprender las interconexiones entre los diferentes problemas.
  4. Falta de participación de las partes interesadas: Involucra a las partes interesadas relevantes en la construcción del árbol de problemas. Su aporte y perspectivas son valiosos para identificar los problemas clave y comprender plenamente su alcance y efectos.
  5. Sesgo en la identificación de problemas: Evita sesgos personales o preconcepciones al identificar problemas. El análisis debe ser objetivo y basado en evidencias, considerando múltiples perspectivas y fuentes de información.
  6. Ausencia de jerarquización de problemas: No todos los problemas identificados tendrán la misma importancia o impacto en el contexto dado. Es necesario priorizar los problemas y enfocar los esfuerzos en aquellos que sean más críticos o urgentes.
  7. Omisión de problemas subyacentes: A veces, los problemas identificados pueden ser síntomas de problemas más profundos o subyacentes. Es importante buscar las causas raíz y no limitarse solo a los problemas superficiales.

Es fundamental mantener una mente abierta durante el análisis de problemas y considerar diversas perspectivas y enfoques. Al evitar definir el problema como una falta de solución o recursos, se fomenta la creatividad y se exploran diferentes opciones para abordarlo de manera más efectiva.

Ejemplos de problemas

1.     Baja tasa de empleo en una comunidad específica.

2.     Escasez de acceso a servicios de atención médica de calidad en zonas rurales.

3.     Altos niveles de contaminación del agua en un río local.

4.     Desnutrición infantil en una determinada región.

5.     Falta de acceso a la educación básica en comunidades marginadas.

6.     Escaso empoderamiento de las mujeres en la toma de decisiones.

7.     Aumento de la violencia juvenil en una ciudad.

8.     Degradación del suelo y pérdida de biodiversidad en un área protegida.

9.     Falta de conciencia sobre la importancia de la conservación ambiental.

10.  Escasa participación comunitaria en la toma de decisiones locales.

2.1.3.- Análisis de Objetivos

Después de realizar el análisis de problemas, se lleva a cabo el análisis de objetivos, también conocido como análisis de soluciones. En esta etapa, se busca transformar el árbol de problemas en un árbol de objetivos, que representa las posibles soluciones para abordar los problemas identificados previamente. El objetivo principal es brindar una visión clara de lo que se debe lograr para mejorar la situación problemática.

En el árbol de problemas, las relaciones causales determinan el orden y la interconexión entre los problemas. Por otro lado, en el análisis de objetivos, se establecen relaciones entre los medios y los fines. Esto significa que las tarjetas inferiores representan los medios necesarios para alcanzar los objetivos superiores. Para establecer estas relaciones, se debe preguntar «¿cómo?» y la respuesta nos llevará a los niveles inferiores del árbol.

A continuación, te presento los pasos a seguir durante el análisis de objetivos:

  1. Basarse en los resultados del árbol de problemas: El análisis de objetivos se basa en la información recopilada durante el análisis de problemas. La tarea principal es definir las situaciones positivas que se lograrían una vez que los problemas identificados sean superados. Es recomendable realizar este análisis de forma participativa, involucrando a todas las partes interesadas.
  2. Convertir tarjetas-problema en tarjetas-objetivo: Cada tarjeta-problema se convierte en una tarjeta-objetivo. Este proceso debe realizarse cuidadosamente, redactando los objetivos de manera realista y alcanzable. El objetivo no siempre es simplemente lo opuesto al problema; puede ser un estado que mitigue el problema y sea alcanzable. Los objetivos suelen expresarse como situaciones logradas, utilizando participios en su redacción.
  3. Utilizar tarjetas de colores diferentes: Se emplean tarjetas de diferentes colores para escribir los problemas y los objetivos. De esta manera, se pueden crear dos árboles que se coloquen en paralelo o se puede ubicar cada objetivo encima de la tarjeta-problema con la que está directamente relacionado.
  4. Identificar problemas «imposibles«: Algunos problemas pueden considerarse irresolubles debido a limitaciones de capacidad de acción o por ser cuestiones de orden natural que no pueden convertirse en objetivos. Estos problemas «imposibles» se colocan sin modificar en el árbol de objetivos.
  5. Verificar las relaciones medios-fines: Se verifica la validez y completitud de las relaciones medios-fines en el nuevo árbol de objetivos. La pregunta clave es «¿cómo?» y las tarjetas inferiores representan los medios necesarios para lograr la situación descrita en las tarjetas superiores. Si no se establece una relación medios-fines clara, es necesario volver al árbol de problemas y revisar las relaciones causa-efecto, realizando ajustes si es necesario.
  6. Completar las relaciones medios-fines: Se completan las relaciones medios-fines en los niveles inferiores del árbol de objetivos. Si es necesario, se añaden nuevas tarjetas que muestren los medios necesarios para alcanzar los fines establecidos. El nivel de detalle puede variar según el caso, pero el objetivo es obtener suficiente información para comprender qué acciones se deben llevar a cabo en cada rama del árbol de objetivos.
  7. Establecer líneas de conexión: Se trazan líneas de conexión para indicar las relaciones medios-fines dentro del árbol de objetivos.

Tomado de EUROPEAN COMMISSION (2004): Aid Delivery Methods, Project Cycle Management Guidelines[7]

es común cometer errores que pueden dificultar el logro de los resultados esperados. A continuación, presentaremos algunos errores frecuentes y te brindaremos pautas para evitarlos.

  1. Definición vaga e imprecisa: Uno de los errores más comunes es formular objetivos de manera vaga o imprecisa. Para evitar esto, es importante ser claro y específico al establecer los objetivos. Utiliza términos concretos y cuantificables para describir lo que deseas lograr.
  2. Incluir objetivos con más de una dimensión de desarrollo: Al definir objetivos, es importante centrarse en una dimensión específica de desarrollo. Evita combinar múltiples objetivos en uno solo, ya que esto puede dificultar la medición y evaluación de los resultados. En su lugar, desglosa los objetivos en metas más pequeñas y específicas.
  3. Soluciones demasiado ambiciosas: Es común caer en la trampa de establecer soluciones demasiado ambiciosas como objetivos. Es importante recordar que los objetivos deben ser alcanzables y realistas. Evalúa cuidadosamente los recursos disponibles y las limitaciones para establecer metas que sean factibles de lograr en el contexto dado.
  4. Operativismo en la formulación de objetivos: Un error frecuente es enfocarse en las acciones que se realizarán en lugar de los resultados que se desean obtener. Es recomendable formular los objetivos en términos de los logros esperados y los impactos deseados, en lugar de describir simplemente las actividades a llevar a cabo.
  5. Gramática y descripción de procesos: Evita describir los procesos en lugar de las situaciones alcanzadas. Los objetivos deben enfocarse en los resultados finales que se espera lograr, en lugar de detallar los pasos o procesos para llegar a esos resultados. Utiliza una redacción clara y concisa para transmitir de manera efectiva los resultados deseados.

En resumen, el análisis de problemas es una etapa crucial en la identificación de un proyecto, ya que permite comprender las causas de la vulnerabilidad de una comunidad y los problemas específicos que afectan a determinados grupos. El análisis de objetivos transforma esos problemas en situaciones alcanzadas positivas y proporciona una visión general de las acciones necesarias para mejorar la situación problemática. Esta metodología nos ayuda a abordar los desafíos de manera estructurada y orientada hacia soluciones efectivas.

Ejemplos de problemas

  1. Baja tasa de empleo en una comunidad específica.
  2. Escasez de acceso a servicios de atención médica de calidad en zonas rurales.
  3. Altos niveles de contaminación del agua en un río local.
  4. Desnutrición infantil en una determinada región.

5.      Falta de acceso a la educación básica en comunidades marginadas.

6.      Escaso empoderamiento de las mujeres en la toma de decisiones.

7.      Aumento de la violencia juvenil en una ciudad.

8.      Degradación del suelo y pérdida de biodiversidad en un área protegida.

9.      Falta de conciencia sobre la importancia de la conservación ambiental.

10.   Escasa participación comunitaria en la toma de decisiones locales.

Ejemplo de objetivos

  1. Se habrá Incrementado la tasa de empleo en la comunidad específica.
  2. Se habrá mejorado el acceso a servicios de atención médica de calidad en zonas rurales.
  3. Se habrá reducido los niveles de contaminación del agua en el río local.
  4. Se habrá reducido la desnutrición infantil en la determinada región.
  5. Se habrá garantizado el acceso a la educación básica en comunidades marginadas.
  6. Se habrá promovido el empoderamiento de las mujeres en la toma de decisiones.
  7. Se habrá prevenido el aumento de la violencia juvenil en la ciudad.
  8. Se habrá conservado el suelo y promover la biodiversidad en el área protegida.
  9. Se habrá promovido la conciencia sobre la importancia de la conservación ambiental.
  10. Se habrá fomentado la participación comunitaria en la toma de decisiones locales.

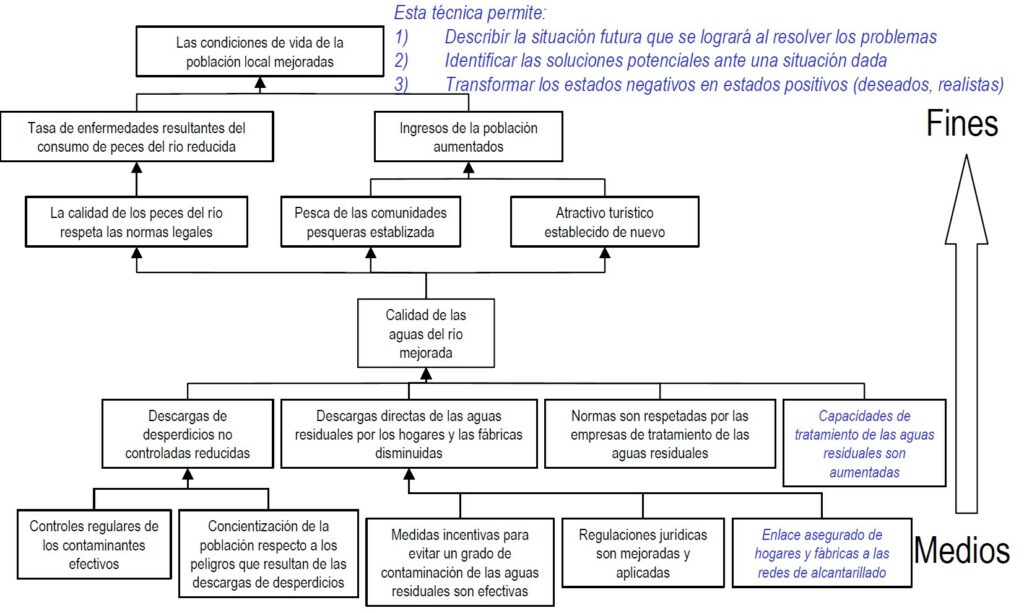

2.1.4.- Análisis de Alternativas

El análisis de alternativas es un paso importante para evaluar y seleccionar la mejor solución o enfoque para abordar un problema o alcanzar un objetivo. Las alternativas representan diferentes formas de resolver un problema o medios para lograr un objetivo.

Durante este análisis, se identifican diferentes opciones o estrategias en el árbol de objetivos y se agrupan como alternativas. Para que un proyecto sea considerado exitoso, debe cumplir con tres requisitos fundamentales:

  1. Técnicamente óptimo: Esto significa que la alternativa seleccionada es la mejor opción desde el punto de vista técnico. Es decir, es la más adecuada para resolver el problema o alcanzar el objetivo propuesto.
  2. Económicamente rentable: La alternativa elegida debe ser la de menor costo económico. Esto implica considerar los recursos financieros disponibles y buscar la eficiencia en su utilización.
  3. Pertinente institucionalmente: La alternativa debe estar alineada con los planes y programas de la organización responsable de ejecutar el proyecto. Es importante que se ajuste a los objetivos y prioridades establecidas por la institución.

El análisis de alternativas es un proceso de toma de decisiones que requiere datos precisos y negociación entre los diferentes intereses involucrados. Si bien se busca tomar decisiones racionales y transparentes, también se deben considerar aspectos «políticos» y criterios subjetivos para llegar a un consenso entre todas las partes interesadas.

Existen diferentes criterios que se pueden tener en cuenta al realizar el análisis de alternativas, como aspectos técnicos, financieros, económicos, institucionales, sociales, ambientales, entre otros. Estos criterios permiten evaluar y comparar las diferentes alternativas de manera objetiva.

A continuación, se presentan los pasos a seguir durante el análisis de alternativas:

  1. Identificar las diferentes estrategias, que son conjuntos de objetivos de la misma naturaleza que podrían considerarse como alternativas viables.
  2. Marcar estas alternativas en el árbol de objetivos y asegurarse de que tengan coherencia interna y estén relacionadas entre sí.
  3. Asignar puntuaciones a cada alternativa en función de los criterios establecidos y ponderar los criterios según su importancia relativa para la toma de decisiones.
  4. Valorar cada alternativa en función de los criterios ponderados, lo que permitirá compararlas y obtener puntuaciones ponderadas para cada una.
  5. Seleccionar la alternativa más interesante, aquella que obtenga la mayor puntuación en el análisis.
  6. Discutir las implicaciones de la alternativa seleccionada para los grupos afectados y considerar sus opiniones y necesidades.

Tomado de EUROPEAN COMMISSION (2004): Aid Delivery Methods, Project Cycle Management Guidelines[8]

2.2.- Diseño/formulación

Una vez que hemos finalizado la fase de identificación, el siguiente paso es organizar la información recopilada y planificar la intervención. Durante esta fase, estableceremos los objetivos del proyecto, los resultados que esperamos lograr y determinaremos las necesidades de recursos materiales, humanos y financieros. También tendremos en cuenta los pasos a seguir, el tiempo requerido y los factores externos que podrían afectar el desarrollo del proyecto.

Un diseño adecuado del proyecto es un requisito esencial para su éxito, ya que nos permitirá llevar a cabo la intervención estableciendo la relación entre los recursos necesarios, las actividades, los resultados esperados y los objetivos planteados, es decir, la lógica de intervención. En términos generales, el diseño de un proyecto debe responder a dos preguntas clave ¿Qué queremos lograr? ¿Cómo planeamos lograrlo?

El diseño del proyecto se convierte en una guía que nos ayudará a comprender la intervención como una unidad operativa y coherente, con una dimensión temporal y espacial.

Durante la formulación del proyecto, es importante seguir contando con la participación de los actores involucrados en la identificación y considerar la incorporación de nuevos actores, como especialistas técnicos o instituciones públicas. Esto ayudará a enriquecer y fortalecer el diseño del proyecto, promoviendo una mayor calidad y efectividad en la implementación.

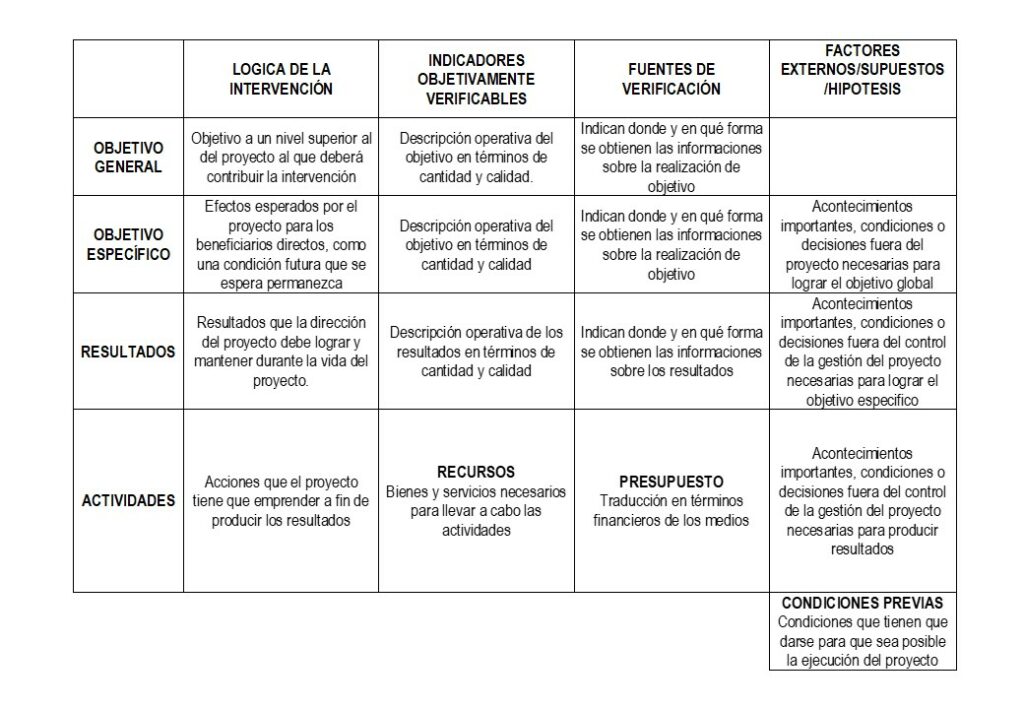

2.2.1.- Matriz de Planificación del Proyecto

La Matriz de Planificación del Proyecto (MPP) es una herramienta fundamental para diseñar proyectos de manera ordenada y comprensible. Su objetivo es proporcionar una visión general del proyecto, sus objetivos y su entorno, organizando la información de forma sistematizada y accesible. Esta matriz actúa como el «esqueleto» del proyecto, mostrando de manera operativa los aspectos más importantes de la intervención.  La MPP nos ayuda a verificar si el proyecto está bien diseñado al examinar la lógica entre sus elementos. Es decir, nos permite comprobar si se mantiene la relación causa-efecto entre los diferentes componentes del proyecto.

Aunque se pueden plantear críticas a las matrices de planificación, como su rigidez o incapacidad para reflejar todas las complejidades de un proyecto, su claridad y sencillez compensan estas limitaciones. La matriz de planificación puede ser elaborada con la participación de los beneficiarios y puede ser analizada por personas sin experiencia en planificación. Ofrece una visión general de la intervención y promueve la participación y el compromiso.

Desarrollaremos los siguientes capítulos en el orden en que deben abordarse.

2.2.2.- Objetivo Especifico

El objetivo específico es el resultado concreto que se busca lograr durante la ejecución del proyecto. Debe contribuir al logro del objetivo general y definirse en términos de beneficios sostenibles para los beneficiarios directos. Es importante que los efectos del proyecto se mantengan una vez finalizada la intervención.

El objetivo específico determina la magnitud del proyecto, los recursos necesarios y la estrategia a seguir. Debe formularse de manera precisa y concreta, especificando el grupo beneficiario, su localización y los beneficios esperados para ellos.

Es recomendable trabajar con un único objetivo específico para evitar complicaciones en la gestión del proyecto. Cada rama del árbol de objetivos puede convertirse en una intervención independiente, por lo que, si se manejan dos objetivos específicos, es necesario considerar la posibilidad de estar frente a dos proyectos distintos y revisar el análisis de alternativas.

Es importante que el objetivo de un proyecto de desarrollo sea ambicioso pero alcanzable. Debe representar una mejora sustancial en la situación de los beneficiarios, generando cambios significativos en su realidad. Los objetivos de los proyectos de desarrollo van más allá de la construcción de edificios o infraestructuras, buscando incrementar los ingresos, mejorar la capacitación, reducir la incidencia de enfermedades, entre otros propósitos.

Es relevante destacar que el objetivo específico está más allá del control directo del proyecto, ya que la transformación propuesta no puede ser plenamente garantizada. Sin embargo, la consecución de estos objetivos busca generar un impacto positivo en la realidad de las personas y las comunidades a largo plazo.

El objetivo específico suele corresponderse con la tarjeta superior de la alternativa elegida

2.2.3.- Objetivo General

El objetivo general es la justificación fundamental del proyecto. Expresa la importancia del proyecto para la sociedad en términos de beneficios a largo plazo para los beneficiarios. Debe ser definido de manera concreta y realista, evitando ser excesivamente ambicioso.

El objetivo general abarca la visión más amplia del proyecto y busca generar cambios significativos en la realidad de los beneficiarios, contribuyendo al desarrollo y mejoramiento de la sociedad en su conjunto. Es importante considerar los contextos social, económico, cultural y ambiental en los que se llevará a cabo el proyecto, así como la participación de los beneficiarios y otras partes interesadas.

El objetivo general suele coincidir con la tarjeta que esta encima del objetivo específico.

2.2.4.- Resultados

Los resultados son los cambios esperados que se buscan alcanzar como consecuencia de la implementación de un proyecto. Estos resultados están estrechamente relacionados con los objetivos planteados y representan los impactos o mejoras deseadas en el ámbito en el que se desarrolla el proyecto.

Los resultados, también conocidos como productos, componentes o metas, son los logros que se obtienen a través de la ejecución de las actividades del proyecto. Representan las situaciones que se pretenden alcanzar al llevar a cabo una serie de acciones planificadas. Para garantizar los resultados, es fundamental realizar adecuadamente las actividades, contar con los recursos y presupuesto necesarios, y considerar la evolución favorable de los factores externos. Es esencial prever todos los resultados necesarios para lograr el objetivo específico del proyecto.

Los resultados están estrechamente relacionados con el objetivo específico y se encuentran en un nivel inferior dentro del árbol de objetivos de la alternativa seleccionada. Una vez identificados en el árbol de objetivos, es recomendable analizar si realmente son los medios suficientes y necesarios para alcanzar el objetivo específico. En caso necesario, se pueden incluir nuevos resultados que refuercen la relación entre los medios y los fines del proyecto. Es importante destacar que los resultados no son los efectos esperados del proyecto, sino los medios para lograr el objetivo específico.

Los resultados se expresan como situaciones ya alcanzadas y se redactan en participio o futuro perfecto. Además, es conveniente numerarlos para una mejor organización y seguimiento, utilizando la secuencia numérica (1, 2, 3,… N).

Dentro del enfoque del Marco Lógico, los resultados se dividen en dos categorías principales:

  1. Resultados directos: Son los cambios inmediatos que se esperan obtener como resultado directo de las actividades realizadas dentro del proyecto. Estos resultados están estrechamente relacionados con los productos o servicios que se generan durante la implementación del proyecto. Por ejemplo, en un proyecto de ayuda alimentaria, los resultados directos pueden incluir la distribución de paquetes de alimentos a la comunidad vulnerable, la capacitación en técnicas de cultivo y alimentación saludable, o la implementación de huertos comunitarios.
  2. Resultados indirectos: Son los cambios de mayor alcance que se esperan lograr como consecuencia de los resultados directos. Estos resultados están vinculados a los objetivos de desarrollo a largo plazo y representan los cambios sostenibles y duraderos en la comunidad o en el contexto en el que se implementa el proyecto. Siguiendo con el ejemplo del proyecto de ayuda alimentaria, los resultados indirectos pueden ser la mejora en la seguridad alimentaria de la comunidad, el fortalecimiento de la capacidad de autogestión y resiliencia de la comunidad, o el aumento de la conciencia sobre la importancia de una alimentación saludable.

Ejemplo de resultados en el contexto de un proyecto de educación:

Objetivo: Mejorar el acceso a la educación primaria en una comunidad rural.

Resultados directos:

  1. Construcción de dos aulas escolares equipadas con mobiliario adecuado.
  2. Contratación de tres maestros capacitados para impartir clases en la escuela.
  3. Entrega de materiales educativos y libros de texto a los estudiantes.
  4. Implementación de un programa de alimentación escolar para garantizar una adecuada nutrición de los estudiantes.

Resultados indirectos:

  1. Incremento en el número de niños matriculados en la escuela primaria en un 20% en comparación con el año anterior.
  2. Mejora en la tasa de retención escolar, con una reducción de la deserción del 10% en comparación con el año anterior.
  3. Aumento del rendimiento académico de los estudiantes, evidenciado por un incremento del 15% en los resultados de las evaluaciones escolares.
  4. Mayor participación de la comunidad en la educación de sus hijos, demostrado por un aumento del 30% en la asistencia a reuniones escolares y actividades comunitarias relacionadas con la educación.

2.2.5.- Actividades.

Las actividades son las acciones específicas que se realizan dentro de un proyecto con el fin de lograr los resultados deseados. Estas acciones están directamente relacionadas con los objetivos y los resultados esperados. Las actividades representan los medios a través de los cuales se alcanzarán los resultados planificados.

Es crucial planificar de manera detallada todas las actividades necesarias para lograr cada resultado. Esto implica considerar incluso las tareas preparatorias, como la firma de acuerdos con instituciones, la adquisición de terrenos o el registro de documentos legales, entre otros aspectos relevantes.

Al igual que los resultados, las actividades se definen en el árbol de objetivos, específicamente en el nivel más bajo de la alternativa seleccionada, justo debajo de los resultados. Si las actividades inicialmente establecidas no son suficientes, se pueden añadir nuevas actividades que contribuyan al logro de los resultados.

Es importante numerar las actividades y vincularlas con los resultados correspondientes. Por ejemplo, se pueden tener actividades como 1.1, 1.2, 1.3 que contribuyen al logro del resultado 1, y actividades 2.1, 2.2, 2.3 que contribuyen al logro del resultado 2, y así sucesivamente.

Cada actividad debe ser claramente definida, describiendo qué se hará, quién será responsable de realizarla, cuándo se llevará a cabo y qué recursos serán necesarios. También es recomendable establecer una secuencia lógica entre las actividades, de modo que el progreso del proyecto sea eficiente y se maximice el impacto de cada acción.

Es importante destacar que las actividades pueden sufrir ajustes a lo largo del proyecto, en función de las necesidades y circunstancias que puedan surgir durante su desarrollo. Por tanto, se requiere una adecuada coordinación, seguimiento y evaluación de las actividades para asegurar su éxito.

Ejemplo de actividades en el contexto de un proyecto de ayuda alimentaria en una comunidad vulnerable:

  1. Identificación y evaluación de la comunidad: Realizar un estudio detallado de la comunidad objetivo para comprender sus necesidades, recursos disponibles y desafíos específicos relacionados con la seguridad alimentaria.
  2. Diseño del plan de ayuda alimentaria: Desarrollar un plan integral que incluya estrategias para abordar la inseguridad alimentaria, como la distribución de alimentos, la promoción de la agricultura sostenible y el fortalecimiento de las capacidades locales.
  3. Movilización de recursos: Establecer alianzas con donantes, organizaciones locales y proveedores de alimentos para asegurar la disponibilidad de recursos financieros y materiales necesarios para implementar el plan de ayuda alimentaria.
  4. Adquisición y almacenamiento de alimentos: Realizar la adquisición de alimentos de calidad y adecuados para cubrir las necesidades de la comunidad. Establecer un sistema de almacenamiento seguro y eficiente para mantener los alimentos en buenas condiciones.
  5. Distribución de alimentos: Organizar la distribución equitativa y oportuna de los alimentos a las familias y personas más vulnerables de la comunidad. Establecer puntos de distribución accesibles y seguros.
  6. Capacitación y educación en seguridad alimentaria: Brindar talleres y capacitaciones a la comunidad sobre prácticas de agricultura sostenible, manejo adecuado de alimentos, nutrición y buenas prácticas de higiene.
  7. Monitoreo y evaluación: Establecer un sistema de seguimiento regular para evaluar la efectividad del programa de ayuda alimentaria, recopilando datos sobre la calidad de los alimentos distribuidos, la satisfacción de los beneficiarios y el impacto en la seguridad alimentaria de la comunidad.
  8. Sensibilización y promoción: Realizar campañas de sensibilización y promoción para aumentar la conciencia sobre la inseguridad alimentaria y la importancia de la ayuda alimentaria. Informar a la comunidad sobre los derechos y recursos disponibles para acceder a una alimentación adecuada.

2.2.6.- Lógica vertical simple

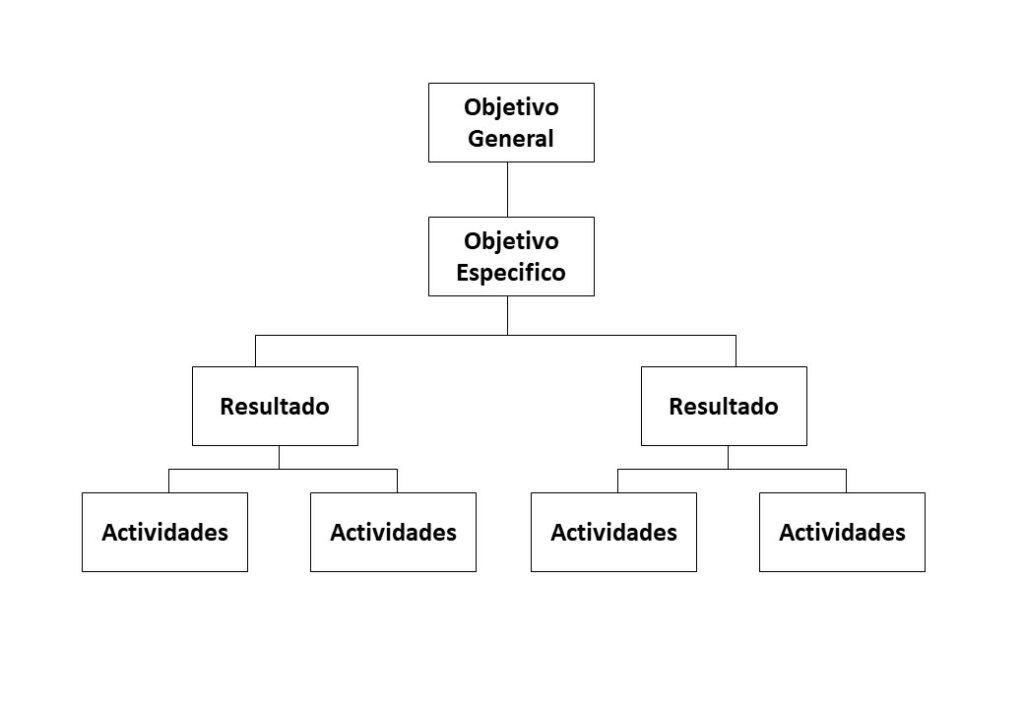

La lógica vertical simple es un paso importante para verificar la coherencia y la conexión entre los diferentes componentes de un proyecto. Se refiere a la relación entre las casillas de la primera columna de la matriz, ubicada en la parte izquierda, estableciendo una jerarquía entre estos componentes.

En la lógica de la intervención o resumen descriptivo, se busca comprobar que las actividades propuestas conducen a la consecución de los resultados esperados. Estos resultados, a su vez, se consideran los medios necesarios para alcanzar el objetivo específico establecido. Por su parte, el objetivo específico contribuye a la realización del objetivo general de desarrollo.

Objetivo General EL proyecto no se realiza para lograr el Objetivo General, sino para contribuir a él Condición necesaria para hacer una contribución al desarrollo
Objetivo Específico ¿Si logramos el Objetivo Específico del proyecto, realmente estamos contribuyendo al Objetivo General? Condición necesaria para lograr Objetivo General
Resultados ¿Si logramos estos resultados, serán suficientes para lograr el Objetivo Especifico? Condiciones necesarias para lograr el Objetivo Específico
Actividades ¿Con estas actividades puedo lograr los resultados? Condiciones necesarias para generar los resultados

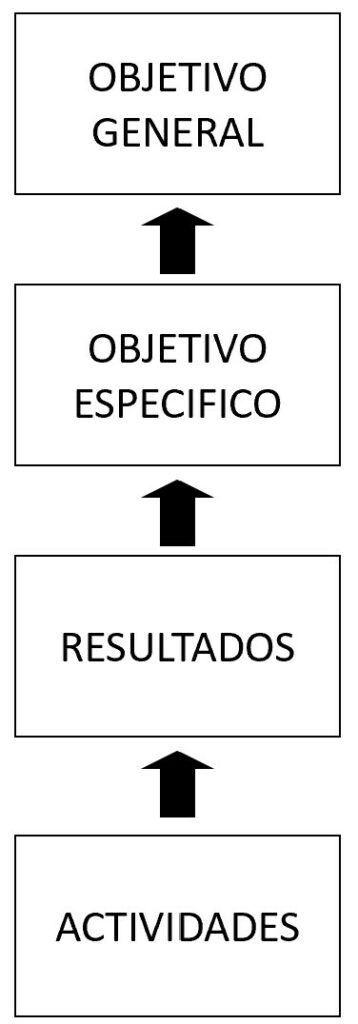

La lógica vertical simple nos ayuda a establecer una estructura lógica y coherente en el proyecto, asegurando que cada componente tenga un propósito claro y contribuya a los niveles superiores de la intervención. Al verificar esta lógica, se facilita la comprensión y la gestión del proyecto, lo que permite una mejor toma de decisiones y un seguimiento más efectivo de los resultados y el progreso hacia los objetivos establecidos.

A través del objetivo específico se contribuye al objetivo general

Por medio de los resultados, se pretende lograr el objetivo específico

Gracias a las actividades, se alcanzan los Resultados

Gracias a los recursos, pueden emprenderse las Actividades

2.2.7.-Supuestos o Hipótesis

Los supuestos o hipótesis son factores externos que pueden afectar la ejecución y el éxito de un proyecto. Estos factores, como los políticos, económicos, sociales o tecnológicos, están fuera del control directo del proyecto, pero influyen en el entorno en el que se lleva a cabo.

Identificar y analizar cuidadosamente los supuestos es crucial, ya que representan riesgos e incertidumbres que podrían afectar la viabilidad y los resultados del proyecto. Evaluar su validez y plausibilidad es importante, así como establecer estrategias de contingencia o mitigación en caso de que alguno de ellos se vuelva inválido o comprometido.

En el marco lógico del proyecto, los supuestos se incluyen en la primera columna de la derecha de la matriz, denominada Factores Externos, Hipótesis, Supuestos o Supuestos de Importancia. Estos factores son condiciones, eventos o decisiones que deben cumplirse para que la intervención sea exitosa, pero están fuera del control directo del proyecto. Se centran en el contexto en el que se desarrolla el proyecto y nos hacen reflexionar sobre cómo ese contexto puede influir de manera positiva o negativa en la lógica interna del proyecto.

Los supuestos se redactan en términos positivos como condiciones deseables que deben existir para que la lógica interna del proyecto se mantenga. Se elaboran de abajo hacia arriba, ubicándolos en el nivel inferior en el que sean significativos, desde las actividades hasta los resultados, desde los resultados hasta el objetivo específico y desde este último hasta el objetivo general. Si hay supuestos que podrían aplicarse a varios niveles, se deben colocar en el nivel inferior correspondiente. Algunos de estos supuestos pueden surgir del análisis del Árbol de Problemas y pueden representar objetivos que no estaban inicialmente contemplados en el proyecto, pero que deben cumplirse para su desarrollo adecuado.

Estos factores externos pueden incluir condiciones económicas, políticas, sociales, ambientales o culturales, entre otros. Al considerarlos en la planificación y ejecución del proyecto, se puede adaptar la estrategia y tomar medidas para minimizar los impactos negativos o aprovechar las oportunidades que puedan surgir.

En el Marco Lógico, se abordan los supuestos a través del análisis de viabilidad y la identificación de acciones para gestionar los riesgos asociados. Considerar los supuestos permite anticipar posibles obstáculos y prepararse para abordarlos de manera efectiva.

Los supuestos son importantes porque influyen en la planificación y la implementación del proyecto. La validez de los supuestos puede afectar la viabilidad y el impacto del proyecto, por lo que es crucial considerarlos en todas las etapas del proceso. Al hacerlo, se puede aumentar la probabilidad de éxito del proyecto al anticipar y abordar los desafíos y riesgos asociados a los factores externos.

Es esencial tener en cuenta que no todos los factores externos se incluirán en la matriz de planificación. La selección se basa en la importancia y la probabilidad de cumplimiento. Los factores no importantes o altamente probables de cumplirse no se incluirán. Sin embargo, los factores significativos y cuyo cumplimiento sea probable se incluirán en la matriz. En caso de que haya factores importantes pero cuyo cumplimiento sea muy improbable, se deberá replantear el proyecto. Estos factores, conocidos como «factores letales» o «killer«, deben ser abordados para evitar un impacto negativo. Esto se puede lograr mediante la introducción de componentes que reduzcan su influencia o modificando la lógica del proyecto. Si no es posible eliminar el factor letal, será necesario abandonar el proyecto, ya que su cumplimiento es indispensable para el éxito.

Además de los factores externos, también se deben considerar las condiciones previas, que son supuestos fundamentales que deben asegurarse antes de iniciar la ejecución del proyecto. Estas condiciones pueden incluir acuerdos, disponibilidad de terrenos o infraestructuras, compromisos financieros, entre otros.

La identificación y consideración de los factores externos y las condiciones previas es esencial para comprender el contexto del proyecto y anticiparse a posibles obstáculos. Al tener en cuenta estos elementos, se fortalece la planificación y gestión del proyecto, aumentando las posibilidades de éxito y sostenibilidad a largo plazo. Es importante evaluar y actualizar estos supuestos a lo largo del proyecto, ya que el entorno puede cambiar y afectar la ejecución y los resultados esperados.

Ejemplos de supuestos

  1. Supuesto: Los beneficiarios del proyecto estarán dispuestos a participar y comprometerse con las actividades propuestas. Implicaciones: Si este supuesto no se cumple, podría afectar la implementación del proyecto y la participación de la comunidad objetivo.
  2. Supuesto: Los recursos financieros necesarios para el proyecto estarán disponibles según lo planificado. Implicaciones: Si este supuesto no se cumple y los recursos no están disponibles, podría haber retrasos en la implementación o la necesidad de buscar fuentes de financiamiento alternativas.
  3. Supuesto: El entorno político y social en el área de implementación del proyecto será estable y propicio. Implicaciones: Si este supuesto no se cumple y hay conflictos o inestabilidad política, podría afectar la seguridad y la efectividad del proyecto.
  4. Supuesto: Los socios y colaboradores clave del proyecto cumplirán con sus compromisos y responsabilidades. Implicaciones: Si este supuesto no se cumple y los socios no cumplen con lo acordado, podría haber dificultades en la coordinación y la consecución de los resultados esperados.

2.2.8.- Comprobación de la lógica vertical completa.

Antes de explorar los factores externos, es fundamental llevar a cabo la comprobación de la lógica vertical completa en un proyecto. Esta verificación implica revisar la conexión entre la primera columna de la izquierda, que describe los objetivos, resultados y actividades, y la columna de la derecha que contiene los factores externos. Al realizar esta revisión, podemos asegurarnos de que la lógica del proyecto se mantiene coherente y efectiva.

La lógica vertical se interpreta en una secuencia lógica:

  1. Condiciones previas: Para llevar a cabo las actividades planificadas en el proyecto, es necesario que se cumplan ciertas condiciones previas. Estas condiciones pueden incluir aspectos como la disponibilidad de recursos, acuerdos previos, o la existencia de una infraestructura adecuada.
  2. Actividades y factores externos: Una vez que las condiciones previas están satisfechas, se ejecutan las actividades del proyecto. En este nivel, es importante considerar los factores externos que pueden influir en el desarrollo de las actividades. Estos factores pueden ser tanto positivos como negativos, y pueden incluir aspectos políticos, económicos, sociales, tecnológicos u otros.
  3. Resultados y factores externos: Si las actividades se llevan a cabo correctamente y se cumplen los factores externos relacionados con ese nivel, se lograrán los resultados previstos en el proyecto. Aquí es crucial evaluar si los factores externos pueden facilitar o dificultar la obtención de los resultados deseados.
  4. Objetivo específico y factores externos: Al alcanzar los resultados esperados, se avanza hacia el objetivo específico del proyecto. En este nivel, es necesario asegurarse de que los factores externos correspondientes estén presentes y sean favorables para lograr el objetivo específico. Estos factores pueden afectar la implementación y el impacto del proyecto en el contexto en el que se desarrolla.
  5. Objetivo general y factores externos: El objetivo general del proyecto se logra cuando se alcanza el objetivo específico y se cumplen los factores externos asociados a ese nivel. Estos factores externos son fundamentales para garantizar que el proyecto contribuya de manera significativa al logro del objetivo general que se busca alcanzar.
  6. Sostenibilidad a largo plazo: Por último, para mantener la relevancia y efectividad del proyecto en el tiempo, es necesario que se cumplan los factores externos a nivel del objetivo general. Esto asegura la continuidad y el impacto sostenible de la intervención a largo plazo.

La comprobación de la lógica vertical completa nos ayuda a identificar posibles fallos o inconsistencias en la planificación del proyecto. Además, nos permite ajustar el proyecto en función de los factores externos que pueden afectar su éxito. Es fundamental fortalecer la coherencia y la efectividad del proyecto en relación con su entorno y contexto, teniendo en cuenta que el cumplimiento de los factores externos es esencial para garantizar la viabilidad y continuidad del proyecto en el tiempo.

2.2.9.- Indicadores Objetivamente Verificables

Medir el éxito de un proyecto es fundamental para evaluar su progreso y resultados. Para ello, utilizamos los indicadores objetivamente verificables, que son aquellos que se pueden medir de manera precisa y objetiva. Estos indicadores se definen de forma clara, específica y mensurable, basándose en datos concretos y verificables.

Los indicadores pueden ser de diferentes tipos, como indicadores de resultado, indicadores de proceso, indicadores de impacto, entre otros. Es importante seleccionar cuidadosamente los indicadores para asegurar que representen adecuadamente los resultados deseados y que los datos necesarios para medirlos sean accesibles.

Los indicadores desempeñan un papel crucial en el Marco Lógico, ya que proporcionan una base para monitorear y evaluar el proyecto. Permiten medir el progreso, identificar desviaciones y realizar ajustes si es necesario. Además, facilitan la rendición de cuentas y la comunicación de los resultados a las partes interesadas.

Al establecer los objetivos generales, específicos y los resultados de un proyecto, es importante ir más allá de su simple formulación. Esto se debe a que los objetivos pueden interpretarse de diferentes maneras o generar malentendidos. Para garantizar una mayor precisión y evitar ambigüedades, necesitamos establecer las condiciones que indicarían el logro de dichos objetivos y resultados. Aquí es donde entran en juego los indicadores.

Los indicadores objetivamente verificables, también conocidos como indicadores verificables objetivamente, son descripciones operativas de los objetivos y resultados del proyecto. Se expresan de manera cuantitativa y presentan dos características esenciales: son características observables de los objetivos y pueden ser verificados de manera objetiva por fuentes externas.

Es crucial que los indicadores sean objetivos, es decir, que arrojen el mismo resultado sin importar quién realice la medición. Los indicadores pueden ser cuantitativos, cualitativos o de comportamiento, dependiendo de lo que se pretenda medir.

Existen dos tipos de indicadores que podemos utilizar: indicadores directos e indicadores indirectos. Los indicadores directos se refieren a variables directamente relacionadas con el objetivo que se pretende medir. En cambio, los indicadores indirectos se utilizan cuando es difícil medir directamente los objetivos o resultados, y se mide algo que razonablemente creemos está relacionado con ellos.

Cada objetivo y resultado debe tener al menos un indicador asociado. En el caso de indicadores indirectos, es recomendable proponer más de uno para asegurarnos de que todos los indicadores reflejen una tendencia en la misma dirección. Los indicadores de los resultados no deben simplemente resumir lo que se indica a nivel de las actividades, sino que deben describir sus consecuencias.

Al seleccionar un buen indicador, debemos tener en cuenta tres principios: debe ser significativo y relevante, los datos necesarios para medirlo no deben ser excesivamente costosos y el indicador y su cálculo deben ser adecuados a la capacidad institucional del organismo responsable del proyecto.

Los indicadores deben ser concretos y especificar la cantidad, calidad, tiempo, ubicación y grupo beneficiario a los que se refieren. Para diseñar un indicador, es necesario identificarlo, especificar el grupo beneficiario, cuantificarlo, establecer un criterio de calidad, especificar el tiempo y especificar la ubicación.

Generalmente, es más fácil establecer indicadores para los resultados, mientras que se vuelve más desafiante a medida que ascendemos en la matriz de planificación. En la práctica, solemos ser menos precisos en los indicadores del objetivo general, mientras que para los objetivos específicos y los resultados se requiere un mayor nivel de detalle.

Es importante tener en cuenta que el marco lógico y otros métodos de planificación basados en objetivos requieren este tipo de indicadores, asumiendo que todos los fenómenos pueden ser medidos. Sin embargo, es evidente que no siempre resulta fácil justificar esta afirmación y, a veces, encontramos dificultades para proponer indicadores que expresen de manera inequívoca los resultados y objetivos. Debemos reconocer que muchas de estas dificultades se deben a nuestra falta de comprensión sobre lo que realmente queremos expresar con los enunciados planteados.

Un indicador impreciso o que tenga poca correspondencia con los objetivos y resultados representa un riesgo importante para un proyecto. Es fácil que la intervención se desvíe hacia el logro del indicador, olvidando el objetivo en sí mismo. Por lo tanto, es fundamental seleccionar indicadores adecuados y utilizarlos correctamente para garantizar la efectividad y el éxito del proyecto.

Ejemplos de indicadores objetivamente verificables:

1.     Número de beneficiarios atendidos: Se refiere al número total de personas o grupos que se espera beneficiar con el proyecto. Este indicador puede medirse a través de registros de participantes, listas de asistencia u otros datos cuantitativos.

2.     Porcentaje de reducción de la malnutrición infantil: Mide la disminución porcentual de la prevalencia de malnutrición en niños. Los datos pueden obtenerse a través de estudios nutricionales, encuestas de salud o informes de instituciones de salud.

3.     Porcentaje de mejora en los ingresos familiares: Evalúa el aumento porcentual en los ingresos de las familias beneficiarias del proyecto. Se puede verificar mediante registros financieros, declaraciones de impuestos u otros medios de verificación de ingresos.

4.     Número de capacitaciones o talleres realizados: Mide la cantidad de sesiones de capacitación o talleres llevados a cabo como parte del proyecto. Este indicador se puede verificar a través de registros de asistencia, informes de formadores o evidencia fotográfica.

5.     Porcentaje de participación comunitaria: Evalúa el grado de participación de la comunidad en las actividades del proyecto. Puede medirse mediante encuestas de opinión, registros de asistencia a reuniones comunitarias o la participación en comités de seguimiento.

6.     Porcentaje de mejora en la seguridad alimentaria: Mide la reducción porcentual de la inseguridad alimentaria en la comunidad objetivo. Los datos pueden obtenerse a través de encuestas alimentarias, informes de organizaciones especializadas en seguridad alimentaria o registros de producción agrícola.

7.     Porcentaje de cumplimiento de los plazos: Evalúa la capacidad del proyecto para cumplir con los plazos establecidos. Se puede verificar mediante la comparación de las fechas de inicio y finalización planificadas con las reales, y mediante informes de avance del proyecto.

2.2.10.- Fuentes de verificación

Las fuentes de verificación son los métodos y fuentes de información que utilizamos para recopilar datos y evidencias que respalden la medición de los indicadores en un proyecto.

Es importante definir y establecer los medios de verificación adecuados para cada indicador, asegurándonos de que sean confiables, válidos y accesibles. Esto implica planificar y recopilar sistemáticamente datos a lo largo del proyecto para respaldar las mediciones.

Las fuentes de verificación desempeñan un papel crucial en la evaluación del progreso y el logro de los resultados de un proyecto. Proporcionan la base para tomar decisiones informadas y generar evidencias que respalden los informes y las evaluaciones del proyecto.

Cada indicador debe contar con una fuente de verificación correspondiente. Las fuentes de verificación, también conocidas como medios de verificación, nos indican dónde y cómo podemos encontrar la información necesaria para evaluar el grado de cumplimiento de los indicadores objetivamente verificables del objetivo general, los objetivos específicos y los resultados. Un indicador sin una fuente de verificación sería inútil, ya que no se podría comprobar su cumplimiento.

Al seleccionar las fuentes de verificación, es importante que sean confiables, actualizadas y estén disponibles a un costo razonable. Si no podemos encontrar una fuente de verificación para un indicador o si resulta demasiado costosa de obtener, tendremos que reformular el indicador para asegurarnos de que podremos medirlo de manera efectiva.

Las fuentes de verificación pueden ser internas o externas. Las fuentes internas son aquellas creadas por el propio proyecto, mientras que las fuentes externas son aquellas disponibles fuera del proyecto. Para las fuentes externas, es importante evaluar su accesibilidad, confiabilidad y relevancia.

En algunos casos, puede ser necesario recopilar, preparar o almacenar información como una actividad específica del proyecto, y esto debe ser considerado en la planificación y asignación de recursos. También es importante evaluar el costo de recopilar la información, ya que puede ser un proceso complejo, largo o costoso. En esos casos, puede ser necesario buscar fuentes de verificación más simples o económicas.

Algunas fuentes de verificación comunes incluyen registros y documentos oficiales, datos estadísticos provenientes de fuentes confiables, entrevistas y testimonios de beneficiarios y partes interesadas, observación directa de las actividades del proyecto, documentación fotográfica y audiovisual, y informes y estudios externos realizados por organizaciones u entidades relevantes.

Recuerda que las fuentes de verificación son fundamentales para respaldar la medición de los indicadores y evaluar el progreso y los resultados de un proyecto de manera objetiva y confiable.

2.2.11.- Lógica horizontal

La lógica horizontal es una herramienta que nos ayuda a establecer una conexión clara y coherente entre los diferentes elementos de un proyecto: los resultados, los objetivos, los indicadores objetivamente verificables y las fuentes de verificación. Esta conexión nos permite evaluar de manera efectiva el progreso y el cumplimiento de los objetivos del proyecto.

Al realizar la comprobación de la lógica horizontal, nos aseguramos de que cada resultado y objetivo estén respaldados por al menos un indicador objetivamente verificable y que exista una fuente de verificación correspondiente. Esta verificación nos brinda la posibilidad de evaluar de manera objetiva el progreso y el impacto del proyecto.La lógica horizontal es fundamental para mantener la coherencia y la claridad en la planificación y ejecución del proyecto. Además, nos permite medir el éxito del proyecto y obtener aprendizajes valiosos que puedan contribuir a su mejora continua.

2.2.12.- Recursos

Cuando hablamos de recursos en un proyecto, nos referimos a todos los elementos que son necesarios para llevar a cabo las actividades planificadas. Estos recursos pueden ser de diferentes tipos, como materiales, humanos, financieros o técnicos. Es importante tener en cuenta tanto los bienes inmuebles como los equipos y el personal que son proporcionados por el donante, el país receptor, la contraparte u otras fuentes involucradas en el proyecto.

Para una mejor planificación de las actividades, es recomendable relacionar cada una de ellas no solo con los responsables, sino también con los recursos necesarios y su costo. Esto nos permitirá diferenciar entre los recursos que ya están disponibles o se pueden obtener y aquellos que necesariamente requerirán ayuda externa.  Es útil asignar un número a cada recurso y vincularlo con la actividad en la que se utilizará. Por ejemplo, un recurso 1.1.1 puede estar asignado a la actividad 1.1.1.1

Al relacionar los recursos necesarios con las actividades, podrás visualizar de manera clara los recursos que se requieren y su implicación en el desarrollo del proyecto. Además, te ayudará a identificar los recursos disponibles y aquellos que necesitarás obtener a través de ayuda externa, si es necesario.

Además, es importante evaluar la disponibilidad y accesibilidad de los recursos necesarios. Esto implica considerar si los recursos están disponibles localmente o si es necesario buscarlos fuera de la región o del país. También es relevante evaluar la calidad de los recursos y asegurarse de que cumplan con los estándares requeridos para el proyecto.

Una gestión eficiente de los recursos es fundamental para el éxito del proyecto. Esto implica asignar los recursos de manera adecuada, supervisar su uso y realizar ajustes si es necesario. También es importante tener en cuenta la sostenibilidad de los recursos, es decir, evaluar si los recursos utilizados pueden mantenerse a largo plazo y si existe un plan para su renovación o reposición cuando sea necesario.

2.2.13.- Presupuesto

El presupuesto es una herramienta fundamental en la gestión de proyectos, ya que nos permite estimar los costos asociados.

Para elaborar un presupuesto eficiente, debemos seguir algunas etapas clave:

  1. Determinar los recursos necesarios: Identifica y define de manera concreta todos los recursos requeridos para las actividades del proyecto. Estos recursos pueden ser de diferentes tipos, como materiales, humanos, financieros o técnicos.
  2. Estimar los costos: Una vez que hemos identificado los recursos, debemos estimar los costos necesarios para su adquisición o movilización. Toma en cuenta factores como la ubicación donde se realizará el proyecto, la estabilidad de la moneda y los procesos de contratación. Considera la cantidad, las unidades necesarias, la duración, el precio unitario y el costo total de cada recurso.
  3. Incluir los costos de gestión del proyecto: Además de los costos por actividad, agrega los gastos de gestión general del proyecto. Estos gastos corresponden a actividades de administración, diseño y evaluación del proyecto que no pueden asignarse directamente a una actividad específica. Normalmente, los financiadores establecen un porcentaje máximo para estos costos, que suele oscilar entre el 5% y el 10% del costo total del proyecto. Puedes considerar estos gastos generales como una actividad aparte o distribuirlos proporcionalmente entre las actividades según su importancia o duración.
  4. Precisar la fuente: Antes de presentar el presupuesto, indica de dónde se obtendrá la financiación para la ejecución del proyecto. Explica y detalla, en la medida de lo posible, las fuentes de financiamiento que se utilizarán.

Es importante organizar los recursos por categorías o partidas al presentar el presupuesto. Cada financiador puede tener su propio modelo de ordenación por partidas, permitiendo el desglose en subpartidas según sea necesario. Asegúrate de que las cifras totales del presupuesto por partidas y por actividades coincidan, ya que la diferencia entre ambos modelos se basa en la clasificación u ordenamiento de los recursos.

Cada vez más, los financiadores exigen presupuestos organizados por partidas y actividades. El presupuesto por actividades se convierte en una herramienta esencial para el control y seguimiento del proyecto una vez que se inicie su ejecución. Permite evaluar la eficiencia, es decir, la relación entre actividades, resultados y los recursos destinados para su realización. También facilita el análisis de los resultados en relación con los esfuerzos realizados.

2.2.14.- Cronograma

Cuando llevamos a cabo un proyecto, es necesario tener un plan que nos indique qué actividades realizar y en qué momento. Para ello, utilizamos un calendario o cronograma de intervención. Este cronograma nos permite visualizar cómo se distribuyen las actividades a lo largo del tiempo. Además, es importante asignar responsabilidades de ejecución entre los diferentes actores involucrados.

Cada proyecto tiene una duración determinada, por lo que es fundamental establecer una fecha de inicio y una fecha de finalización. Es importante tener en cuenta que, aunque el proyecto tiene un límite temporal, el objetivo es lograr cambios duraderos que persistan más allá de su finalización.

El cronograma se presenta en un documento que indica la secuencia y duración estimada de cada actividad. Una herramienta comúnmente utilizada para representar el cronograma es el diagrama de Gantt. Los pasos para crear un diagrama de Gantt son los siguientes:

  1. Enumerar las actividades y establecer su secuencia lógica.
  2. Determinar cuándo comienza cada actividad.
  3. Estimar la duración aproximada de cada actividad.
  4. Representar la duración de cada actividad en columnas que indican las unidades de tiempo consideradas, como semanas, meses o trimestres.

De esta manera, obtenemos una representación visual del período de ejecución de las actividades, mostrando las relaciones de precedencia entre ellas y los momentos de inicio y finalización de cada una. El diagrama de Gantt es fácil de comprender y utilizar, lo cual es una de las razones por las que se utiliza ampliamente. Sin embargo, puede volverse confuso si se realizan muchos cambios durante la ejecución de las actividades.

En proyectos más complejos, se utilizan técnicas como el PERT (Program Evaluation and Review Technique). Esta técnica ayuda a ordenar las actividades según las relaciones temporales lógicas entre ellas y a determinar los momentos específicos en los que deben llevarse a cabo. También ayuda a calcular el tiempo más corto en el que se puede completar el proyecto si se dispone de todos los recursos necesarios.

Es importante tener en cuenta que, a pesar de sus limitaciones en cuanto al nivel de detalle, el diagrama de Gantt sigue siendo ampliamente utilizado debido a su facilidad de comprensión y uso para presentar los calendarios de actividades.

2.2.15.- Revisión completa de la matriz de planificación:

Es momento de realizar una revisión exhaustiva de la matriz de planificación para asegurarnos de que todo esté en orden. Durante esta revisión, debemos verificar lo siguiente:

  1. Lógica vertical completa y correcta: Asegurémonos de que la secuencia de objetivos, resultados y actividades sea coherente y cumpla con la lógica del proyecto. Cada nivel debe contribuir al logro del siguiente. Es importante asegurarse de que nuestros objetivos sean alcanzables y que las actividades planificadas estén directamente relacionadas con los resultados esperados.
  2. Indicadores y fuentes de verificación accesibles y fiables: Los indicadores que hemos seleccionado deben ser medibles y contar con fuentes de información fiables para poder evaluar los resultados y el progreso del proyecto de manera precisa. Es fundamental que podamos obtener datos concretos que respalden nuestras mediciones y análisis.
  3. Condiciones previas realistas: Revisemos si las condiciones iniciales necesarias para llevar a cabo las actividades son factibles y realistas. Antes de iniciar la ejecución del proyecto, debemos asegurarnos de que los recursos y las condiciones necesarias estén disponibles. Esto garantizará que podamos llevar a cabo las actividades de manera efectiva y sin contratiempos.
  4. Hipótesis realistas y completas: Asegurémonos de que las suposiciones o hipótesis en las que se basa el proyecto sean razonables y estén adecuadamente especificadas. Debemos considerar posibles cambios o factores externos que podrían afectar la implementación y los resultados del proyecto. Es importante tener en cuenta diferentes escenarios y estar preparados para enfrentar posibles desafíos o contingencias.
  5. Riesgos aceptables: Identifiquemos y evaluemos los posibles riesgos asociados al proyecto. Determinemos si son aceptables y si se han tomado medidas adecuadas para mitigarlos o manejarlos de manera efectiva. Es fundamental anticiparse a los posibles obstáculos y contar con planes de contingencia para minimizar su impacto en el desarrollo del proyecto.
  6. Probabilidad de éxito suficiente: Evaluemos la probabilidad de alcanzar los objetivos del proyecto. Debe existir una razonable certeza de que los resultados previstos puedan ser logrados dentro de los recursos y el tiempo disponibles. Es importante evaluar cuidadosamente nuestras expectativas y considerar los recursos y las capacidades disponibles para determinar la viabilidad del proyecto.
  7. Beneficios justificados por los costos: Evaluemos si los beneficios esperados del proyecto justifican los costos asociados. Es necesario asegurarse de que la relación entre los resultados obtenidos y los recursos invertidos sea equilibrada y favorable. Debemos considerar el valor y el impacto que generará el proyecto en relación con los recursos y los costos requeridos para su implementación.
  8. Necesidad de otros estudios: Determinemos si se requiere realizar estudios adicionales para obtener información adicional o más detallada que respalde la planificación y ejecución del proyecto. Si existen lagunas de conocimiento o incertidumbres significativas, es recomendable realizar investigaciones o análisis complementarios para respaldar la toma de decisiones y garantizar la eficacia del proyecto.

La matriz de planificación completa se interpreta de la siguiente manera:

  • Partiendo de unas condiciones previas y con el presupuesto, se adquieren los recursos necesarios y suficientes.
  • Con los recursos se realizan las actividades planificadas.
  • Si tanto las actividades como los factores externos se cumplen, se obtendrán los resultados esperados.
  • Si los resultados y los factores externos se cumplen, se logrará el objetivo específico del proyecto.
  • Si tanto el objetivo específico como los factores externos se cumplen, se contribuirá al logro del objetivo general.
  • Si los factores externos del objetivo general se cumplen, se garantizará la sostenibilidad de la intervención a largo plazo.

Durante esta revisión, es fundamental asegurarnos de que la lógica de intervención sea:

  • Realista: Los objetivos planteados deben ser alcanzables, y los indicadores seleccionados deben ser adecuados para medir el progreso hacia su logro. Debemos evitar establecer metas inalcanzables o indicadores que no reflejen de manera precisa los resultados que buscamos.
  • Suficiente: Las actividades deben ser las necesarias y suficientes para alcanzar cada resultado, y los resultados deben ser necesarios y suficientes para lograr el objetivo general. Los indicadores también deben ser suficientes para medir los diferentes niveles de resultados y objetivos. Debemos asegurarnos de que cada paso del proyecto esté correctamente definido y sea relevante para alcanzar el objetivo general.
  • Coherente: Los elementos del proyecto deben estar conectados de manera lógica y coherente. El cumplimiento de unas etapas o elementos debe llevar al logro de los siguientes, asegurando la continuidad y coherencia del proyecto en su conjunto. Debemos evitar contradicciones o inconsistencias en la secuencia de acciones y resultados planificados.

Esta revisión completa de la matriz de planificación nos permitirá asegurar que nuestro proyecto esté bien estructurado y que las diferentes etapas y elementos estén alineados para lograr el éxito deseado. Al verificar cada aspecto mencionado, estaremos fortaleciendo la base del proyecto y aumentando las posibilidades de alcanzar los resultados esperados de manera efectiva y eficiente.

3.- Factores de Viabilidad

Un proyecto dirigido a un determinado colectivo se caracteriza por su capacidad de generar cambios significativos y sostenibles en una realidad específica. Para evaluar si un proyecto cumple con su propósito, más allá de su evaluación durante su ejecución, es necesario realizar un análisis de viabilidad.

El análisis de viabilidad se enfoca en determinar si un proyecto tiene la capacidad de perdurar en el tiempo una vez finalizada su intervención. Es importante recordar que un proyecto de desarrollo tiene como objetivo transformar una situación negativa, y los efectos positivos esperados no deben depender únicamente del apoyo externo, sino que deben mantenerse a largo plazo.

Este enfoque en la viabilidad nos lleva a recordar la conocida parábola que dice: «Es mejor enseñar a pescar al hambriento que regalarle peces«. En otras palabras, si los cambios generados por el proyecto no perduran en el tiempo, no estaríamos frente a un auténtico proyecto de desarrollo, sino más bien a una intervención de tipo «asistencialista«.

El análisis de viabilidad busca asegurar que los resultados y beneficios del proyecto sean sostenibles en el tiempo, lo que implica que la comunidad pueda mantenerlos y continuar su desarrollo de forma autónoma. De esta manera, se promueve un enfoque de desarrollo que va más allá de soluciones temporales y busca generar un impacto positivo y duradero en la realidad de las personas.

3.1.- Análisis de Factibilidad

Antes de adentrarnos en el análisis de viabilidad del proyecto, es importante reconocer la necesidad de realizar lo que llamamos un análisis de factibilidad. La factibilidad se refiere a la capacidad de llevar a cabo el proyecto según el diseño establecido, mientras que la sostenibilidad se refiere a la capacidad de mantener en el tiempo los efectos del proyecto una vez que este haya finalizado.

Este análisis de factibilidad debería haberse realizado de manera continua a lo largo de todo el proceso de formulación del proyecto. Sin embargo, al final de la fase de formulación, tenemos una visión general donde podemos relacionar todas las apreciaciones, actividades, recursos, supuestos, etc., que hemos definido a lo largo del proceso. Este momento nos brinda la oportunidad de examinar nuevamente si hemos sido realistas y si el proyecto en su conjunto es factible, teniendo en cuenta el contexto en el que se va a ejecutar.

Realizar un análisis de factibilidad nos permite identificar posibles desafíos o limitaciones que podrían afectar la implementación y sostenibilidad del proyecto. Al considerar estos aspectos de manera integral, podemos tomar decisiones informadas y realizar ajustes necesarios para garantizar la viabilidad y el éxito a largo plazo del proyecto.

Tanto la viabilidad como la sostenibilidad son conceptos fundamentales en la gestión de proyectos y programas. Aunque están relacionados, cada uno aborda aspectos diferentes. A continuación, se presentan las diferencias y similitudes entre ambos conceptos:

Diferencias:

  1. Enfoque temporal: La viabilidad se refiere a la capacidad de llevar a cabo un proyecto o programa en los términos en los que está diseñado, considerando aspectos como los recursos disponibles, la tecnología adecuada y la voluntad política. Por otro lado, la sostenibilidad se centra en el mantenimiento de los efectos y beneficios del proyecto a largo plazo, una vez que haya finalizado la intervención externa.
  2. Alcance: La viabilidad se enfoca en evaluar la factibilidad de implementar un proyecto específico, es decir, si es posible ejecutarlo de acuerdo con su diseño inicial. La sostenibilidad, en cambio, se centra en la continuidad de los resultados y beneficios del proyecto en el tiempo, más allá de la intervención inicial.
  3. Perspectiva: La viabilidad se analiza desde una perspectiva interna, evaluando aspectos como la capacidad de los actores involucrados para implementar el proyecto, la disponibilidad de recursos y la adecuación de la tecnología utilizada. La sostenibilidad se analiza desde una perspectiva más amplia y externa, considerando factores como el contexto socioeconómico, la capacidad de las instituciones locales para mantener los resultados y la apropiación de los beneficiarios.

Similitudes:

  1. Objetivo común: Tanto la viabilidad como la sostenibilidad buscan garantizar el éxito y la efectividad de los proyectos y programas. Ambos conceptos se centran en asegurar que los beneficios y resultados sean alcanzados y perduren en el tiempo.
  2. Evaluación continua: Tanto la viabilidad como la sostenibilidad requieren un análisis y seguimiento constantes. Ambos conceptos implican la revisión periódica de los factores y condiciones que pueden afectar el proyecto, y la toma de medidas correctivas si es necesario.
  3. Consideración de factores externos: Tanto la viabilidad como la sostenibilidad reconocen la importancia de tener en cuenta los factores externos al proyecto. Ambos conceptos consideran aspectos como el entorno político, económico, social y ambiental que pueden influir en el éxito a largo plazo.

3.2.- Políticas de apoyo

Es importante evaluar el contexto político en el que se llevará a cabo el proyecto y, en particular, la implicación de las autoridades locales en términos de proporcionar los recursos necesarios para la ejecución (factibilidad) y el mantenimiento de los efectos del proyecto a largo plazo (viabilidad).

El proyecto debe estar alineado con la política del país receptor y contar con el respaldo de las autoridades para ser sostenible a largo plazo. También debe estar integrado en la política global de desarrollo de los donantes, de otros donantes presentes en la zona y en los planes de desarrollo de las contrapartes con las que trabajamos.

Algunas preguntas que podemos plantearnos para evaluar las políticas de apoyo en un proyecto son:

  1. ¿Están informadas todas las autoridades locales sobre el proyecto? ¿Y las autoridades estatales del país beneficiario? Es importante asegurar que todas las autoridades relevantes estén al tanto del proyecto y su importancia.
  2. ¿Conocen el proyecto otras agencias donantes y organizaciones que trabajen en la zona? Es necesario establecer una comunicación efectiva con otras entidades involucradas en la zona para evitar duplicidades y fomentar la colaboración.
  3. ¿Las autoridades están de acuerdo con los objetivos del proyecto? ¿Se han comprometido a alcanzarlos? Es esencial contar con el respaldo y compromiso de las autoridades para lograr los objetivos del proyecto.
  4. Si existen opositores al proyecto, ¿se han previsto medidas para evitar que afecten negativamente al proyecto? Es necesario anticipar posibles desafíos y conflictos, y tomar medidas para mitigar su impacto en el proyecto.
  5. ¿Se ha previsto la participación de las diferentes autoridades en la ejecución del proyecto y en la toma de decisiones? Es recomendable involucrar a las autoridades en la implementación y la toma de decisiones para asegurar su compromiso y respaldo continuo.
  6. ¿Es necesario establecer convenios con las autoridades para el mantenimiento de los efectos del proyecto? En algunos casos, puede ser necesario formalizar acuerdos con las autoridades para garantizar el mantenimiento y sostenibilidad del proyecto a largo plazo.
  7. ¿Se han considerado en los convenios todas las contribuciones de recursos (financieros, humanos y materiales) necesarios para la ejecución del proyecto y su sostenibilidad futura? Es fundamental asegurarse de que los acuerdos establezcan claramente las responsabilidades y recursos necesarios tanto durante la implementación como para mantener los efectos del proyecto en el futuro.

Responder a estas preguntas nos permitirá evaluar y considerar la relevancia y el apoyo político necesario para el éxito y sostenibilidad del proyecto. Es crucial establecer alianzas y compromisos sólidos con las autoridades y actores relevantes para asegurar la continuidad y el impacto a largo plazo de la intervención.

3.3.- Aspectos tecnológicos

Al estudiar los aspectos tecnológicos de un proyecto, es importante asegurarse de que la tecnología utilizada sea accesible para los beneficiarios y las contrapartes (factibilidad) y que no represente una limitación para su sostenibilidad futura (viabilidad).

Al igual que con la capacidad institucional, debemos considerar la capacidad de los beneficiarios para adoptar la tecnología, la capacidad de las autoridades y las asociaciones locales para gestionarla, y la capacidad de la industria local para proporcionar suministros adecuados, entre otros aspectos relevantes.

También es necesario tener en cuenta las consideraciones medioambientales, ya que suelen estar estrechamente relacionadas con los aspectos tecnológicos y son fundamentales para lograr un desarrollo sostenible.

Aquí hay algunas preguntas que pueden ayudar a evaluar los aspectos tecnológicos de un proyecto:

  1. ¿Se han analizado las posibilidades de utilizar tecnologías locales y tradicionales? ¿La tecnología propuesta por el proyecto permite el desarrollo de sistemas ya existentes? Es importante considerar si existen tecnologías locales o tradicionales que puedan ser aprovechadas en lugar de introducir nuevas tecnologías. Esto puede ayudar a asegurar una mayor apropiación y sostenibilidad.
  2. ¿La tecnología propuesta se adapta a las condiciones físicas? ¿Considera las condiciones climáticas, la incidencia de terremotos, la orografía del terreno, etc.? Es crucial que la tecnología seleccionada sea adecuada para las condiciones físicas del entorno en el que se implementará el proyecto. Esto garantiza su funcionalidad y durabilidad a largo plazo.
  3. ¿Es posible el mantenimiento de la tecnología utilizada? ¿Hay disponibilidad de piezas de repuesto, técnicos capacitados o se contempla la formación en el proyecto? El mantenimiento de la tecnología es esencial para su sostenibilidad. Es importante asegurarse de que exista acceso a piezas de repuesto y capacitación adecuada para mantener y reparar la tecnología utilizada.
  4. ¿La tecnología propuesta tiene un costo razonable? El costo de la tecnología debe ser analizado para garantizar su viabilidad económica. Es necesario considerar si los beneficiarios y las contrapartes pueden acceder y mantener la tecnología dentro de sus posibilidades financieras.
  5. ¿Se evita que la tecnología empleada refuerce situaciones de desigualdad entre diferentes grupos o géneros? Es fundamental asegurarse de que la tecnología utilizada no exacerbe las desigualdades existentes y contribuya a promover la equidad y la inclusión.
  6. ¿La tecnología empleada contribuye a mejorar la calidad de vida y las condiciones de trabajo de los beneficiarios? La tecnología seleccionada debe tener un impacto positivo en la calidad de vida y las condiciones de trabajo de los beneficiarios, mejorando su bienestar y productividad.
  7. ¿Los beneficiarios serán capaces de utilizar la tecnología propuesta? ¿Se han planificado actividades formativas para abordar posibles desconocimientos? Es necesario asegurarse de que los beneficiarios tengan la capacidad y los conocimientos necesarios para utilizar la tecnología de manera efectiva. En caso contrario, es importante planificar actividades formativas para cerrar esa brecha.

Al considerar estos aspectos tecnológicos, podemos garantizar que la tecnología utilizada en el proyecto sea adecuada, sostenible y beneficiosa para los participantes y el entorno en el que se implementa.

3.4.-Factores medioambientales

Al llevar a cabo proyectos de desarrollo, es crucial realizar una evaluación de los impactos ambientales, especialmente en relación con la utilización de los recursos locales, como bosques, aguas, tierras de cultivo, entre otros.

Es necesario considerar tanto los impactos positivos como los posibles impactos negativos del proyecto en el medio ambiente. Además, se deben contemplar el uso de tecnologías limpias y sostenibles, así como la reposición de los recursos naturales utilizados.

Es importante destacar que estos factores no deben ser tratados como un mero ejercicio narrativo al final del formulario del proyecto, sino que deben estar respaldados por un análisis sólido de la realidad, realizado durante las fases de identificación y formulación del proyecto. Este análisis debe reflejar tanto las fortalezas como las amenazas que afectan a nuestra intervención.

Aquí hay algunas preguntas que pueden ayudar a evaluar los aspectos medioambientales en un proyecto:

  1. ¿Se ha realizado un estudio del impacto ambiental y se ha incorporado al proyecto? Es esencial realizar una evaluación de los impactos ambientales que pueden surgir como resultado del proyecto y asegurarse de que estos aspectos se hayan incorporado en el diseño y la planificación del proyecto.
  2. ¿Se han adoptado medidas para reducir los posibles efectos perjudiciales durante y después de la ejecución del proyecto? Es importante tomar medidas preventivas y correctivas para mitigar los posibles impactos negativos en el medio ambiente, tanto durante la implementación del proyecto como en su fase posterior.
  3. ¿Contribuye el proyecto a que los beneficiarios hagan un uso más racional y sostenible de los recursos de su entorno? El proyecto debe promover prácticas sostenibles y fomentar el uso racional de los recursos naturales por parte de los beneficiarios, evitando su agotamiento o degradación.
  4. ¿Somos coherentes con la política medioambiental del país receptor? Es fundamental alinear el proyecto con la política medioambiental del país receptor, asegurándose de que las acciones y los objetivos del proyecto estén en consonancia con los principios de conservación y sostenibilidad ambiental establecidos a nivel nacional.

Al considerar estos factores medioambientales en los proyectos de desarrollo, podemos contribuir a la preservación del medio ambiente y promover un desarrollo sostenible que beneficie a las comunidades y al planeta en su conjunto.

3.5.- Aspectos socioculturales

Es fundamental considerar los aspectos socioculturales al desarrollar un proyecto, ya que estos influyen en la viabilidad y sostenibilidad de la intervención. Para ello, es necesario analizar el grado de implicación y participación de los diferentes grupos involucrados, así como prever el impacto futuro que el proyecto tendrá en la comunidad.

Es importante tener en cuenta la organización económica, social, política y religiosa de la comunidad, así como sus costumbres y subgrupos con intereses diversos. Esto permitirá que el proyecto sea beneficioso para todos y sea aceptado y asumido como propio. Para lograrlo, se recomienda llevar a cabo procesos de planificación participativa, donde los beneficiarios expresen sus prioridades y estrategias para alcanzarlas. También se valora la participación activa de los beneficiarios durante la ejecución del proyecto, aportando recursos y trabajo, lo que garantiza su compromiso a largo plazo.

Es necesario analizar la implicación de los beneficiarios en el proyecto, considerando si han participado en su diseño, si se han tenido en cuenta sus intereses y si están dispuestos a colaborar y mantenerlo en el futuro. Esto aumentará las posibilidades de éxito del proyecto.

Algunas preguntas que podemos plantearnos para evaluar los aspectos socioculturales del proyecto son:

  1. ¿El proyecto toma en cuenta las normas y valores socioculturales del entorno en el que se desarrolla? Es esencial considerar los valores, creencias y prácticas culturales de la comunidad. Esto implica respetar y adaptar el proyecto para que esté en armonía con las normas y costumbres locales, evitando imponer ideas o prácticas ajenas.
  2. ¿El proyecto promueve el acceso equitativo de todos los grupos beneficiarios previstos? El proyecto debe asegurar que todos los grupos beneficiarios tengan igualdad de oportunidades para acceder a los beneficios y resultados del proyecto. Esto implica identificar las barreras existentes y adoptar medidas para garantizar la inclusión y la equidad en el acceso.
  3. ¿Se ha verificado el respaldo de todos los grupos objetivo hacia el proyecto? Es fundamental obtener el respaldo y la participación activa de los grupos objetivo para asegurar el éxito del proyecto. Se deben realizar consultas y diálogos con los diferentes grupos para comprender sus necesidades, expectativas y preocupaciones, y así adaptar el proyecto en consecuencia.
  4. ¿Se ha previsto la participación activa de los diferentes grupos en la ejecución del proyecto y en la toma de decisiones? La participación de los grupos beneficiarios en todas las etapas del proyecto es clave para su sostenibilidad. Esto implica involucrar a los miembros de la comunidad en la planificación, implementación y seguimiento del proyecto, así como en la toma de decisiones relacionadas con el mismo.
  5. ¿Cuáles serán los efectos del proyecto en el orden social de su entorno? ¿Existe la posibilidad de que el proyecto cuestione ciertos valores sociales? ¿Cuáles serían las consecuencias de ello? Es importante considerar cómo el proyecto puede influir en el orden social y cultural existente. Algunas intervenciones pueden desafiar ciertos valores arraigados, lo que puede generar resistencia o tensiones en la comunidad. Anticipar y abordar estas posibles consecuencias ayuda a mitigar conflictos y garantizar una aceptación más amplia del proyecto.
  6. ¿Es probable que, una vez que el apoyo externo desaparezca, los valores sociales y culturales de la comunidad contribuyan a mantener los efectos del proyecto? La sostenibilidad del proyecto depende en gran medida de la capacidad de la comunidad para mantener y continuar los resultados y cambios logrados una vez que finalice el apoyo externo. Es esencial evaluar si los valores y la estructura social existente respaldan la continuidad de los resultados a largo plazo.
  7. ¿Se han considerado los posibles efectos negativos que el proyecto podría tener en otros grupos? Un proyecto puede tener impactos negativos en grupos o sectores específicos de la comunidad. Es necesario identificar y evaluar estos posibles efectos adversos, y tomar medidas para mitigarlos o compensarlos de manera justa y equitativa.
  8. ¿Cuáles serían las consecuencias de dichos efectos para la factibilidad y sostenibilidad del proyecto? Los efectos negativos pueden afectar la viabilidad y sostenibilidad del proyecto en general. Estas consecuencias pueden incluir la pérdida de apoyo comunitario, la falta de compromiso o la resistencia hacia el proyecto, lo que puede comprometer su éxito a largo plazo.

3.6.- Enfoque de Género

El enfoque de género busca que, al identificar y formular proyectos, se considere el objetivo de mejorar la situación específica de las mujeres y eliminar las relaciones de poder entre los géneros.

Dado que las mujeres desempeñan un papel crucial en la mayoría de las comunidades beneficiarias de los proyectos de desarrollo, su participación activa es fundamental tanto para la ejecución exitosa del proyecto (factibilidad) como para garantizar la difusión de sus efectos y aumentar la sostenibilidad de sus resultados (viabilidad).

Aquí hay algunas preguntas que pueden ayudar a evaluar el enfoque de género en un proyecto:

  1. ¿Se incluyeron hombres y mujeres en la identificación del proyecto para asegurar que los beneficios se dirijan a ambos grupos? Es importante asegurarse de que tanto hombres como mujeres hayan participado en la identificación y formulación del proyecto, para que los beneficios sean equitativos y se dirijan a ambos géneros.
  2. ¿El proyecto aumenta el acceso de las mujeres a los recursos y promueve un mayor control sobre los mismos, así como una distribución más equitativa del trabajo entre los géneros? Es fundamental que el proyecto fomente el acceso de las mujeres a los recursos y empodere su capacidad de tomar decisiones, al tiempo que promueva una distribución más equitativa del trabajo entre los géneros.
  3. ¿Fomenta el proyecto la igualdad y la participación de las mujeres en los procesos de toma de decisiones? El proyecto debe promover la igualdad de género y garantizar la participación activa de las mujeres en los procesos de toma de decisiones, tanto a nivel comunitario como en las instancias de gobierno local y regional.
  4. ¿Nos hemos asegurado de que el proyecto no refuerza los roles tradicionales de las mujeres dentro de la comunidad beneficiaria? Es fundamental asegurarse de que el proyecto no refuerce los estereotipos y roles tradicionales asignados a las mujeres en la comunidad, sino que promueva su participación activa en diversos ámbitos y actividades.
  5. ¿Estamos garantizando la equidad en el acceso de los recursos para las mujeres a través de nuestra intervención? El proyecto debe asegurar que las mujeres tengan un acceso equitativo a los recursos y oportunidades que ofrece, evitando cualquier forma de discriminación de género.

Al considerar estos aspectos en el enfoque de género, podemos contribuir a la promoción de la equidad de género y la participación plena de las mujeres en los proyectos de desarrollo. Esto no solo beneficia a las mujeres, sino que también fortalece las comunidades en su conjunto.

3.7.- Capacidad institucional

Uno de los motivos comunes que conduce al fracaso de muchos proyectos es la sobreestimación de las capacidades de gestión de la institución encargada de llevar a cabo la intervención una vez finalizada la fase de ejecución. Los proyectos generan cambios tanto cuantitativos como cualitativos en la realidad, y es posible que quienes deben administrar esos cambios no estén preparados para enfrentar la nueva situación.

Es fundamental evaluar si las organizaciones involucradas en el proyecto, especialmente nuestras contrapartes, poseen la capacidad organizativa suficiente para ejecutar el proyecto (factibilidad) y asegurar el mantenimiento de los efectos en el futuro (viabilidad).

Cada proyecto debe analizar las condiciones y las posibilidades de transferencia de los activos creados. En caso de identificar una falta de correspondencia entre las capacidades de la institución encargada de la gestión y el alcance de los desafíos generados, existen dos posibilidades. Reducir el nivel de ambición del proyecto para que los cambios puedan ser asumidos por quienes deben gestionarlos o incrementar la capacidad institucional de la organización encargada. En este caso, el diseño del proyecto debe incluir actividades y/o resultados destinados a fortalecer la institución.

Algunas preguntas que podemos plantearnos para evaluar la capacidad institucional en un proyecto son:

  1. ¿La intervención es adecuada a la capacidad de la contraparte? ¿Hemos revisado las memorias anuales, los recursos disponibles y las últimas intervenciones realizadas por la institución? Es importante asegurarnos de que el proyecto se alinea con las capacidades y recursos existentes en la contraparte.
  2. ¿El proyecto contribuye al fortalecimiento de la contraparte u otras instituciones participantes? ¿Estamos desviando recursos necesarios para otras actividades? Es recomendable que el proyecto no solo beneficie al grupo objetivo, sino que también fortalezca las capacidades institucionales de las organizaciones involucradas.
  3. ¿El grado de complejidad del proyecto es apropiado para que los participantes puedan llevarlo a cabo? Es esencial considerar las habilidades y conocimientos disponibles en la institución y asegurarse de que el proyecto se ajuste a su capacidad.
  4. ¿Contamos con personal capacitado y especializado para la gestión y el mantenimiento del proyecto? Es necesario tener personal con la formación adecuada y la experiencia necesaria para llevar a cabo la gestión y asegurar la continuidad del proyecto.
  5. Si se identifican capacidades insuficientes, ¿se han previsto medidas correctivas en el proyecto para desarrollar o fortalecer esas capacidades? En caso de encontrar deficiencias en las capacidades institucionales, es importante diseñar actividades específicas para desarrollar y fortalecer esas capacidades a lo largo del proyecto.

Responder a estas preguntas nos ayudará a evaluar y considerar la capacidad institucional necesaria para el éxito y la sostenibilidad del proyecto. Es esencial asegurarse de que la organización encargada cuente con las capacidades adecuadas y, si es necesario, implementar estrategias para fortalecerlas a lo largo del proceso.

3.8.- Factores económicos y financieros

Cuando hablamos de los factores económicos y financieros en un proyecto, nos referimos a la capacidad de garantizar los costos de funcionamiento y mantenimiento de los activos generados durante el período de ejecución. Un proyecto no puede ser viable si incurre en gastos recurrentes que son insostenibles. Para asegurar su viabilidad, existen dos posibilidades: generar ingresos a través del proyecto o contar con una entidad que asuma los gastos.

Es fundamental asegurarnos de que se puedan proporcionar los recursos necesarios tanto para la ejecución del proyecto (factibilidad) como para cubrir los gastos de mantenimiento y funcionamiento de las estructuras (viabilidad) creadas por el proyecto.

Para ello, es recomendable que cada proyecto cuente con un análisis de costos y beneficios que detalle, desde una perspectiva financiera, todos los costos (mantenimiento, reparaciones, amortizaciones, etc.) y beneficios (tarifas de uso, ventas a terceros, contribuciones comprometidas por las autoridades, etc.) de las estructuras generadas por el proyecto. Este análisis debe ser realista para no omitir ningún costo ni sobrevalorar posibles beneficios. Si el resultado es negativo, será necesario reformular el proyecto.

Podemos distinguir dos situaciones:

  • Proyectos centrados en bienes y servicios destinados al mercado: se espera que generen ingresos, los cuales deben ser cuantificados para evaluar su viabilidad (estudio de rentabilidad).
  • Proyectos centrados en el bienestar de las personas: generalmente requieren mantenimiento (revisiones, reparaciones, sueldos de empleados como profesores, médicos, enfermeras, etc.). Será necesario prever quién y cómo se cubrirán estos costos.

Aquí hay algunas preguntas que pueden ayudar a evaluar los aspectos económicos y financieros de un proyecto:

  1. ¿La inversión realizada está justificada por los ingresos económicos que genera? Es importante evaluar si los ingresos generados por el proyecto justifican la inversión realizada, lo que ayuda a determinar su viabilidad económica.
  2. ¿Se han estudiado los costos de mantenimiento y gestión a largo plazo? ¿Serán cubiertos por los beneficiarios o alguna institución? Es necesario analizar los costos continuos de mantenimiento y gestión a largo plazo y asegurarse de que exista un plan para cubrirlos, ya sea a través de los beneficiarios directamente o mediante el apoyo de una institución.
  3. ¿Las autoridades locales podrán cumplir con los compromisos adquiridos con respecto al proyecto? Es esencial verificar si las autoridades locales tienen la capacidad y el compromiso para cumplir con los compromisos asumidos en relación con el proyecto, especialmente en términos de apoyo financiero.
  4. ¿Los costos no impiden el acceso a los servicios por parte de la población más vulnerable? Es importante asegurarse de que los costos asociados al proyecto no sean prohibitivos para la población más vulnerable, garantizando así el acceso equitativo a los servicios.
  5. ¿Las previsiones de costos y beneficios son realistas? Se debe evaluar la realidad de las proyecciones de costos y beneficios para asegurarse de que sean precisas y confiables.
  6. ¿Se han considerado todas las variables económicas en el estudio de rentabilidad? (precios reales de venta, intermediarios, fluctuaciones monetarias, aumentos en los costos de materias primas, etc.) Es importante tener en cuenta todas las variables económicas relevantes al evaluar la rentabilidad del proyecto, como los precios reales de venta, los intermediarios involucrados, las fluctuaciones monetarias y los posibles aumentos en los costos de las materias primas.

Al considerar estos factores económicos y financieros, podemos asegurarnos de que un proyecto sea económicamente viable y sostenible a largo plazo.

4.- Evaluación del diseño

La evaluación del diseño es un proceso crucial que se lleva a cabo antes de finalizar y presentar el documento del proyecto para su financiación. En ocasiones, esta evaluación es realizada por expertos externos a la organización responsable del proyecto.

Es importante tener en cuenta varios aspectos al diseñar un proyecto utilizando el marco lógico, ya que estos errores pueden afectar su efectividad y éxito. A continuación, se presentan los errores más comunes y se proporciona información adicional relevante:

Definición poco precisa de los beneficiarios y de los colectivos implicados: Es fundamental tener una comprensión clara y precisa de quiénes serán los beneficiarios directos e indirectos del proyecto, así como los grupos e individuos que estarán involucrados en su implementación. Esto implica una identificación detallada de los colectivos y una descripción precisa de su relación con el proyecto.

Determinación de los problemas sin contar con los involucrados: Es crucial involucrar a todas las partes interesadas relevantes en la identificación y análisis de los problemas que el proyecto pretende abordar. Esto garantiza que se tengan en cuenta diferentes perspectivas y se comprendan plenamente las necesidades y desafíos existentes.

Formulación de los objetivos de forma imprecisa o poco realista: Los objetivos del proyecto deben ser claros, específicos, medibles, alcanzables, relevantes y limitados en el tiempo (SMART, por sus siglas en inglés). Es importante evitar la formulación vaga o excesivamente ambiciosa de los objetivos, ya que esto dificulta la evaluación y el logro efectivo de los resultados deseados.

Falta de justificación de la alternativa seleccionada: La selección de la estrategia o alternativa preferida debe estar respaldada por una justificación sólida basada en el análisis y la evaluación de las opciones disponibles. Es esencial explicar por qué se ha elegido una determinada alternativa y cómo se espera que resuelva los problemas identificados.

Formulación de proyectos «embudo«: Un error común es con una única actividad, tratar de lograr muchos resultados.Indicadores no cuantificados ni enmarcados en el tiempo: Los indicadores son herramientas clave para medir el progreso y el logro de los objetivos. Es necesario establecer indicadores claros, medibles y cuantificables, así como definir los plazos para su seguimiento y evaluación.

Factores Externos no específicos o no externos al ejecutor: Los factores externos son elementos que pueden afectar el éxito del proyecto y están fuera del control directo del ejecutor. Es importante identificar factores externos específicos y relevantes, considerando su influencia en el proyecto y cómo pueden afectar su implementación y resultados.

Presupuestos sin solidez: Un presupuesto sólido y realista es crucial para la viabilidad del proyecto. Es esencial considerar todos los costos asociados, tanto directos como indirectos, y asegurarse de que los recursos asignados sean adecuados para lograr los resultados esperados.

Valorar la viabilidad en el último momento: Evaluar la viabilidad del proyecto de manera tardía puede llevar a descubrir obstáculos o limitaciones que podrían haberse abordado de manera más efectiva durante la fase de diseño. Es importante realizar una evaluación exhaustiva de la viabilidad desde el inicio del proceso de diseño.

Documentos de formulación difusos, confusos y poco articulados: La documentación del proyecto, incluyendo el Marco Lógico, debe ser clara, concisa y bien estructurada. Es necesario evitar la ambigüedad y asegurarse de que todos los elementos estén debidamente articulados y se comprendan fácilmente.

Evitar estos errores en el diseño de un proyecto con el marco lógico contribuirá a su efectividad, eficiencia y sostenibilidad a lo largo de su implementación.

Se utilizan ocho criterios para valorar la calidad del proyecto:

  1. Adecuada descripción de los beneficiarios del proyecto y de los demás agentes involucrados. Es importante que el proyecto describa de manera clara y precisa quiénes serán los beneficiarios directos e indirectos, así como cualquier otro grupo o entidad que se vea afectado por el proyecto.
  2. Justificación de la necesidad de la intervención. El proyecto debe presentar de manera convincente los problemas identificados o las oportunidades descubiertas, así como sus orígenes y consecuencias. Es fundamental demostrar la necesidad de intervenir y resolver dichos problemas u aprovechar esas oportunidades.
  3. Pertinencia de los objetivos en relación con las políticas de desarrollo de las entidades involucradas. Los objetivos del proyecto deben estar alineados con las políticas de desarrollo tanto de las entidades donantes como de las receptoras. Es esencial que exista coherencia y compatibilidad entre los objetivos propuestos y las estrategias y prioridades de desarrollo establecidas.
  4. Lógica vertical de la intervención. El proyecto debe mostrar una lógica clara y secuencial que conduzca desde los insumos utilizados, pasando por las actividades realizadas, los resultados obtenidos y finalmente el logro del objetivo específico. Esta lógica vertical garantiza la coherencia y eficacia en la implementación del proyecto.
  5. Inclusión de un calendario, plan de ejecución y presupuesto. El proyecto debe incluir un calendario detallado de las actividades a realizar, un plan de ejecución que especifique las tareas y responsabilidades, así como un presupuesto razonable y ajustado a los recursos disponibles. Además, se debe establecer una adecuada organización de las actividades, asegurando contar con suficientes recursos humanos y materiales.
  6. Uso de indicadores realistas y adecuados. El proyecto debe incluir indicadores claros y medibles que permitan monitorear y evaluar los efectos de la intervención. Estos indicadores deben ser realistas y relevantes para medir el progreso y los logros del proyecto.
  7. Identificación de factores externos relevantes. Es importante identificar los factores externos que pueden influir en el éxito de la intervención, como eventos, decisiones o situaciones externas. Considerar estos factores y planificar medidas de contingencia contribuye a una implementación exitosa del proyecto.
  8. Inclusión de documentación justificativa. El proyecto debe contar con la documentación necesaria que respalde su diseño y fundamentación. Esto puede incluir estudios de viabilidad, análisis de contexto, investigaciones previas u otros documentos que justifiquen la intervención propuesta.
1.     El objetivo general del proyecto está claramente definido.

2.     El proyecto tiene un objetivo específico o propósito, que no es una mera reformulación de los resultados.

3.     La relación entre el objetivo específico y objetivo general es lógica.

4.     Los resultados están expuestos claramente y como una situación conseguida y todos ellos son necesarios para lograr el objetivo específico.

5.     La relación entre los resultados y el objetivo específico es realista.

6.     Las actividades son necesarias para lograr los resultados.

7.     Los insumos descritos en el nivel de actividades definen los recursos y costes requeridos.

8.     La relación entre los recursos / insumos y las actividades es realista.

9.     Las hipótesis en cada nivel producen condiciones necesarias y suficientes para alcanzar el nivel superior.

10.  Los indicadores en el nivel del objetivo específico son independientes de los resultados. No son la suma de los resultados, sino una medida del alcance del objetivo.

11.  Los indicadores de los objetivos sirven para medir el impacto del proyecto.

12.  Los indicadores de los resultados y de los objetivos son verificables objetivamente y tienen medidas de cantidad, calidad y tiempo.

  1. La columna de fuentes de verificación señala dónde encontrar información para verificar los indicadores.
  2. La estrategia para alcanzar los resultados incluye una descripción de los sistemas de administración o gestión de la intervención.

5.- Algunas Publicaciones

The Logical Framework: A Manager’s Guide to a Scientific Approach to Design and Evaluation (USAID): Este recurso desarrolla los conceptos y principios del Marco Lógico, y ofrece orientación práctica para su aplicación en proyectos de desarrollo. Incluye ejemplos y estudios de caso.

Metodología del marco lógico para la planificación, el seguimiento y la evaluación de proyectos y programas.  Edgar Ortegón Juan Francisco Pacheco Adriana Prieto.  Recoge de manera didáctica todos los conceptos y aplicaciones de la Metodología de Marco Lógico. Se exponen secuencialmente el análisis de involucrados, el árbol de problemas, la estructura analítica del proyecto y se detallan los componentes básicos de la matriz. De igual manera, se detallan todas las ideas que comprenden el monitoreo y la evaluación de proyectos y programas.

Manual de Gestión del Ciclo del proyecto. Enfoque integrado y Marco Lógico.  Comisión de las Comunidades Europeas.  Estas orientaciones, con fines muy específicos, que son actualmente seguidas por la ayuda comunitaria, permiten concebir la esperanza de que vaya a aumentar la eficacia de la misma en los próximos años. El objetivo de este Manual es la presentación de un instrumento que permita a las personas responsables de la toma de decisiones, de la CEE y de los países en desarrollo, apreciar de forma crítica la concepción de los proyectos propuestos, así como las hipótesis elegidas, teniendo siempre en cuenta los factores de viabilidad.

Líneas directrices Gestión del Ciclo del Proyecto.  Comisión Europea.  Este Manual apunta a facilitar buenas prácticas en la preparación e implementación de los proyectos así como una toma de decisión eficaz durante toda la duración del ciclo de gestión del proyecto, desde la programación, a través de la identificación, formulación, implementación y hasta la evaluación.

Guía de Formulación de Proyectos Sociales con Marco Lógico.  2010, Plataforma de ONG de Acción Social.  Desarrolla todo el proceso de planificación con el enfoque del marco lógico adaptado a proyectos sociales.

Orientaciones para la aplicación del enfoque de marco lógico: Errores frecuentes y sugerencias para evitarlos Gómez Galán, M. & Cámara, L. (2003): Este recurso ofrece orientaciones específicas para la aplicación efectiva del enfoque de marco lógico, identificando errores comunes y proporcionando sugerencias prácticas para evitarlos. Es una herramienta útil para mejorar la calidad de los proyectos y optimizar los resultados.

ZOPP GTZ (1987): una introducción al método: Esta publicación de la Deutsche Gesellschaft für Technische Zusammenarbeit (GTZ) introduce el método ZOPP (Planificación de Proyectos Orientada a Objetivos). Ofrece una descripción detallada de la metodología, sus principios y pasos, y proporciona ejemplos prácticos de su aplicación en diferentes contextos.

Metodología de gestión de proyectos de la cooperación española  Ministerio de Asuntos Exteriores de España (2000):. Esta publicación es una guía oficial del Ministerio de Asuntos Exteriores de España y ofrece una metodología estructurada para la gestión de proyectos de cooperación. Presenta el enfoque del marco lógico como una herramienta clave en la planificación y evaluación de proyectos.

Manual de Gestión del Ciclo del Proyecto. Comisión europea.  En 1992, la Comisión adoptó la “Gestión del Ciclo de Proyecto” (GCP), un conjunto de herramientas de diseño y de gestión de los proyectos, basadas en el método de análisis del Marco Lógico, ya utilizada ampliamente por muchos donantes, incluso de los Estados miembros y preconizada por el Comité de Ayuda al Desarrollo (CAD) de la OCDE. El presente manual constituye la actualización de la versión original de 1993 y presenta las principales características de la GCP.  Esta publicación de la Comisión Europea ofrece un manual detallado sobre la gestión del ciclo del proyecto utilizando el enfoque del marco lógico. Proporciona orientación

El enfoque del marco lógico: 10 casos prácticos Camacho, H., Cámara, L., Cascante, R. & Sainz, H. (2001):. Esta publicación presenta diez casos prácticos de aplicación del enfoque del marco lógico en proyectos de desarrollo. Proporciona ejemplos reales y detallados que ilustran cómo utilizar el marco lógico en diferentes contextos y sectores.

El enfoque del marco lógico: Manual para la planificación de proyectos orientada mediante objetivos  Norad (1997):: Esta publicación de Norad proporciona un manual detallado sobre el enfoque del marco lógico y su aplicación en la planificación de proyectos orientada mediante objetivos. Presenta una metodología paso a paso y brinda ejemplos prácticos para cada etapa del ciclo del proyecto.

[1] GTZ (1987): “ZOPP; Una introducción al método”.  GTZ, Frankfurt.

[2] NORAD (1993): “El enfoque del marco lógico. Manual para la planificación de proyectos orientada mediante objetivos”.  Instituto Universitario de Desarrollo y Cooperación. Universidad Complutense de Madrid; Fundación Centro Español de estudios de América Latina -CEDEAL. Madrid.

[3] AECI (1999): “Metodología de proyectos de cooperación para el desarrollo”.  AECI, Madrid.

[4] COMISIÓN EUROPEA (2002): “Guía: Gestión del Ciclo del Proyecto”.  Comisión Europea.

[5] Aunque este supuesto no es real, nos sirve para ilustrar muy bien que es un problema y que una solución.  Paul Fisher y sus socios inventaron el «Space Pen» (el bolígrafo del espacio) presurizado en 1965 sin ningún costo para la NASA ni para el gobierno de los Estados Unidos. NASA ensayó el «Space Pen» y lo seleccionó inmediatamente para su uso en todos los vuelos espaciales (tripulados).  Con su cartucho de tinta presurizado y precintado, el «Space Pen» trabaja con frio glacial, el calor hirviente e ingravidez. Se usa en todos los vuelos espaciales – americanos y soviéticos.

[6] EUROPEAN COMMISSION (2004): Aid Delivery Methods, Project Cycle Management Guidelines. Brussels: European Commission – EuropeAid Cooperation  https://op.europa.eu/en/publication-detail/-/publication/46681c3f-81f8-4cd6-a90b-c0235489a56e

[7] EUROPEAN COMMISSION (2004): Aid Delivery Methods, Project Cycle Management Guidelines. Brussels: European Commission – EuropeAid Cooperation. https://op.europa.eu/en/publication-detail/-/publication/46681c3f-81f8-4cd6-a90b-c0235489a56e

[8] EUROPEAN COMMISSION (2004): Aid Delivery Methods, Project Cycle Management Guidelines. Brussels: European Commission – EuropeAid Cooperation. https://op.europa.eu/en/publication-detail/-/publication/46681c3f-81f8-4cd6-a90b-c0235489a56e
